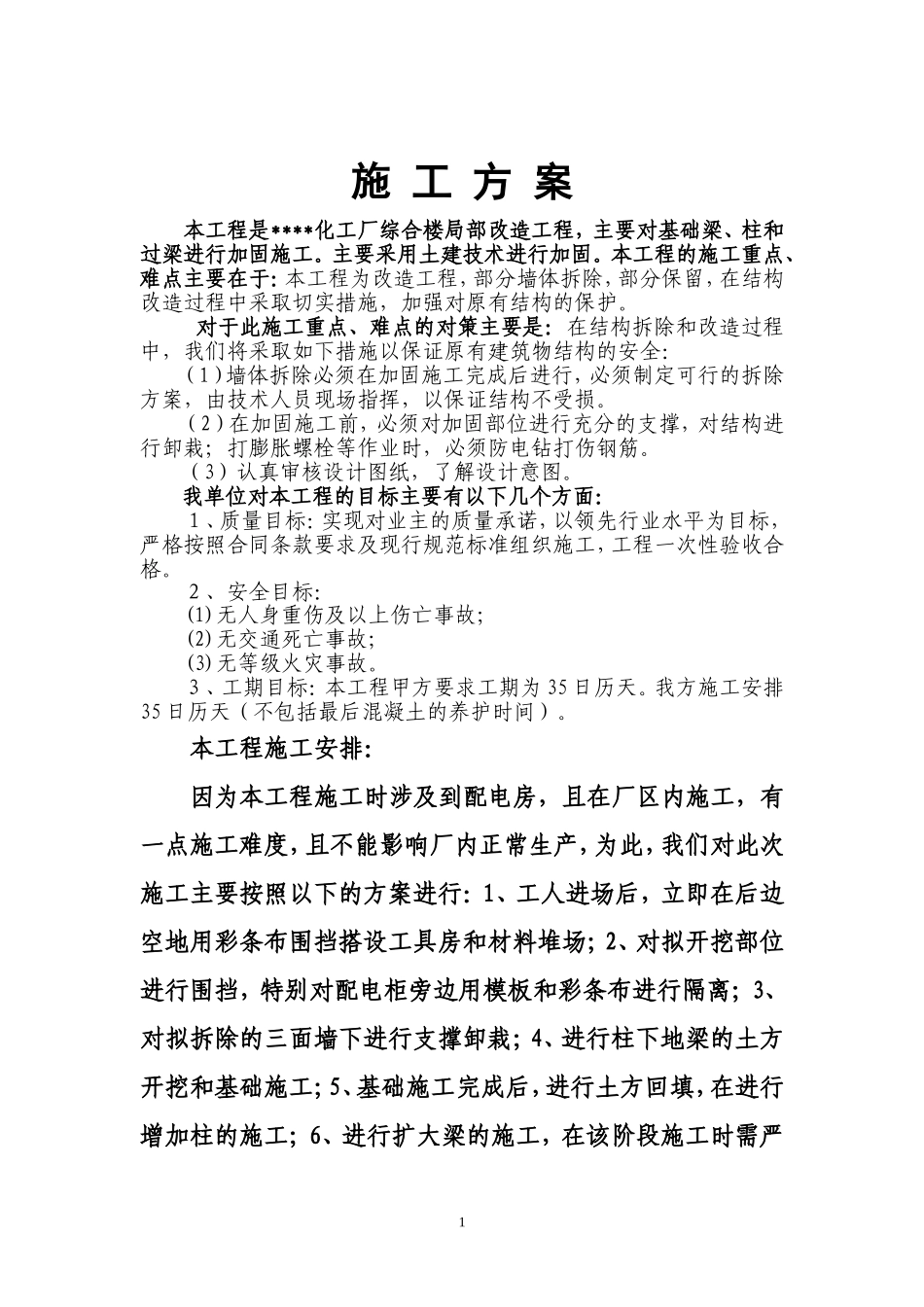

施工方案本工程是****化工厂综合楼局部改造工程,主要对基础梁、柱和过梁进行加固施工
主要采用土建技术进行加固
本工程的施工重点、难点主要在于:本工程为改造工程,部分墙体拆除,部分保留,在结构改造过程中采取切实措施,加强对原有结构的保护
对于此施工重点、难点的对策主要是:在结构拆除和改造过程中,我们将采取如下措施以保证原有建筑物结构的安全:(1)墙体拆除必须在加固施工完成后进行,必须制定可行的拆除方案,由技术人员现场指挥,以保证结构不受损
(2)在加固施工前,必须对加固部位进行充分的支撑,对结构进行卸栽;打膨胀螺栓等作业时,必须防电钻打伤钢筋
(3)认真审核设计图纸,了解设计意图
我单位对本工程的目标主要有以下几个方面:1、质量目标:实现对业主的质量承诺,以领先行业水平为目标,严格按照合同条款要求及现行规范标准组织施工,工程一次性验收合格
2、安全目标:(1)无人身重伤及以上伤亡事故;(2)无交通死亡事故;(3)无等级火灾事故
3、工期目标:本工程甲方要求工期为35日历天
我方施工安排35日历天(不包括最后混凝土的养护时间)
本工程施工安排:因为本工程施工时涉及到配电房,且在厂区内施工,有一点施工难度,且不能影响厂内正常生产,为此,我们对此次施工主要按照以下的方案进行:1、工人进场后,立即在后边空地用彩条布围挡搭设工具房和材料堆场;2、对拟开挖部位进行围挡,特别对配电柜旁边用模板和彩条布进行隔离;3、对拟拆除的三面墙下进行支撑卸栽;4、进行柱下地梁的土方开挖和基础施工;5、基础施工完成后,进行土方回填,在进行增加柱的施工;6、进行扩大梁的施工,在该阶段施工时需严1格保证周围设备的安全和人员安全;7、全部施工结束后,进行墙体的拆除,和垃圾的外运;8、在梁混凝土强度达到设计强度后进行相关支撑的拆除
