土方工程施工方案一、工程概况济宁冠亚星城工程位于济宁市高新区凯赛大桥西侧,光河路北侧
总建筑面积1223
31m2,基础尺寸40
本工程底层为商铺,上部十八层加一跃层,层高3000
结构型式为框架—剪力墙结构,±0
000相当于绝对标高39
10m,设计室外地坪为-0
300,基底埋深-3
500,房屋总高度为63
二、编制依据1、冠亚星城A-3#楼施工图纸;2、《地基与基础工程施工质量验收规范》(GB50202-2002);3、《建筑工程施工质量验收统一标准》(GB50300-2001);4、《建筑施工手册》;5、《建筑工程施工工艺标准》
三、施工部署由于现场自然标高较低,开挖深度不大,土方开挖只采用一台PC200反铲挖掘机进行挖土,使用汽车运土至基坑东部堆放
回填时采用装载机与塔吊运送,人工整平夯实
四、施工工艺1、土方开挖①、进入现场的施工人员必须经过技术交底方可施工,按基槽开挖图撒上灰线,挖掘机操作人员按撒好的灰线进行开挖,基底留有500mm的土用人工开挖
②、开挖至距槽底50cm以内后,测量人员测量出距槽底50cm的水平标志线,然后在槽帮上或基坑底部钉上小木桩,清理原土层时用它们来控制标高
根据轴线及基础轮廓线检验基槽尺寸,休整边坡和基底
③、基础底部有混凝土桩,挖土时严禁破坏桩头
④、开挖时,有技术人员进行测量控制标高,严禁超挖防止破坏原土层
2、土方回填1、土方回填前应清除基底的垃圾、树根等杂物,抽除积水、淤泥,验收基底标高
2、对填方土料应按设计要求验收后方可填入
3、填方施工应分层填土、压实和测定压实后土的干密度,检验其压实系数和压实范围符合设计要求后,才能填筑上层
五、工程质量标准1、施工过程中应检查平面位置、标高、边坡坡度、排水、降低地下水位系统,并随时观测周围的环境变化

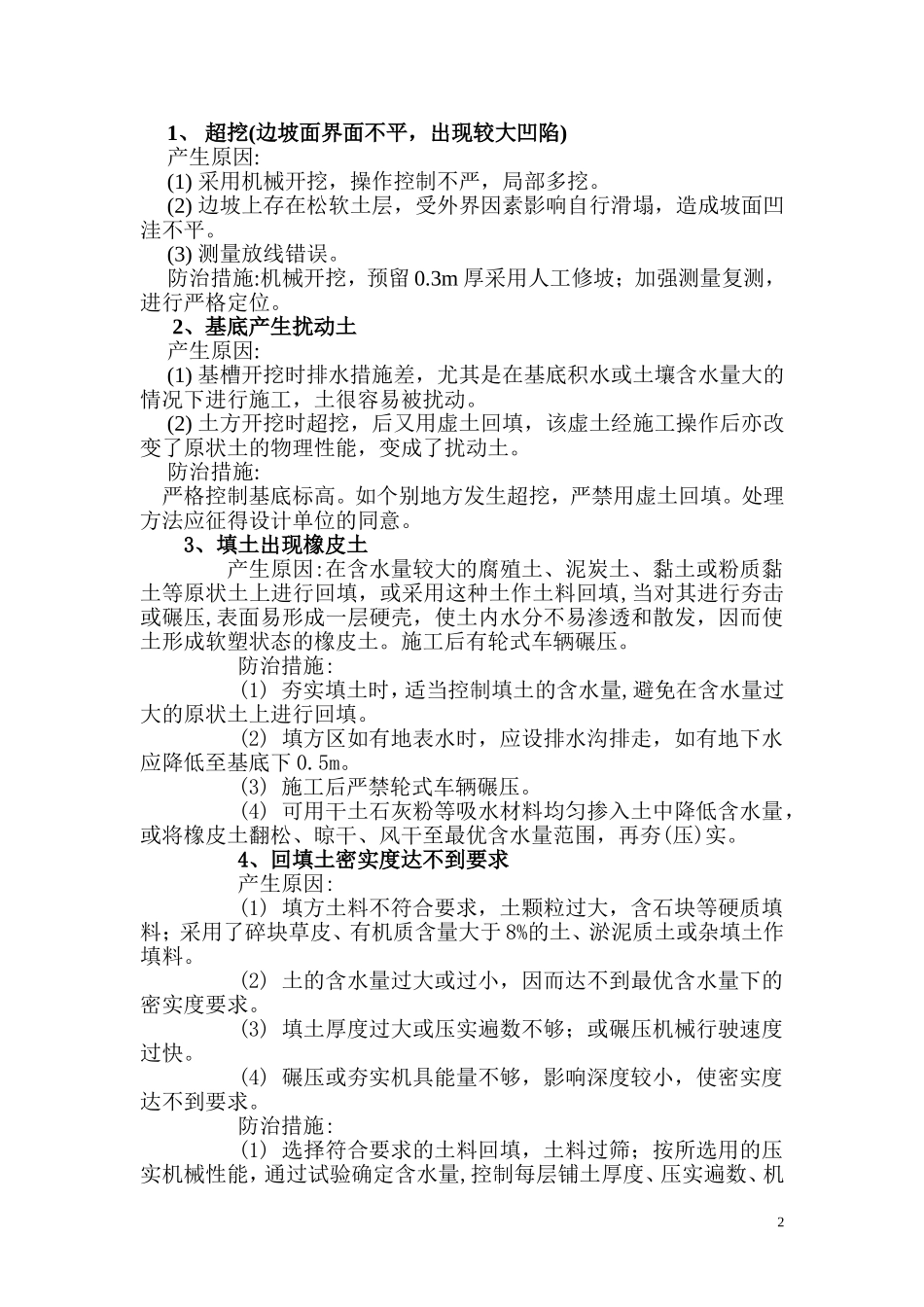

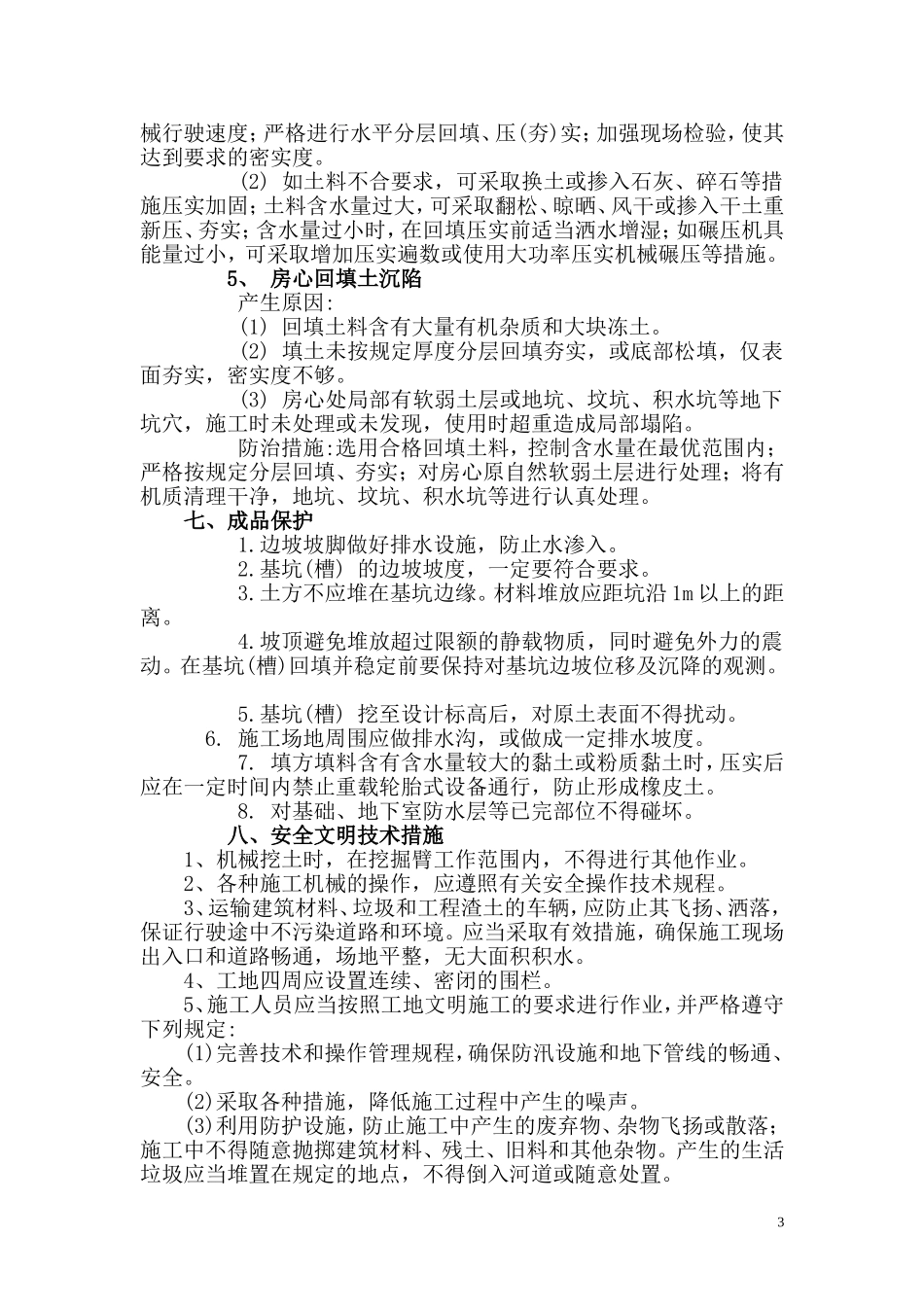

2、土方工程施工中,应经常测量和校核其平面位置、水
