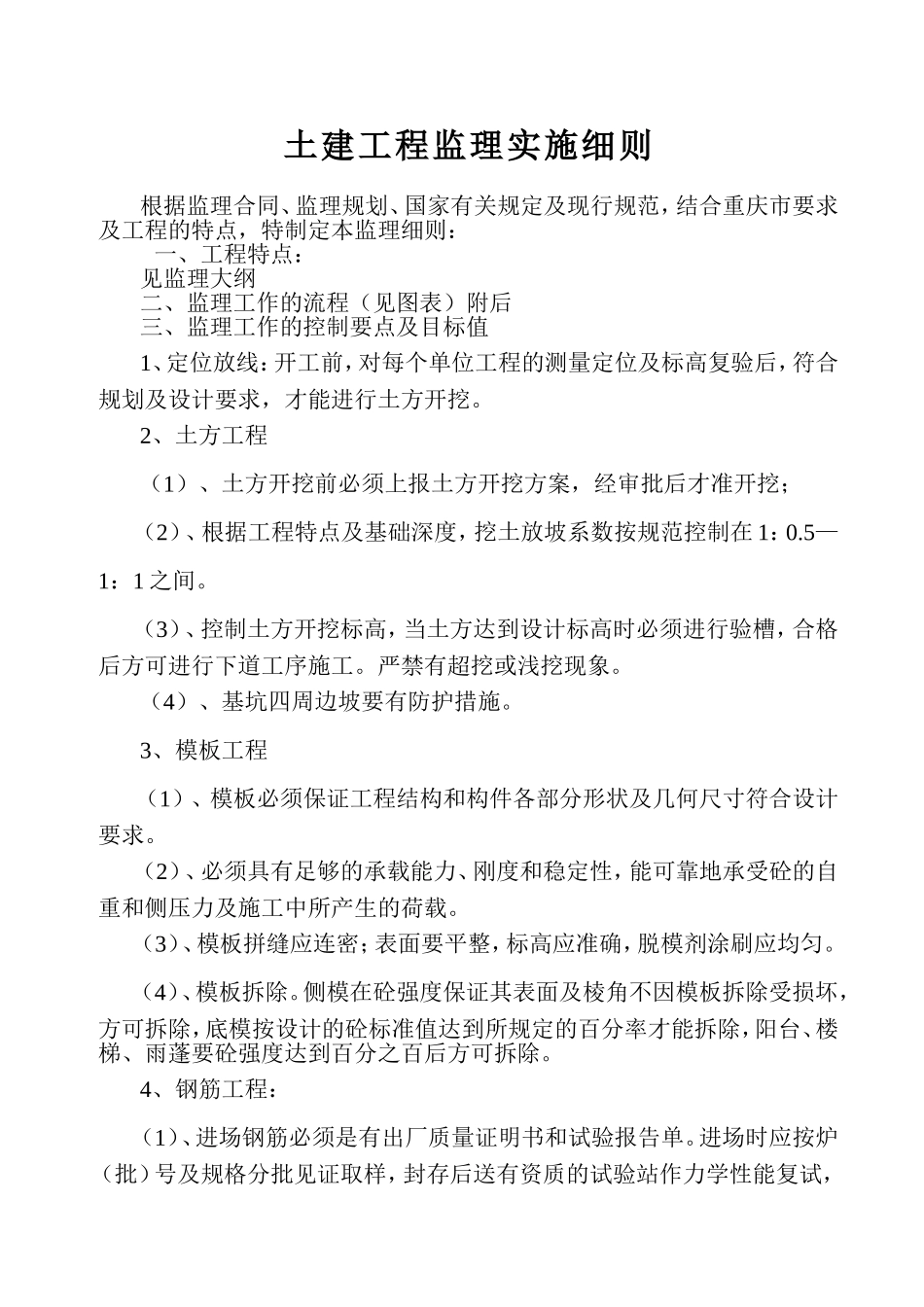

土建工程监理实施细则根据监理合同、监理规划、国家有关规定及现行规范,结合重庆市要求及工程的特点,特制定本监理细则:一、工程特点:见监理大纲二、监理工作的流程(见图表)附后三、监理工作的控制要点及目标值1、定位放线:开工前,对每个单位工程的测量定位及标高复验后,符合规划及设计要求,才能进行土方开挖
2、土方工程(1)、土方开挖前必须上报土方开挖方案,经审批后才准开挖;(2)、根据工程特点及基础深度,挖土放坡系数按规范控制在1:0
5—1:1之间
(3)、控制土方开挖标高,当土方达到设计标高时必须进行验槽,合格后方可进行下道工序施工
严禁有超挖或浅挖现象

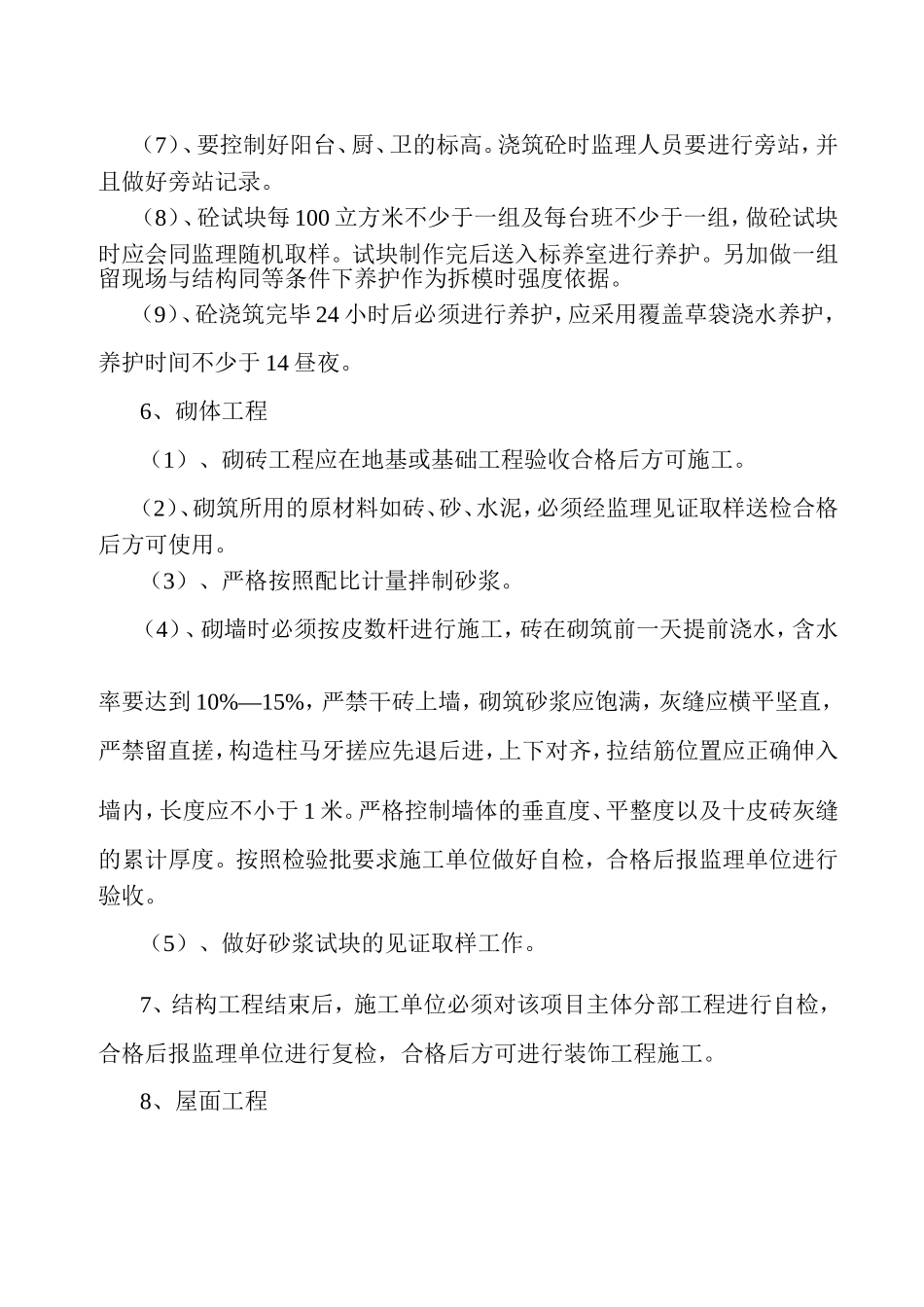

(4)、基坑四周边坡要有防护措施
3、模板工程(1)、模板必须保证工程结构和构件各部分形状及几何尺寸符合设计要求
(2)、必须具有足够的承载能力、刚度和稳定性,能可靠地承受砼的自重和侧压力及施工中所产生的荷载
(3)、模板拼缝应连密;表面要平整,标高应准确,脱模剂涂刷应均匀
(4)、模板拆除
侧模在砼强度保证其表面及棱角不因模板拆除受损坏,方可拆除,底模按设计的砼标准值达到所规定的百分率才能拆除,阳台、楼梯、雨蓬要砼强度达到百分之百后方可拆除

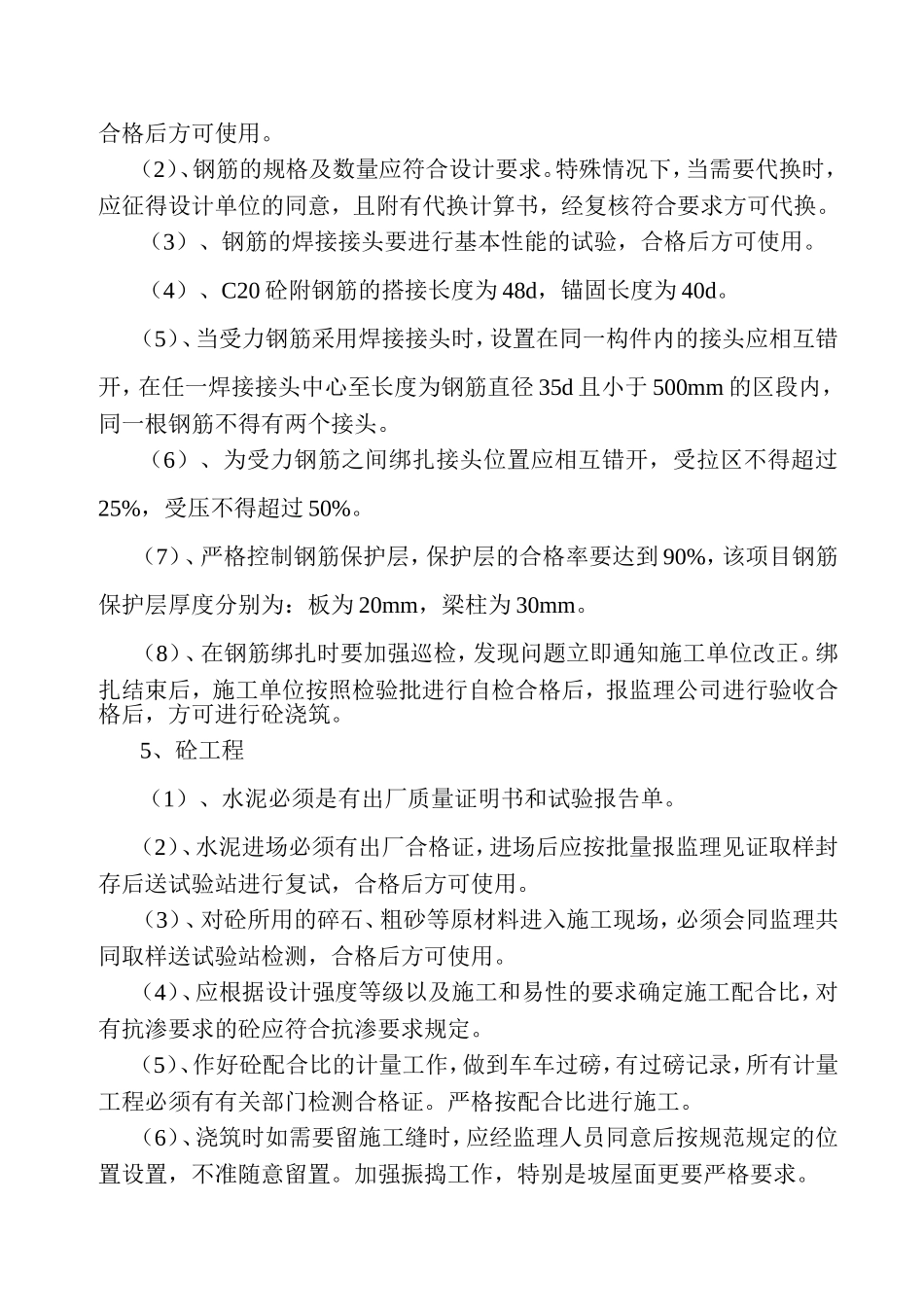

4、钢筋工程:(1)、进场钢筋必须是有出厂质量证明书和试验报告单
进场时应按炉(批)号及规格分批见证取样,封存后送有资质的试验站作力学性能复试,合格后方可使用
(2)、钢筋的规格及数量应符合设计要求
特殊情况下,当需要代换时,应征得设计单位的同意,且附有代换计算书,经复核符合要求方可代换
(3)、钢筋的焊接接头要进行基本性能的试验,合格后方可使用
(4)、C20砼附钢筋的搭接长度为48d,锚固长度为40d
(5)、当受力钢筋采用焊接接头时,设置在同一构件内的接头应相互错开,在任一焊接接头中心至长度为钢筋直径35d且小于500mm的区段内,同一根钢筋不得有两个接头
(6)、为受力钢筋之间绑
