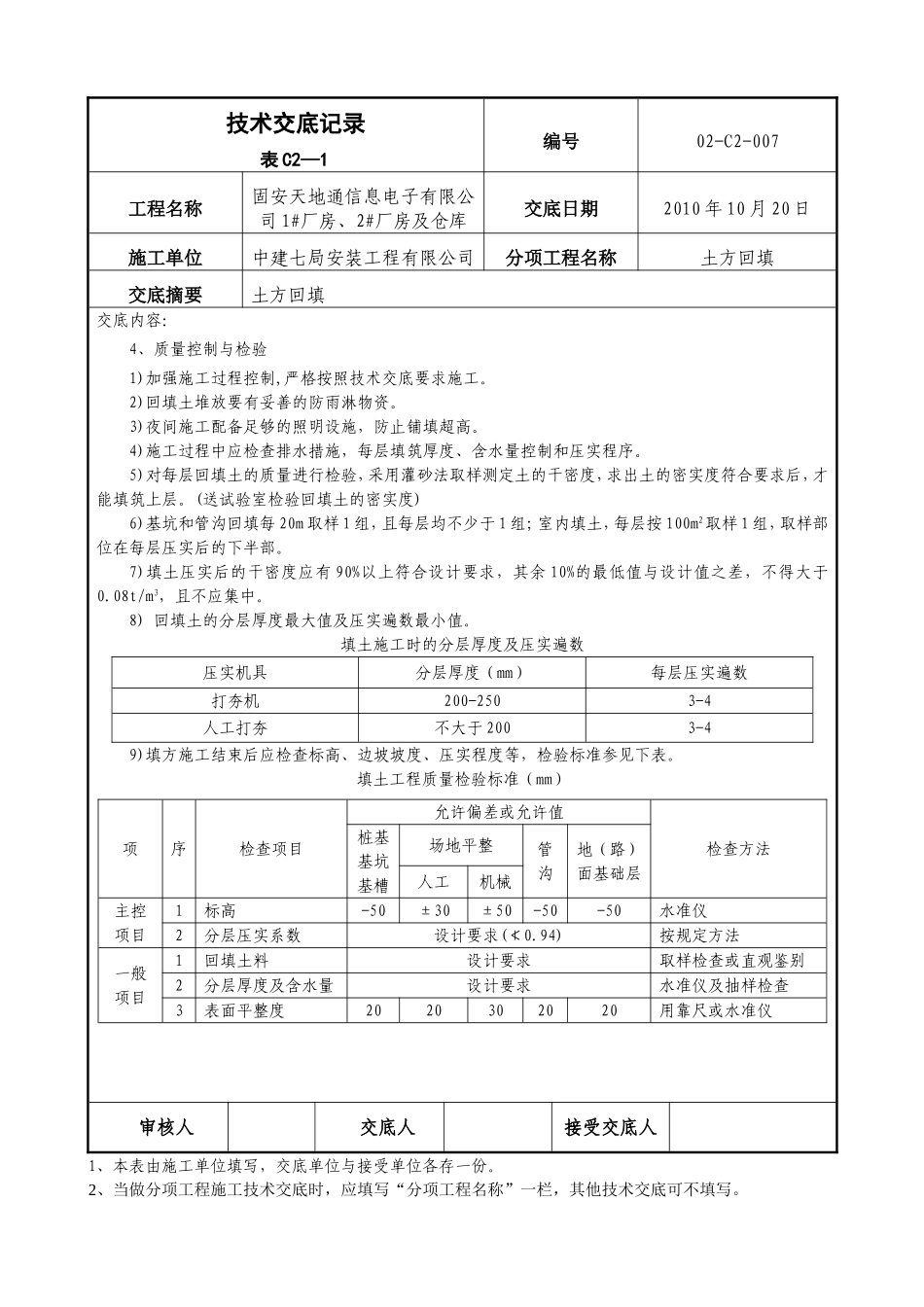

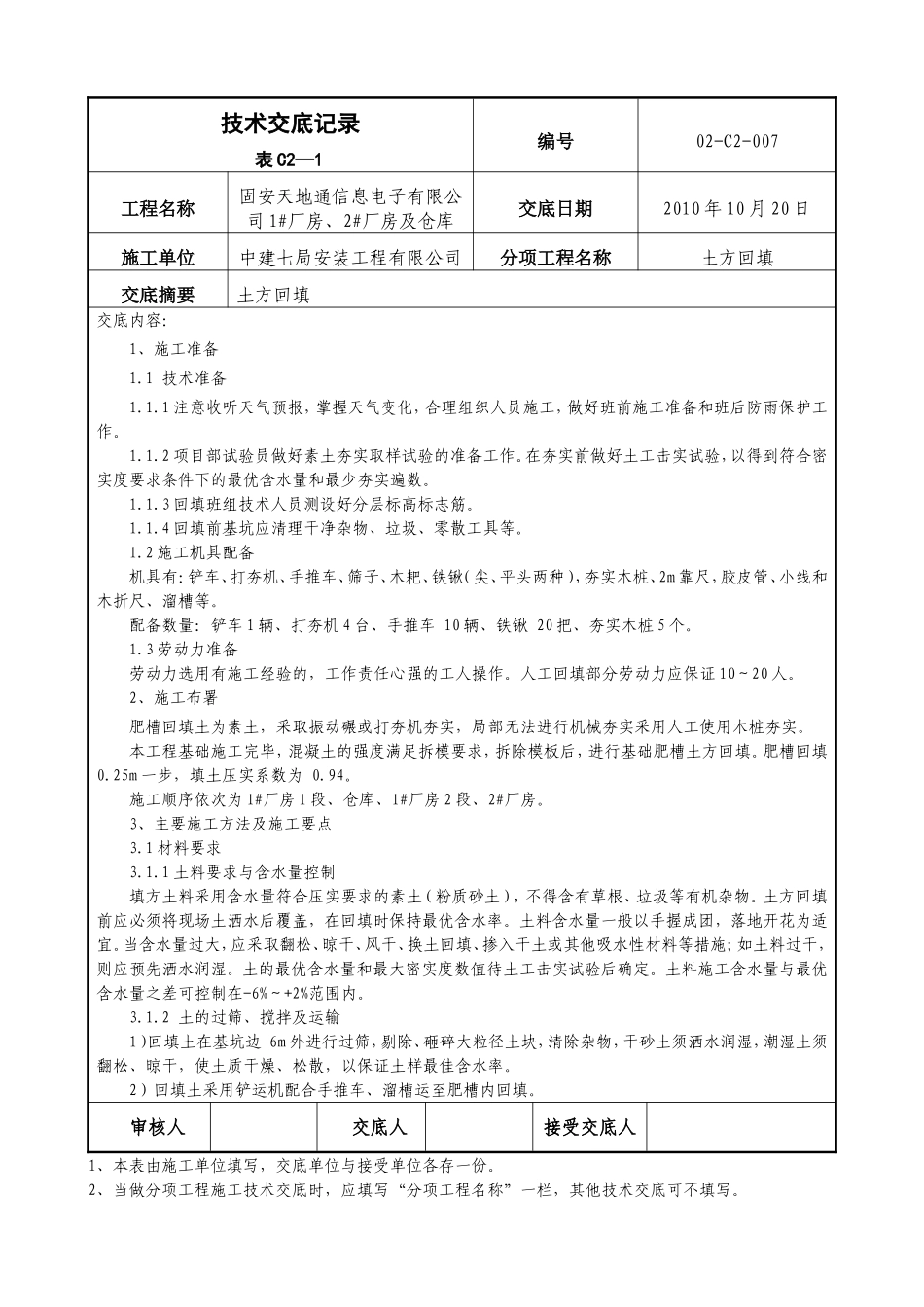

技术交底记录表C2—1编号02-C2-007工程名称固安天地通信息电子有限公司1#厂房、2#厂房及仓库交底日期2010年10月20日施工单位中建七局安装工程有限公司分项工程名称土方回填交底摘要土方回填交底内容:1、施工准备1
1技术准备1
1注意收听天气预报,掌握天气变化,合理组织人员施工,做好班前施工准备和班后防雨保护工作
2项目部试验员做好素土夯实取样试验的准备工作
在夯实前做好土工击实试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数
3回填班组技术人员测设好分层标高标志筋
4回填前基坑应清理干净杂物、垃圾、零散工具等
2施工机具配备机具有:铲车、打夯机、手推车、筛子、木耙、铁锹(尖、平头两种),夯实木桩、2m靠尺,胶皮管、小线和木折尺、溜槽等
配备数量:铲车1辆、打夯机4台、手推车10辆、铁锹20把、夯实木桩5个
3劳动力准备劳动力选用有施工经验的,工作责任心强的工人操作
人工回填部分劳动力应保证10~20人
2、施工布署肥槽回填土为素土,采取振动碾或打夯机夯实,局部无法进行机械夯实采用人工使用木桩夯实
本工程基础施工完毕,混凝土的强度满足拆模要求,拆除模板后,进行基础肥槽土方回填
25m一步,填土压实系数为0
施工顺序依次为1#厂房1段、仓库、1#厂房2段、2#厂房

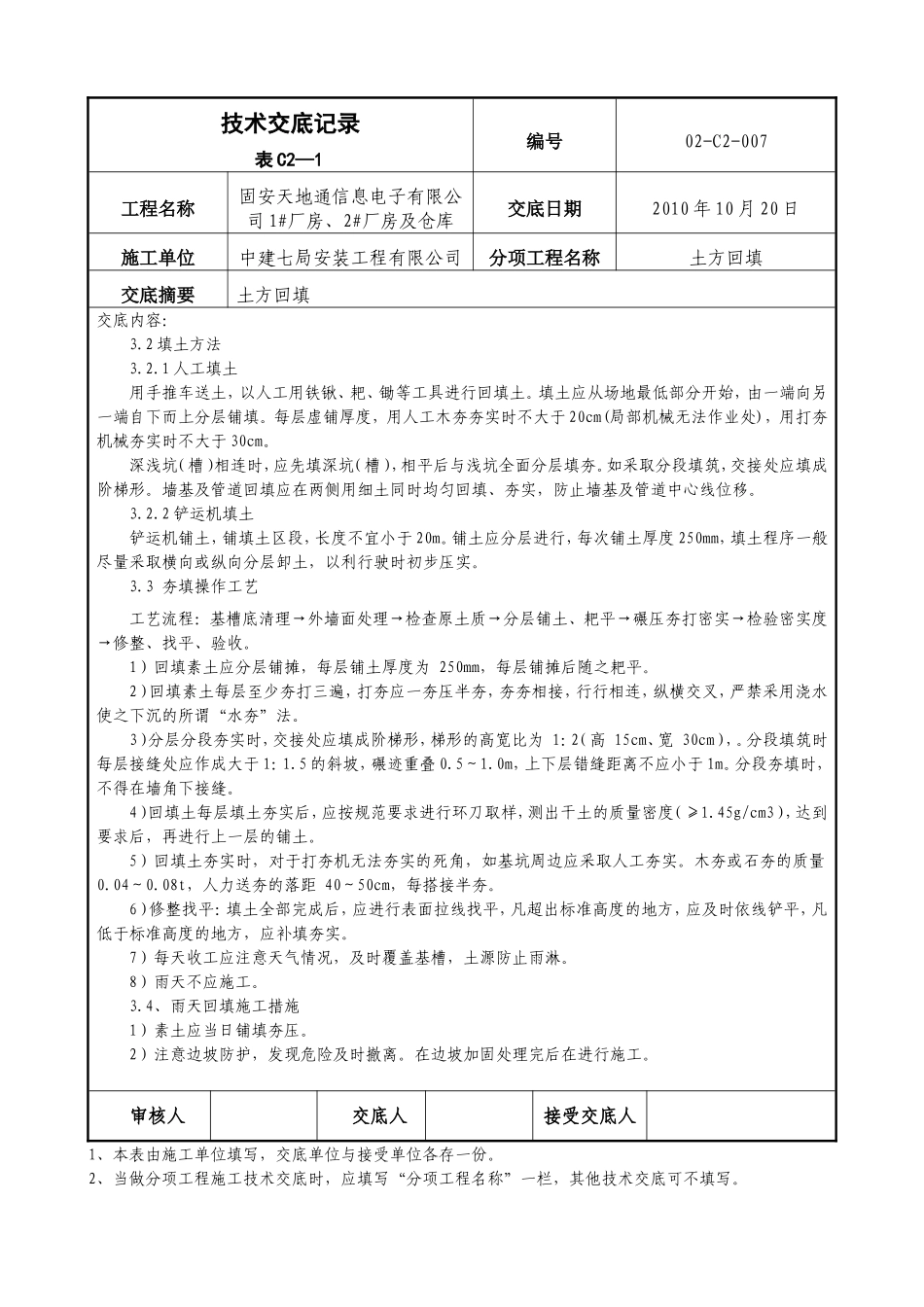

3、主要施工方法及施工要点3
1材料要求3
1土料要求与含水量控制填方土料采用含水量符合压实要求的素土(粉质砂土),不得含有草根、垃圾等有机杂物
土方回填前应必须将现场土洒水后覆盖,在回填时保持最优含水率
土料含水量一般以手握成团,落地开花为适宜
当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如土料过干,则应预先洒水润湿
土的最优含水量和最大密实度数值待土工击实试验后确定
土料施工含水量与最优含水量之差
