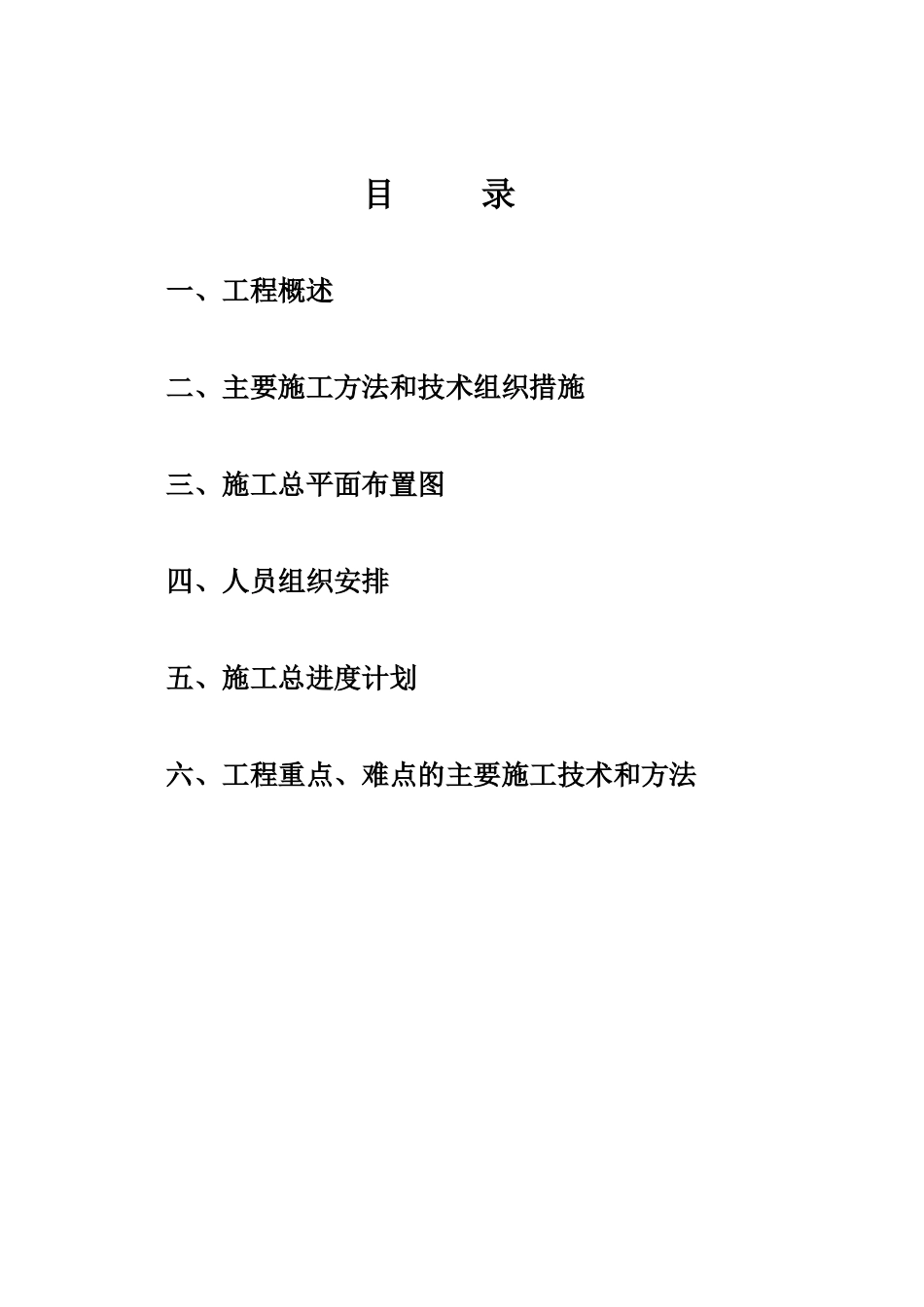

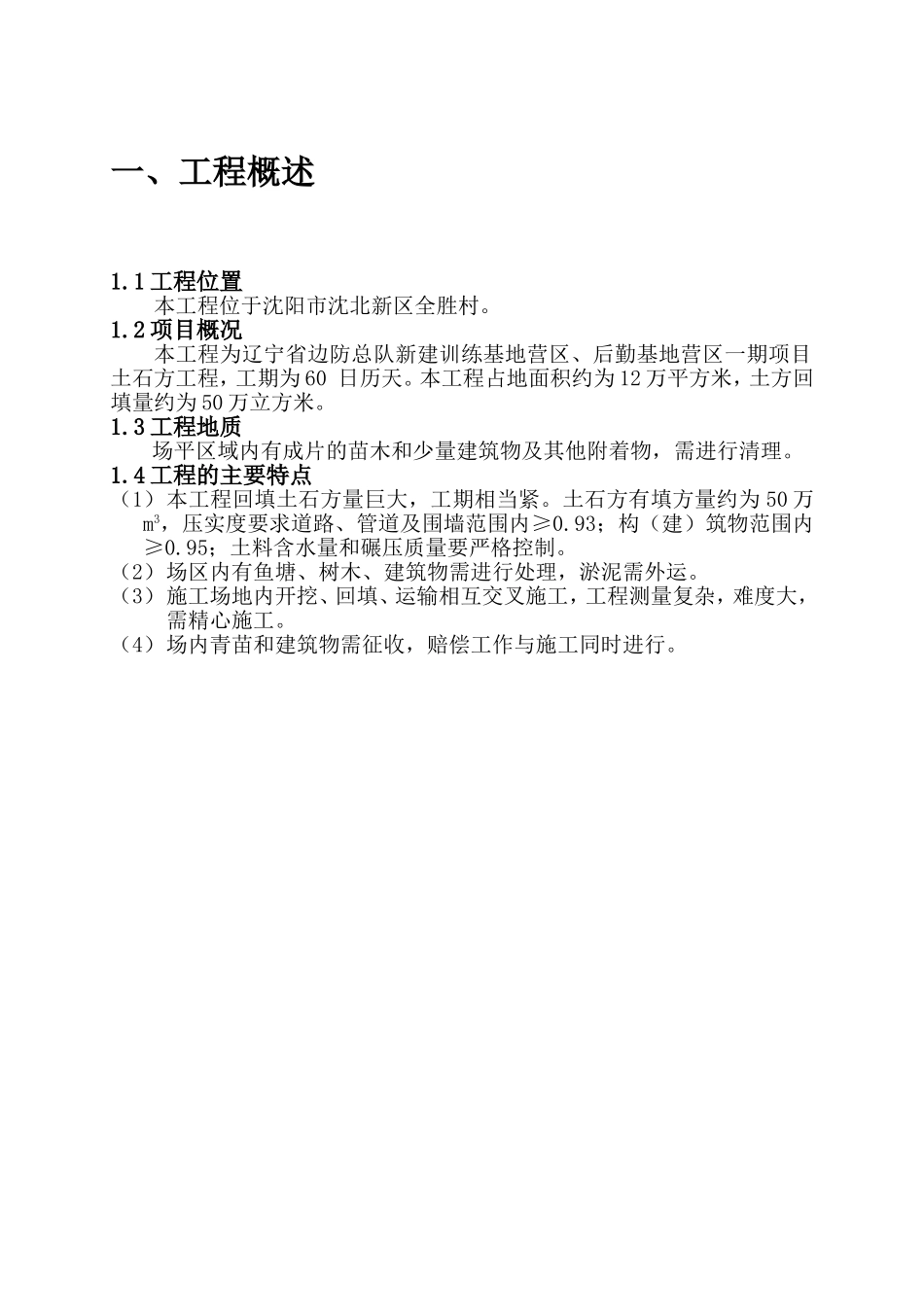

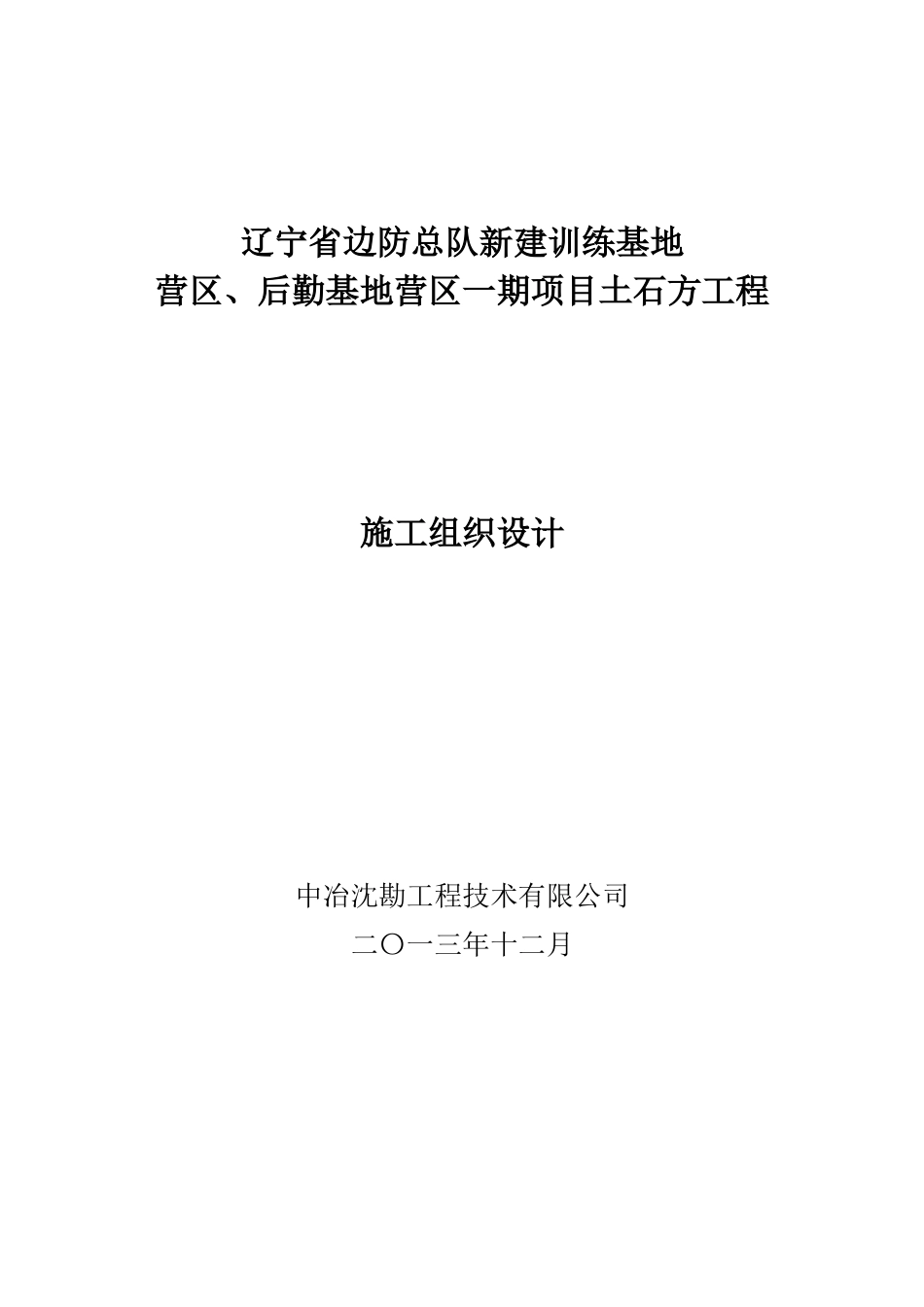

辽宁省边防总队新建训练基地营区、后勤基地营区一期项目土石方工程施工组织设计中冶沈勘工程技术有限公司二〇一三年十二月目录一、工程概述二、主要施工方法和技术组织措施三、施工总平面布置图四、人员组织安排五、施工总进度计划六、工程重点、难点的主要施工技术和方法一、工程概述1.1工程位置本工程位于沈阳市沈北新区全胜村。1.2项目概况本工程为辽宁省边防总队新建训练基地营区、后勤基地营区一期项目土石方工程,工期为60日历天。本工程占地面积约为12万平方米,土方回填量约为50万立方米。1.3工程地质场平区域内有成片的苗木和少量建筑物及其他附着物,需进行清理。1.4工程的主要特点(1)本工程回填土石方量巨大,工期相当紧。土石方有填方量约为50万m3,压实度要求道路、管道及围墙范围内≥0.93;构(建)筑物范围内≥0.95;土料含水量和碾压质量要严格控制。(2)场区内有鱼塘、树木、建筑物需进行处理,淤泥需外运。(3)施工场地内开挖、回填、运输相互交叉施工,工程测量复杂,难度大,需精心施工。(4)场内青苗和建筑物需征收,赔偿工作与施工同时进行。二、主要施工方法和技术组织措施2.1施工准备工作我司在投标阶段,已对工程的性质、内容、技术要求、周边环境、地质情况等作了认真、充分的研究,为进场施工作准备。2.1.1编制依据(1)《辽宁省边防总队新建训练基地、后勤基地一期项目总平面图》(2)《建筑地基基础工程施工质量验收规范》(GB50202-2002)(3)《建筑工程冬期施工规程》(JGJ104-97)(4)《建筑机械使用安全技术规程》(JGJ33-86)2.1.2技术准备工作(1)落实项目部人选,组建强有力的项目经理部。(2)认真审阅施工图纸,参加设计交底和图纸会审,针对图纸中存在的问题和错误提出修正意见。(3)复测控制桩并制定测量方案。(4)组织工程技术人员熟悉施工图纸,编制详细的施工方案,进行技术、安全、防火培训,做好技术、安全交底,安排好有关的试验工作。2.1.3施工准备工作(1)全面检修进场施工的机械设备,以保证施工前设备运转正常。(2)编制施工计划,安排施工顺序,协调各工序及各专业间的配合工作。(3)落实相应的施工人员,并进行岗前培训和教育。(4)做好材料和工艺设备的计划安排工作,使之满足连续施工的要求。(5)落实施工场地的征收工作。2.1.4现场准备工作(1)测设场地平面和标高控制网。(2)确定施工范围,设置施工围蔽,并在围蔽区内按消防要求设置消防栓及灭火器材,厕所设置化粪池。(3)认真熟悉现场的地理位置、工地条件、供水供电状况,以及出入口位置,认真布置贮存物料和施工用的工作面,修建临时设施,平整场地,使之满足现场施工的要求。(4)架设动力和照明线路,接通施工用水管路,确定材料、设备和土方运输线路。(5)组织工程机械设备和材料进场。(6)落实季节性施工措施。2.1.5地下构筑物、文物的保护和处置(1)各类文物均属国家所有。在土石方施工过程中,如发现古墓、古建筑遗址等文物及化石,或其他有考古、地质研究等价值的物品时,应马上停止施工,立即保护好现场,以书面形式报告业主或监理,而不得隐瞒和私自占有。(2)施工过程中发现影响施工的地下障碍物时,应以书面形式报告业主或监理,共同协商处置方案。2.2施工总体部署2.2.1部署的原则(1)施工部署的总方针为“四全三优先”,即全力以赴,全方位作业,全公司参与,确保全胜;人力、财力、物力优先。(2)发挥我公司拥有大批各类专业技术管理人员、有足够的大型土石方施工机械以及具有多个类似工程施工经验的优势,加强对该项目的运作和管理,圆满实现业主的各项目标。(3)公司在人力、物力、财务上予以倾斜,在施工机具设备、周转材料、劳动力等方面加大投入,从而达到集中优势力量在较短的时间内生产出最优的产品、创造出较好的经济效益和社会效益的目的。(4)采用先进合理适用的新技术、新工艺、新材料,加快工程进度,提高工程质量,降低工程成本,多快好省地完成工程任务。(5)采用项目法进行施工管理:以项目经理为首的整个项目部,严格执行ISO系列标准,使施工全过程处于受控状态。同时公司与项目部签订目标合同,明确各自的...
