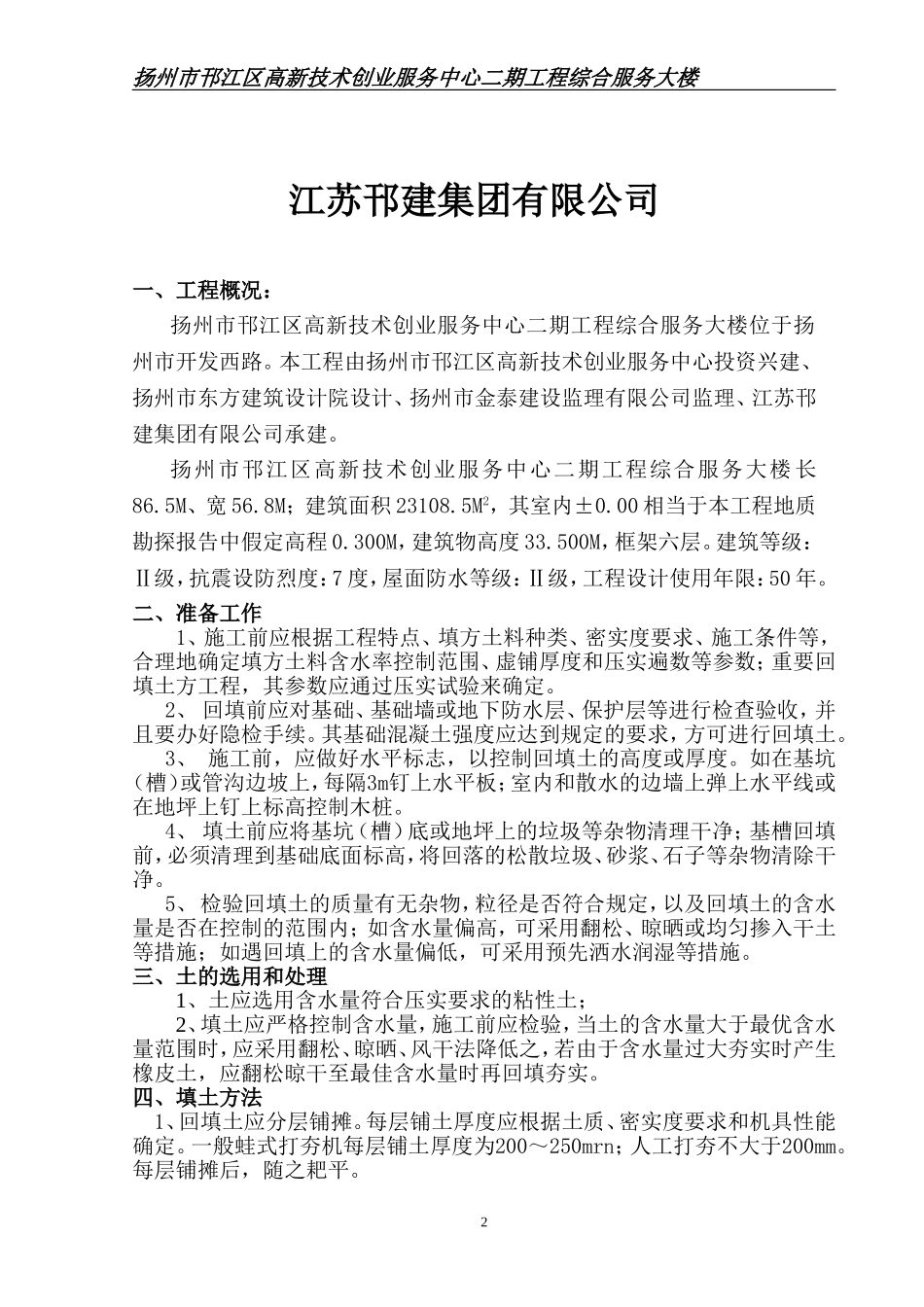

扬州市邗江区高新技术创业服务中心二期工程综合服务大楼创业中心二期工程综合服务大楼土方回填方案编制:日期:审批:日期:1扬州市邗江区高新技术创业服务中心二期工程综合服务大楼江苏邗建集团有限公司一、工程概况:扬州市邗江区高新技术创业服务中心二期工程综合服务大楼位于扬州市开发西路。本工程由扬州市邗江区高新技术创业服务中心投资兴建、扬州市东方建筑设计院设计、扬州市金泰建设监理有限公司监理、江苏邗建集团有限公司承建。扬州市邗江区高新技术创业服务中心二期工程综合服务大楼长86.5M、宽56.8M;建筑面积23108.5M2,其室内±0.00相当于本工程地质勘探报告中假定高程0.300M,建筑物高度33.500M,框架六层。建筑等级:Ⅱ级,抗震设防烈度:7度,屋面防水等级:Ⅱ级,工程设计使用年限:50年。二、准备工作1、施工前应根据工程特点、填方土料种类、密实度要求、施工条件等,合理地确定填方土料含水率控制范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定。2、回填前应对基础、基础墙或地下防水层、保护层等进行检查验收,并且要办好隐检手续。其基础混凝土强度应达到规定的要求,方可进行回填土。3、施工前,应做好水平标志,以控制回填土的高度或厚度。如在基坑(槽)或管沟边坡上,每隔3m钉上水平板;室内和散水的边墙上弹上水平线或在地坪上钉上标高控制木桩。4、填土前应将基坑(槽)底或地坪上的垃圾等杂物清理干净;基槽回填前,必须清理到基础底面标高,将回落的松散垃圾、砂浆、石子等杂物清除干净。5、检验回填土的质量有无杂物,粒径是否符合规定,以及回填土的含水量是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀掺入干土等措施;如遇回填上的含水量偏低,可采用预先洒水润湿等措施。三、土的选用和处理1、土应选用含水量符合压实要求的粘性土;2、填土应严格控制含水量,施工前应检验,当土的含水量大于最优含水量范围时,应采用翻松、晾晒、风干法降低之,若由于含水量过大夯实时产生橡皮土,应翻松晾干至最佳含水量时再回填夯实。四、填土方法1、回填土应分层铺摊。每层铺土厚度应根据土质、密实度要求和机具性能确定。一般蛙式打夯机每层铺土厚度为200~250mrn;人工打夯不大于200mm。每层铺摊后,随之耙平。2扬州市邗江区高新技术创业服务中心二期工程综合服务大楼2、回填上每层至少夯打三遍。打夯应一夯压半夯,穷夯相接,行行相连,纵横交叉。并且严禁采用水浇使土下沉的所谓"水夯"法。3、深浅两基坑(槽)相连时,应先填夯深基础;填至浅基坑相同的标高时,再与浅基础一起填夯。如必须分段填夯时,交接处应填成阶梯形,梯形的高宽比一般为1∶2。上下层错缝距离不小于1.0m。4、基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施,然后再在外侧回填土方。5、回填土每层填土夯实后,应按规范规定进行环刀取样,测出干土的质量密度;达到要求后,再进行上一层的铺土。6、修整找平:填土全部完成后,应进行表面拉线找平,凡超过标准高程的地方,及时依线铲平;凡低于标准高程的地方,应补土夯实。五、填土的压实1、填方的密实度:在地基主要持力层范围内>0.96。2、含水量控制:一般以手握成团落地开花为适宜;3、铺土的厚度和压实遍数:采用蛙式打夯机时每层铺土厚度为200~250cm,每层压实遍数为3~4遍;六、压实方法要点1、填土施工应从场地最低处开始,水平分层整片回填碾压(或夯实)。必须分段填筑时,每层接缝处应作成斜坡形(倾斜度应大于1:1.5),碾压重叠0.5~1.0m,上、下层错缝距离不小于1.0m,接缝部位不得在墙角、基础下、柱墩等重要部位;2、人力大面积夯实填土时,夯前应初步平整,夯实时要按照一定的方向进行,一夯压半夯,夯夯相接,行行相连,每遍纵横交叉,分层打夯;夯实基坑(槽)时,行夯路线应由四边开始,然后再夯中间;3、填方应按设计要求预留一定的沉降量,以备自然下沉,如设计无要求时,沉降量可按不超过填方高度的3%预留;七、质量控制与检验1、土料运至施工现场应有专人检验土质和含水量是否符...
