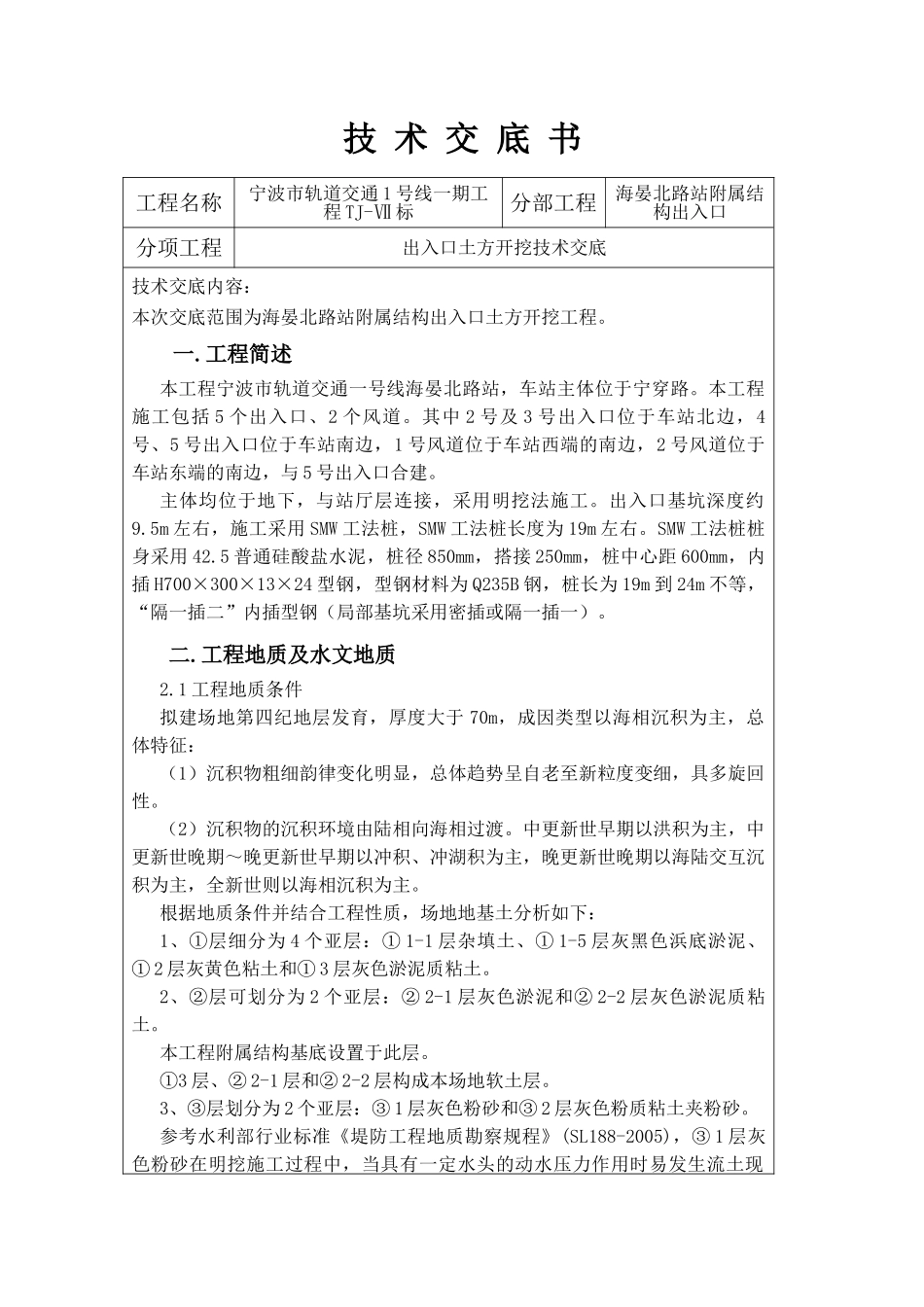

技术交底书工程名称宁波市轨道交通1号线一期工程TJ-Ⅶ标分部工程海晏北路站附属结构出入口分项工程出入口土方开挖技术交底技术交底内容:本次交底范围为海晏北路站附属结构出入口土方开挖工程
工程简述本工程宁波市轨道交通一号线海晏北路站,车站主体位于宁穿路
本工程施工包括5个出入口、2个风道
其中2号及3号出入口位于车站北边,4号、5号出入口位于车站南边,1号风道位于车站西端的南边,2号风道位于车站东端的南边,与5号出入口合建
主体均位于地下,与站厅层连接,采用明挖法施工
出入口基坑深度约9
5m左右,施工采用SMW工法桩,SMW工法桩长度为19m左右
SMW工法桩桩身采用42
5普通硅酸盐水泥,桩径850mm,搭接250mm,桩中心距600mm,内插H700×300×13×24型钢,型钢材料为Q235B钢,桩长为19m到24m不等,“隔一插二”内插型钢(局部基坑采用密插或隔一插一)
工程地质及水文地质2
1工程地质条件拟建场地第四纪地层发育,厚度大于70m,成因类型以海相沉积为主,总体特征:(1)沉积物粗细韵律变化明显,总体趋势呈自老至新粒度变细,具多旋回性
(2)沉积物的沉积环境由陆相向海相过渡
中更新世早期以洪积为主,中更新世晚期~晚更新世早期以冲积、冲湖积为主,晚更新世晚期以海陆交互沉积为主,全新世则以海相沉积为主
根据地质条件并结合工程性质,场地地基土分析如下:1、①层细分为4个亚层:①1-1层杂填土、①1-5层灰黑色浜底淤泥、①2层灰黄色粘土和①3层灰色淤泥质粘土
2、②层可划分为2个亚层:②2-1层灰色淤泥和②2-2层灰色淤泥质粘土
本工程附属结构基底设置于此层
①3层、②2-1层和②2-2层构成本场地软土层
3、③层划分为2个亚层:③1层灰色粉砂和③2层灰色粉质粘土夹粉砂
参考水利部行业标准《堤防工程地质勘察规程》(SL188-2005),③1层灰色粉砂在明
