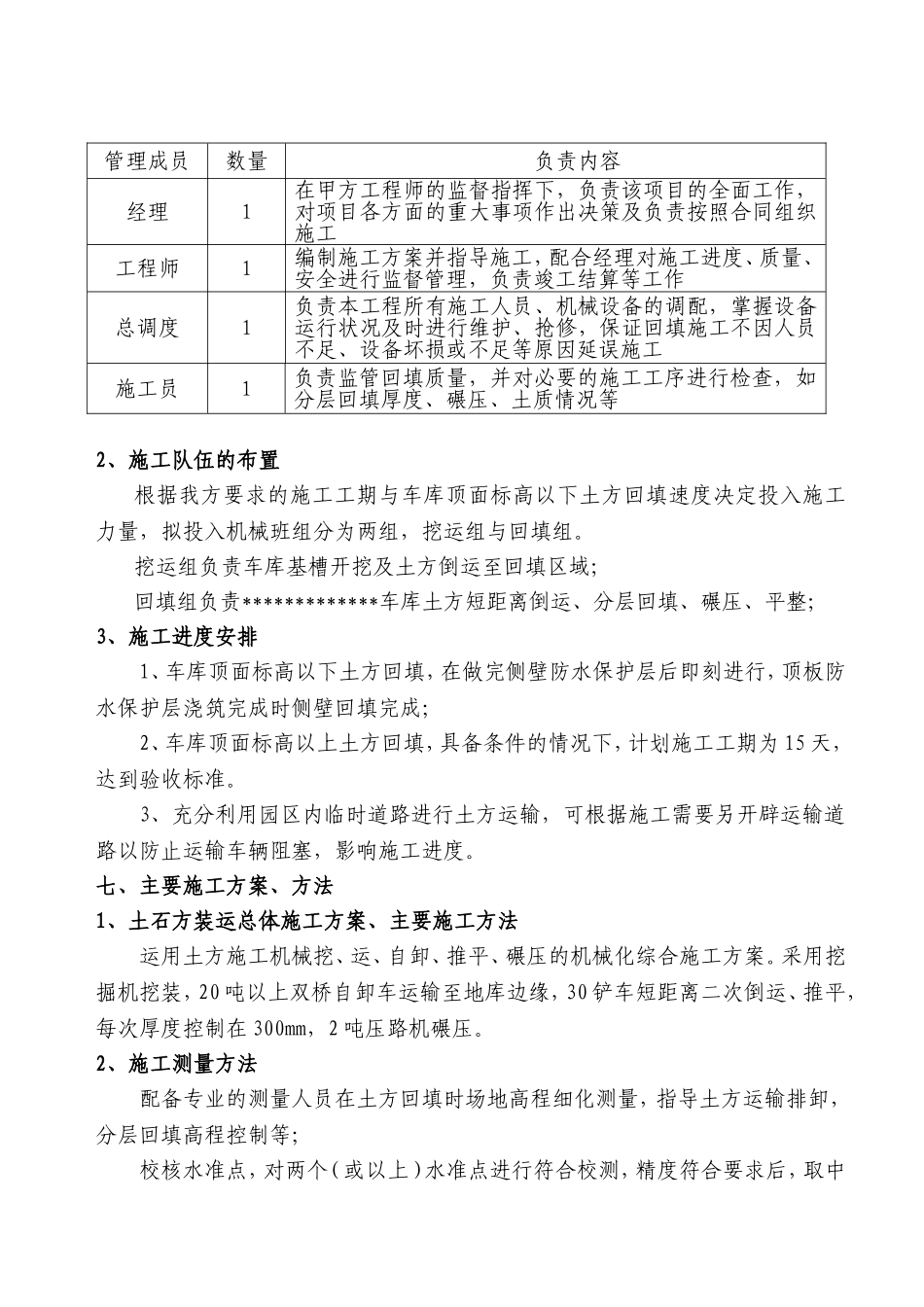

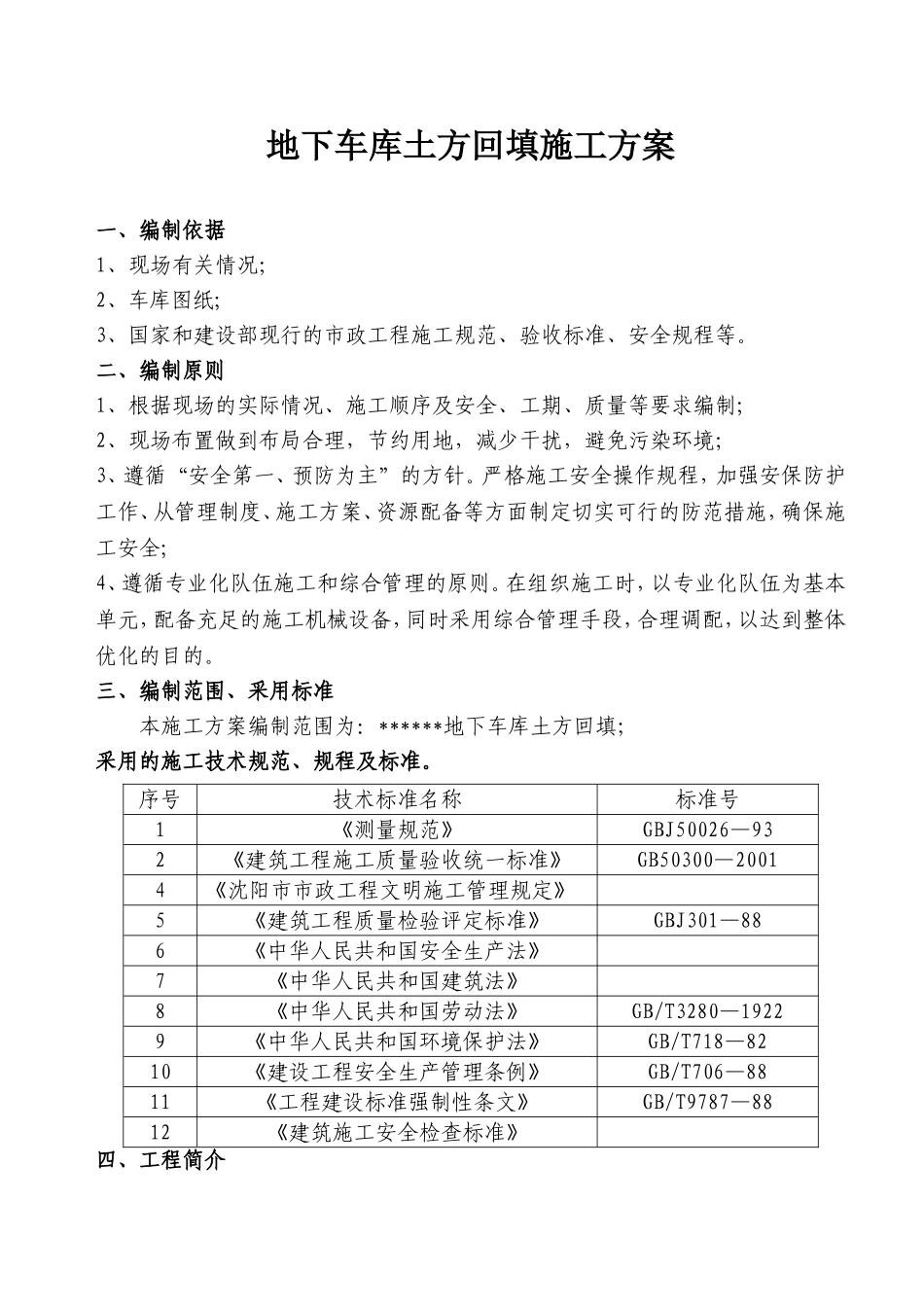

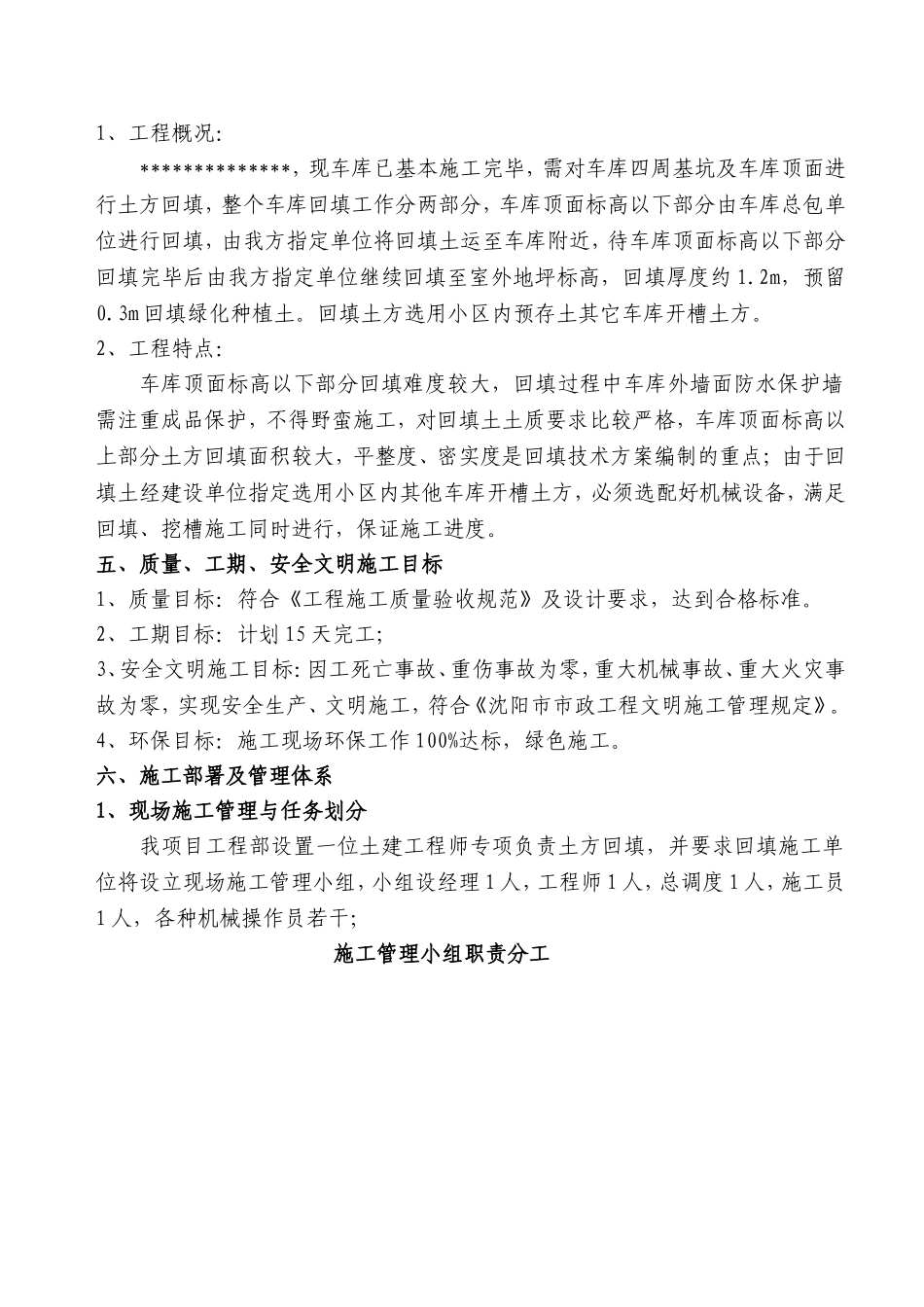

地下车库土方回填施工方案一、编制依据1、现场有关情况;2、车库图纸;3、国家和建设部现行的市政工程施工规范、验收标准、安全规程等。二、编制原则1、根据现场的实际情况、施工顺序及安全、工期、质量等要求编制;2、现场布置做到布局合理,节约用地,减少干扰,避免污染环境;3、遵循“安全第一、预防为主”的方针。严格施工安全操作规程,加强安保防护工作、从管理制度、施工方案、资源配备等方面制定切实可行的防范措施,确保施工安全;4、遵循专业化队伍施工和综合管理的原则。在组织施工时,以专业化队伍为基本单元,配备充足的施工机械设备,同时采用综合管理手段,合理调配,以达到整体优化的目的。三、编制范围、采用标准本施工方案编制范围为:******地下车库土方回填;采用的施工技术规范、规程及标准。序号技术标准名称标准号1《测量规范》GBJ50026—932《建筑工程施工质量验收统一标准》GB50300—20014《沈阳市市政工程文明施工管理规定》5《建筑工程质量检验评定标准》GBJ301—886《中华人民共和国安全生产法》7《中华人民共和国建筑法》8《中华人民共和国劳动法》GB/T3280—19229《中华人民共和国环境保护法》GB/T718—8210《建设工程安全生产管理条例》GB/T706—8811《工程建设标准强制性条文》GB/T9787—8812《建筑施工安全检查标准》四、工程简介1、工程概况:**************,现车库已基本施工完毕,需对车库四周基坑及车库顶面进行土方回填,整个车库回填工作分两部分,车库顶面标高以下部分由车库总包单位进行回填,由我方指定单位将回填土运至车库附近,待车库顶面标高以下部分回填完毕后由我方指定单位继续回填至室外地坪标高,回填厚度约1.2m,预留0.3m回填绿化种植土。回填土方选用小区内预存土其它车库开槽土方。2、工程特点:车库顶面标高以下部分回填难度较大,回填过程中车库外墙面防水保护墙需注重成品保护,不得野蛮施工,对回填土土质要求比较严格,车库顶面标高以上部分土方回填面积较大,平整度、密实度是回填技术方案编制的重点;由于回填土经建设单位指定选用小区内其他车库开槽土方,必须选配好机械设备,满足回填、挖槽施工同时进行,保证施工进度。五、质量、工期、安全文明施工目标1、质量目标:符合《工程施工质量验收规范》及设计要求,达到合格标准。2、工期目标:计划15天完工;3、安全文明施工目标:因工死亡事故、重伤事故为零,重大机械事故、重大火灾事故为零,实现安全生产、文明施工,符合《沈阳市市政工程文明施工管理规定》。4、环保目标:施工现场环保工作100%达标,绿色施工。六、施工部署及管理体系1、现场施工管理与任务划分我项目工程部设置一位土建工程师专项负责土方回填,并要求回填施工单位将设立现场施工管理小组,小组设经理1人,工程师1人,总调度1人,施工员1人,各种机械操作员若干;施工管理小组职责分工2、施工队伍的布置根据我方要求的施工工期与车库顶面标高以下土方回填速度决定投入施工力量,拟投入机械班组分为两组,挖运组与回填组。挖运组负责车库基槽开挖及土方倒运至回填区域;回填组负责*************车库土方短距离倒运、分层回填、碾压、平整;3、施工进度安排1、车库顶面标高以下土方回填,在做完侧壁防水保护层后即刻进行,顶板防水保护层浇筑完成时侧壁回填完成;2、车库顶面标高以上土方回填,具备条件的情况下,计划施工工期为15天,达到验收标准。3、充分利用园区内临时道路进行土方运输,可根据施工需要另开辟运输道路以防止运输车辆阻塞,影响施工进度。七、主要施工方案、方法1、土石方装运总体施工方案、主要施工方法运用土方施工机械挖、运、自卸、推平、碾压的机械化综合施工方案。采用挖掘机挖装,20吨以上双桥自卸车运输至地库边缘,30铲车短距离二次倒运、推平,每次厚度控制在300mm,2吨压路机碾压。2、施工测量方法配备专业的测量人员在土方回填时场地高程细化测量,指导土方运输排卸,分层回填高程控制等;校核水准点,对两个(或以上)水准点进行符合校测,精度符合要求后,取中管理成员数量负责内容经理1在甲方工程师的监督指挥下,负责该项目的全面工作,对项目各方面的重大...
