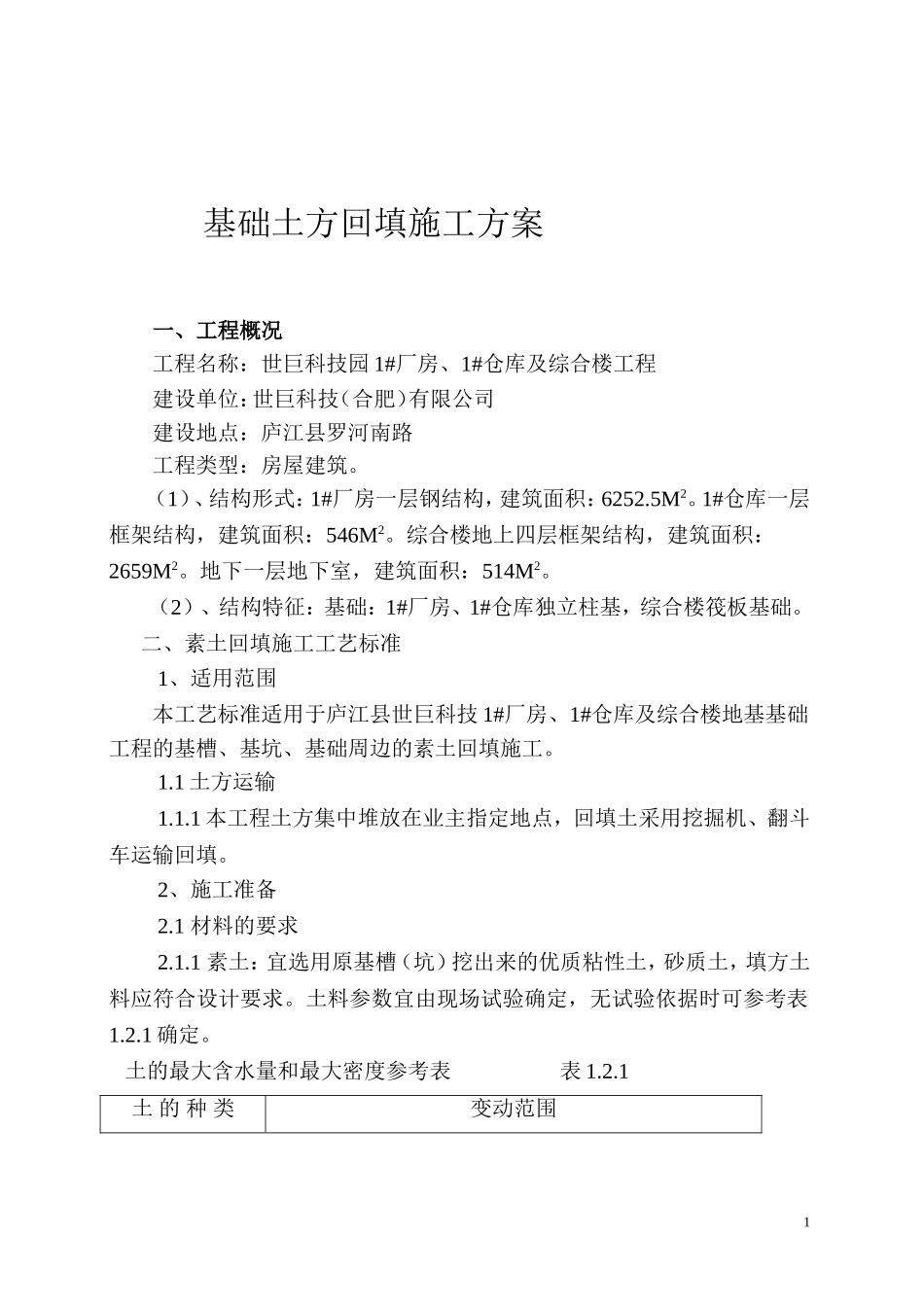

基础土方回填施工方案一、工程概况工程名称:世巨科技园1#厂房、1#仓库及综合楼工程建设单位:世巨科技(合肥)有限公司建设地点:庐江县罗河南路工程类型:房屋建筑
(1)、结构形式:1#厂房一层钢结构,建筑面积:6252
1#仓库一层框架结构,建筑面积:546M2
综合楼地上四层框架结构,建筑面积:2659M2
地下一层地下室,建筑面积:514M2
(2)、结构特征:基础:1#厂房、1#仓库独立柱基,综合楼筏板基础
二、素土回填施工工艺标准1、适用范围本工艺标准适用于庐江县世巨科技1#厂房、1#仓库及综合楼地基基础工程的基槽、基坑、基础周边的素土回填施工
1土方运输1
1本工程土方集中堆放在业主指定地点,回填土采用挖掘机、翻斗车运输回填
2、施工准备2
1材料的要求2
1素土:宜选用原基槽(坑)挖出来的优质粘性土,砂质土,填方土料应符合设计要求
土料参数宜由现场试验确定,无试验依据时可参考表1

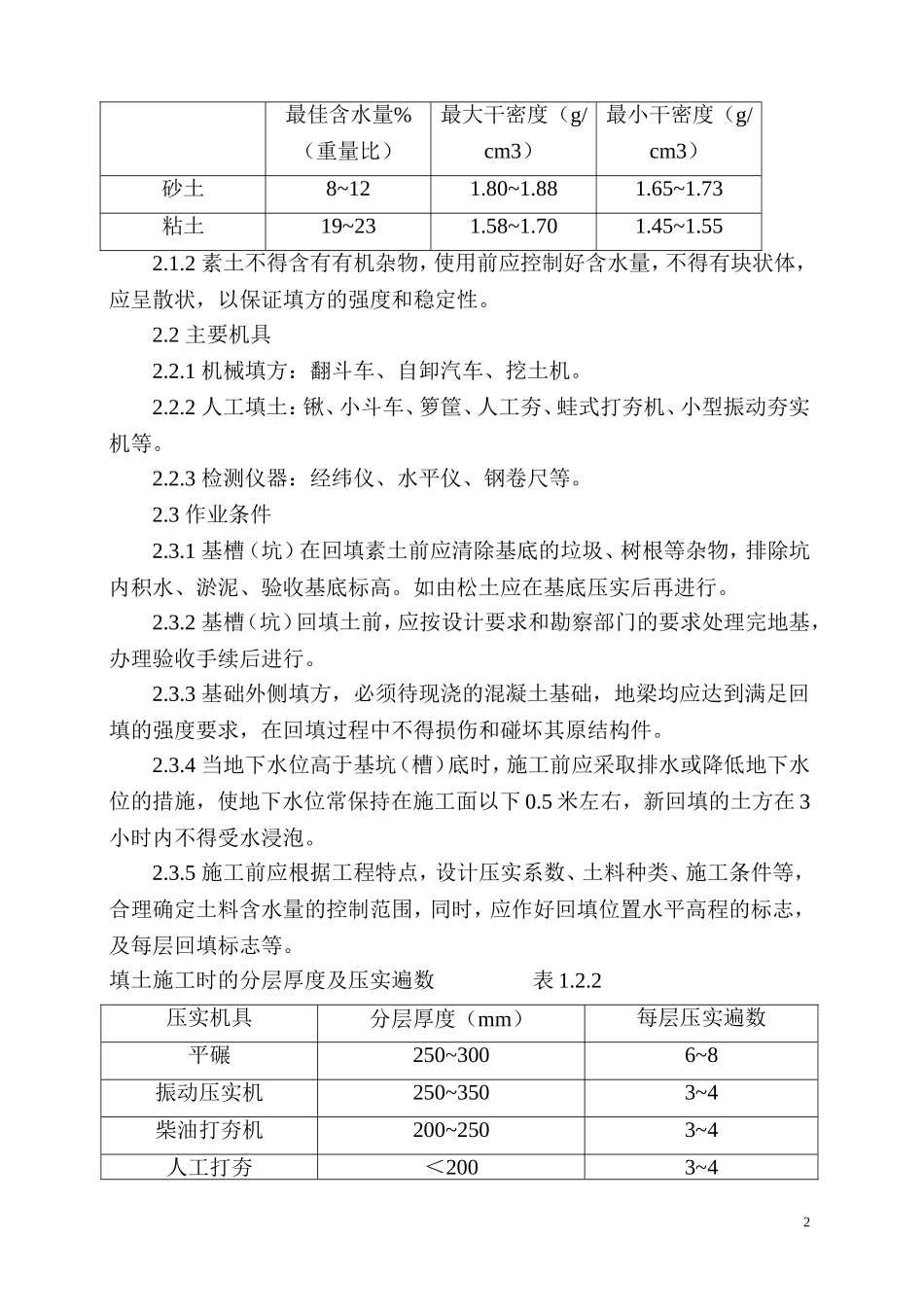

土的最大含水量和最大密度参考表表1
1土的种类变动范围1最佳含水量%(重量比)最大干密度(g/cm3)最小干密度(g/cm3)砂土8~121
73粘土19~231
2素土不得含有有机杂物,使用前应控制好含水量,不得有块状体,应呈散状,以保证填方的强度和稳定性
2主要机具2
1机械填方:翻斗车、自卸汽车、挖土机
2人工填土:锹、小斗车、箩筐、人工夯、蛙式打夯机、小型振动夯实机等
3检测仪器:经纬仪、水平仪、钢卷尺等
3作业条件2
1基槽(坑)在回填素土前应清除基底的垃圾、树根等杂物,排除坑内积水、淤泥、验收基底标高
如由松土应在基底压实后再进行
2基槽(坑)回填土前,应按设计要求和勘察部门的要求处理完地基,办理验收手续后进行
3基础外侧填方
