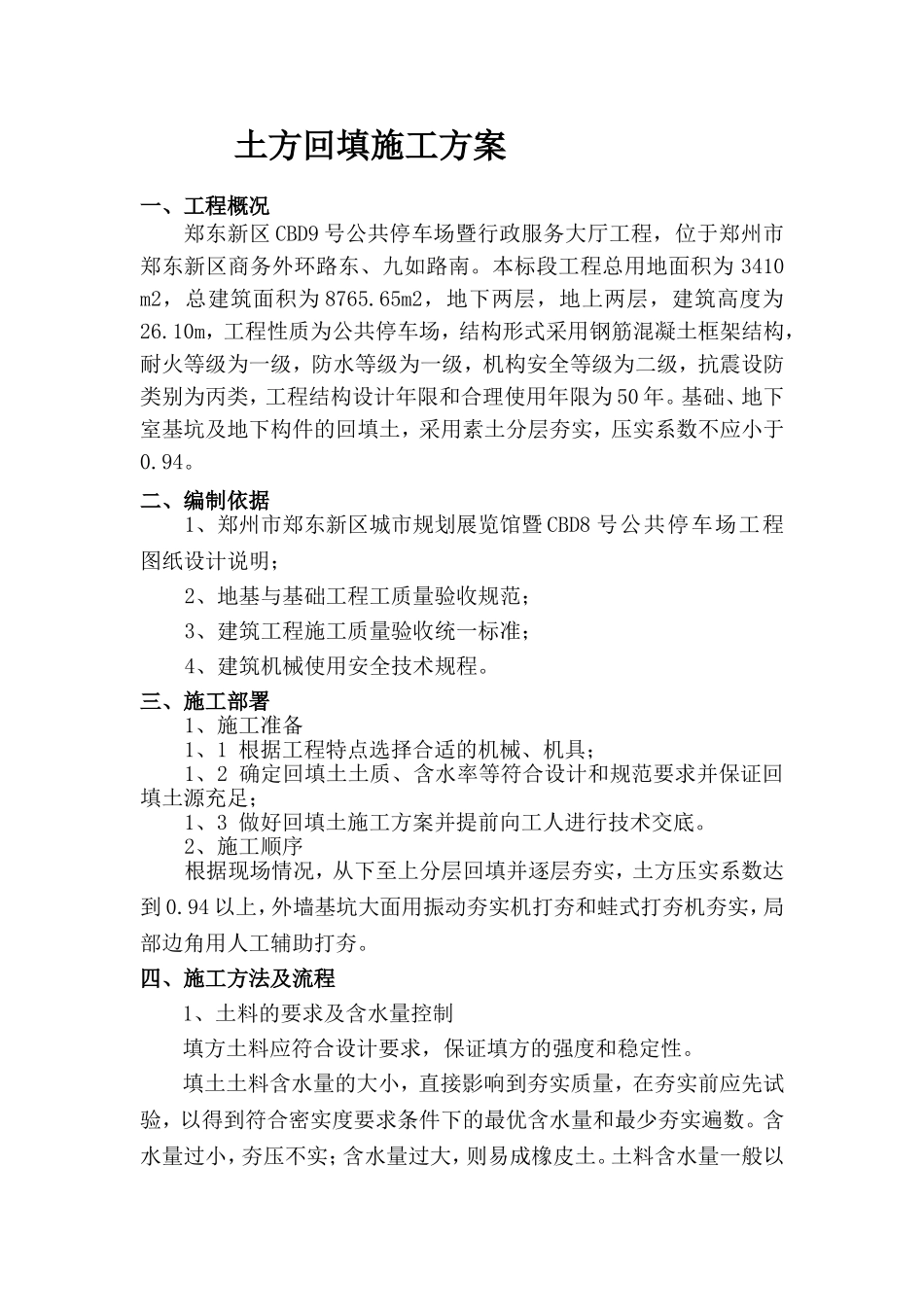

土方回填施工方案一、工程概况郑东新区CBD9号公共停车场暨行政服务大厅工程,位于郑州市郑东新区商务外环路东、九如路南。本标段工程总用地面积为3410m2,总建筑面积为8765.65m2,地下两层,地上两层,建筑高度为26.10m,工程性质为公共停车场,结构形式采用钢筋混凝土框架结构,耐火等级为一级,防水等级为一级,机构安全等级为二级,抗震设防类别为丙类,工程结构设计年限和合理使用年限为50年。基础、地下室基坑及地下构件的回填土,采用素土分层夯实,压实系数不应小于0.94。二、编制依据1、郑州市郑东新区城市规划展览馆暨CBD8号公共停车场工程图纸设计说明;2、地基与基础工程工质量验收规范;3、建筑工程施工质量验收统一标准;4、建筑机械使用安全技术规程。三、施工部署1、施工准备1、1根据工程特点选择合适的机械、机具;1、2确定回填土土质、含水率等符合设计和规范要求并保证回填土源充足;1、3做好回填土施工方案并提前向工人进行技术交底。2、施工顺序根据现场情况,从下至上分层回填并逐层夯实,土方压实系数达到0.94以上,外墙基坑大面用振动夯实机打夯和蛙式打夯机夯实,局部边角用人工辅助打夯。四、施工方法及流程1、土料的要求及含水量控制填方土料应符合设计要求,保证填方的强度和稳定性。填土土料含水量的大小,直接影响到夯实质量,在夯实前应先试验,以得到符合密实度要求条件下的最优含水量和最少夯实遍数。含水量过小,夯压不实;含水量过大,则易成橡皮土。土料含水量一般以手握成团,落地开花为适宜。当含水量过大,应采取翻松、晾干、风干、换土回填、掺入干土或其他吸水性材料等措施;如果土料过干,则应预先洒水润湿。2、基底处理在回填之前,应先清除基底上的垃圾,排除坑底中的积水、淤泥和杂物,并应采取有效措施防止地表滞水流入填方区,浸泡地基,造成基土下陷。3、土方回填及压实方法根据施工现场的实际情况,土方回填采用机械和人工相结合的填土方法。自卸汽车运、卸土,人工摊铺、夯实,每层填土厚度不能大于300mm。回填土每层至少夯打三遍。打夯应一夯压半夯,夯夯连接,纵横交叉。并且严禁用水浇使土下沉的所谓“水夯”法。基坑(槽)回填应在相对两侧或四周同时进行。基础墙两侧标高不可相差太多,以免把墙挤歪;较长的管沟墙,应采用内部加支撑的措施。回填土每层夯实后,应按规范规定进行环刀取样,实测回填土的最大干密度,达到要求后再铺上一层的土。填土全部完成后,应进行表面拉线找平,凡高出允许偏差的地方,应及时依线铲平;凡低于规定高程的地方应补土夯实。4、雨期施工雨期施工时,填方工程应连续进行尽快完成;工作面不宜过大,应分层分段逐片进行。雨期施工时,要采取有效的防雨措施,防止地面水流入基坑和地坪内,以免边坡塌方或基土遭到破坏。五、质量控制与检验1、填土施工过程中应检查排水措施,每层填筑厚度、含水量控制和压实程序。回填土标高必须符合设计要求。2、对有密实度要求的填方,在夯实或压实之后,要对每层回填土的质量进行检验,一般采用环刀法取样测定土的干密度,求出土的密实度,符合设计要求后,才能填筑上层。3、基坑和室内填土,每层按100-500m2取样一组;填土压实后的干密度应有90%以上符合设计要求,其余10%的最低值与设计值之差,不得大于0.08t/m3,且不应集中。4、基底处理必须符合设计要求和施工规范的规定。5、回填的土料,必须符合设计要求或施工规范的规定。6、回填土分层厚度及含水量必须符合设计要求和施工规范的规定。7、回填后表面平整度必须符合设计要求和施工规范的规定。六、施工中需注意问题1、防止回填土下沉:因虚铺土超过规定厚度,或夯实不够遍数,甚至漏夯,坑(槽)、管沟底杂物或回落土清理不干净,施工用水渗入垫层中等原因均可造成回填土下沉。这些问题应在施工中认真执行规范规定,发现后及时纠正。2、回填土夯实:应在夯压前对干土适当洒水加以湿润;回填土太湿,同样夯压不密实,呈“橡皮土”现象,这时应挖出换土重填。3、车辆出场前,必须用高压水冲洗,使车辆干净,车轮清洁,不污染路面。4、施工现场经常洒水,防止扬尘。七、土方回填安全技术措施1、土方回填之...
