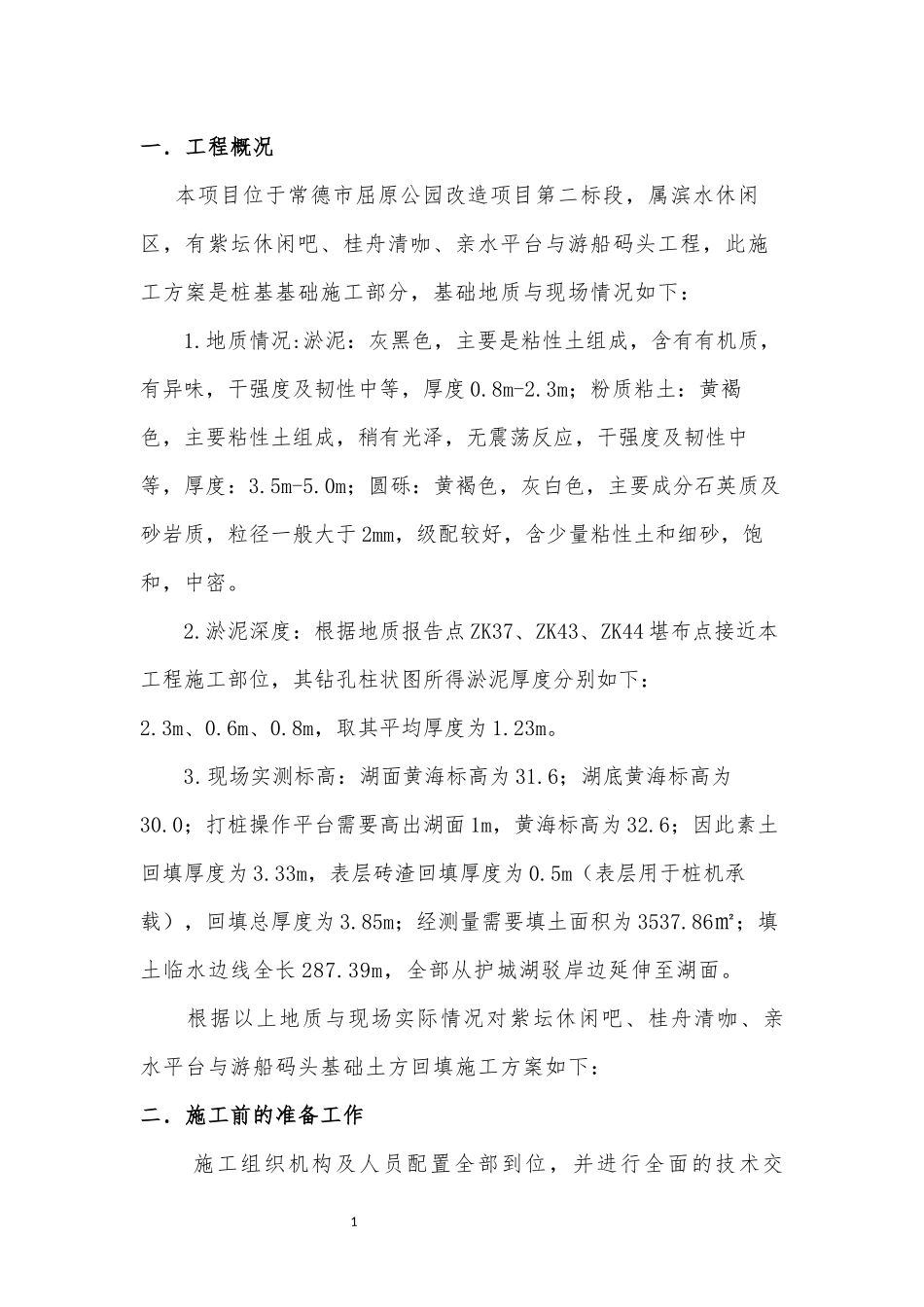

1一.工程概况本项目位于常德市屈原公园改造项目第二标段,属滨水休闲区,有紫坛休闲吧、桂舟清咖、亲水平台与游船码头工程,此施工方案是桩基基础施工部分,基础地质与现场情况如下:1
地质情况:淤泥:灰黑色,主要是粘性土组成,含有有机质,有异味,干强度及韧性中等,厚度0
3m;粉质粘土:黄褐色,主要粘性土组成,稍有光泽,无震荡反应,干强度及韧性中等,厚度:3
0m;圆砾:黄褐色,灰白色,主要成分石英质及砂岩质,粒径一般大于2mm,级配较好,含少量粘性土和细砂,饱和,中密
淤泥深度:根据地质报告点ZK37、ZK43、ZK44堪布点接近本工程施工部位,其钻孔柱状图所得淤泥厚度分别如下:2
8m,取其平均厚度为1
现场实测标高:湖面黄海标高为31
6;湖底黄海标高为30
0;打桩操作平台需要高出湖面1m,黄海标高为32
6;因此素土回填厚度为3
33m,表层砖渣回填厚度为0
5m(表层用于桩机承载),回填总厚度为3
85m;经测量需要填土面积为3537
86㎡;填土临水边线全长287
39m,全部从护城湖驳岸边延伸至湖面
根据以上地质与现场实际情况对紫坛休闲吧、桂舟清咖、亲水平台与游船码头基础土方回填施工方案如下:二.施工前的准备工作施工组织机构及人员配置全部到位,并进行全面的技术交2底
机械设备、测量仪器全部到场,并做好检修工作
施工的目的首先通过回填给紫坛休闲吧、桂舟清咖、亲水平台与游船码头的桩基础工程施工提供施工作业面,同时也给打松木桩与土袋围堰提供了工作平台
施工前准备1、测量准备工作1
1测量仪器的校准进场前,已将水准仪和全站仪交有资质的单位进行校核,并出具校准合格报告
2导线水准点的测量依据根据已批复的导线、水准点复测结果,对首件段进行施工测量

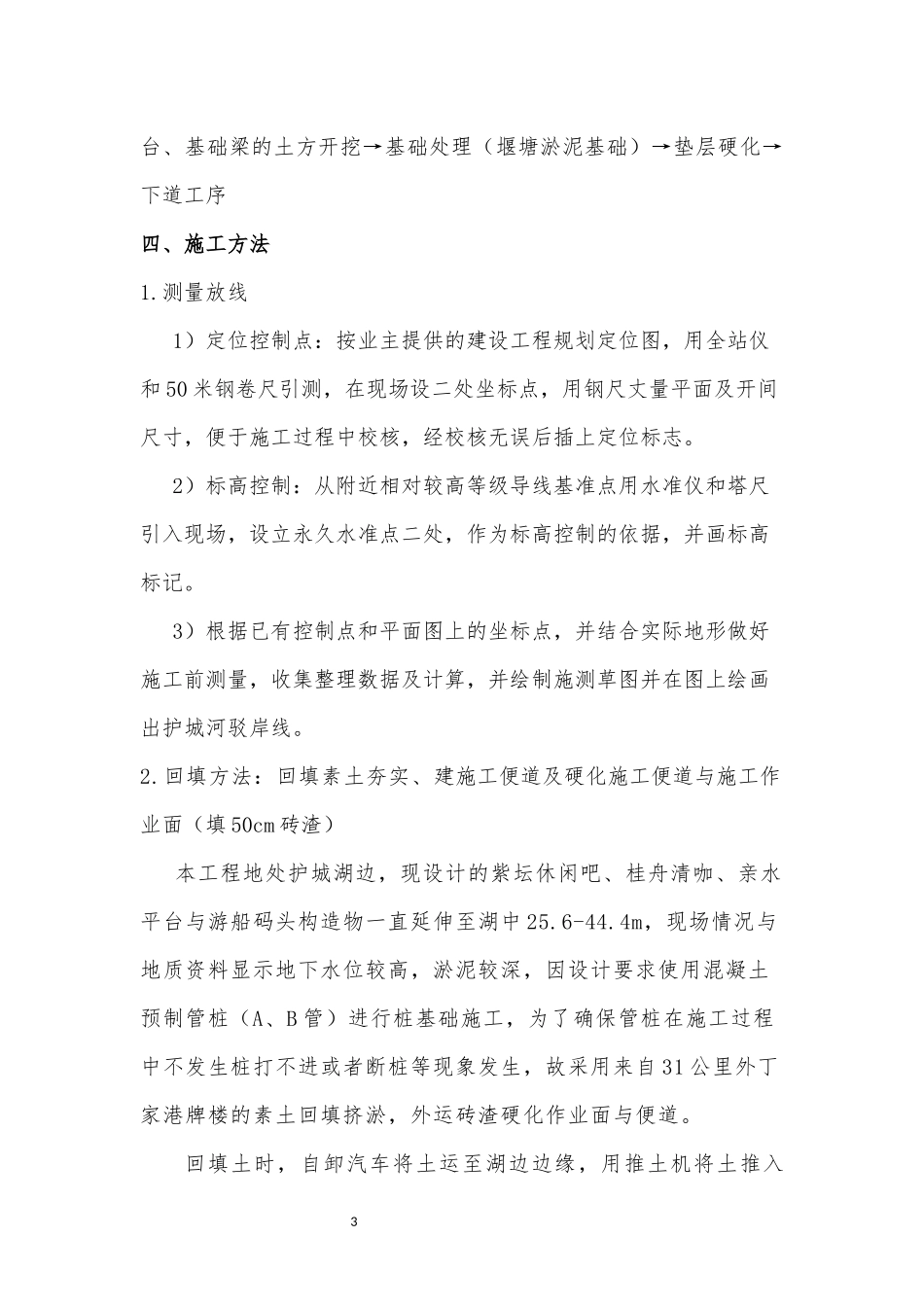

施工设备和现场情况3
1在施工现场左右两侧修建施工便道,用来
