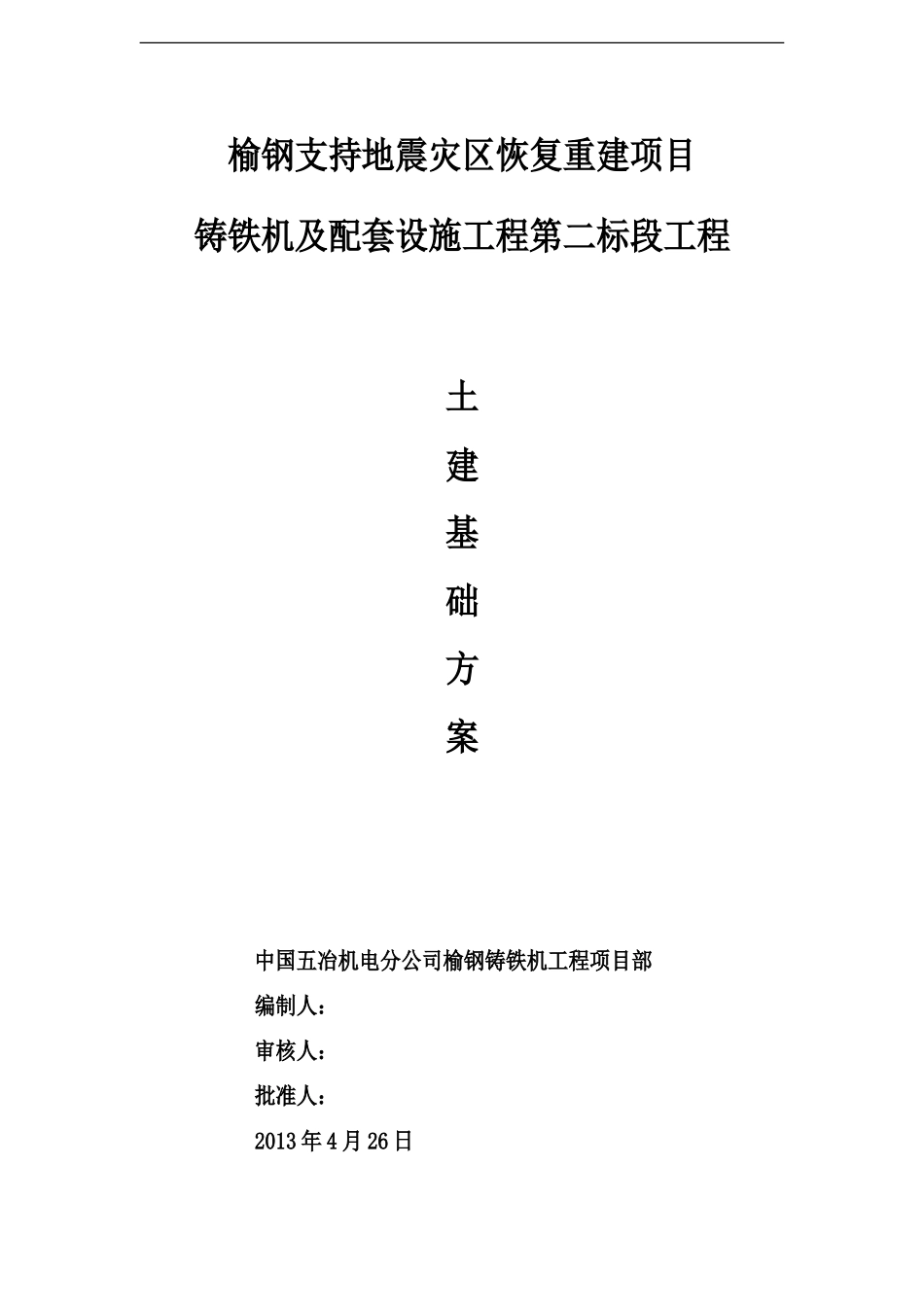

榆钢支持地震灾区恢复重建项目铸铁机及配套设施工程第二标段工程土建基础方案中国五冶机电分公司榆钢铸铁机工程项目部编制人:审核人:批准人:2013年4月26日酒钢集团榆钢支持地震灾区恢复重建项目铸铁机工程目录1、工程概况…………………………………………………………22、编制依据…………………………………………………………23、土方开挖…………………………………………………………24、基础垫层施工方法………………………………………………35、基础承台、基础地梁施工方法…………………………………46、基础土方回填……………………………………………………77、基础防雷接地施工………………………………………………88、雨季施工措施……………………………………………………91.工程概况一、工程名称:榆钢支持地震灾区恢复重建项目铸铁机及配套设施工程第二标段工程二、建设地点:榆钢厂区炼铁二分厂三、质量标准:合格
四、设计单位:中冶东方工程技术有限公司四、工期:2013年4月17日,至2013年7月2日
土建施工范围包括:铸铁机基础、铸铁机结构、倾翻卷扬基础、操作1酒钢集团榆钢支持地震灾区恢复重建项目铸铁机工程间、电气室、喷浆室、折罐站土建、绞车、浊环水及平流池给排水部分土建、区域内电缆沟以及设备范围内的地面硬化施工;2.编制依据2
1施工图,设计总说明2
2国家、甘肃省有关规范和标准3.土方开挖3
1开挖顺序:施工准备→测量放线→土方开挖→人工修整→验坑(槽)
2挖土方法:根据现场实际情况,由于拟建建筑物基础主要为独立承台基础,所以开挖时计划沿长向进行基槽土方开挖,采用机械挖土,在准确放线后,按照基坑每边1:0
3---1:0
5比例放坡,并保证每边有0
5m支撑工作面,开挖土方至坑底面设计标高以上100mm左右,剩余土方采用人工挖除,并用人工对坑壁和坑底进行修整;开挖时坑壁放坡系数应根
