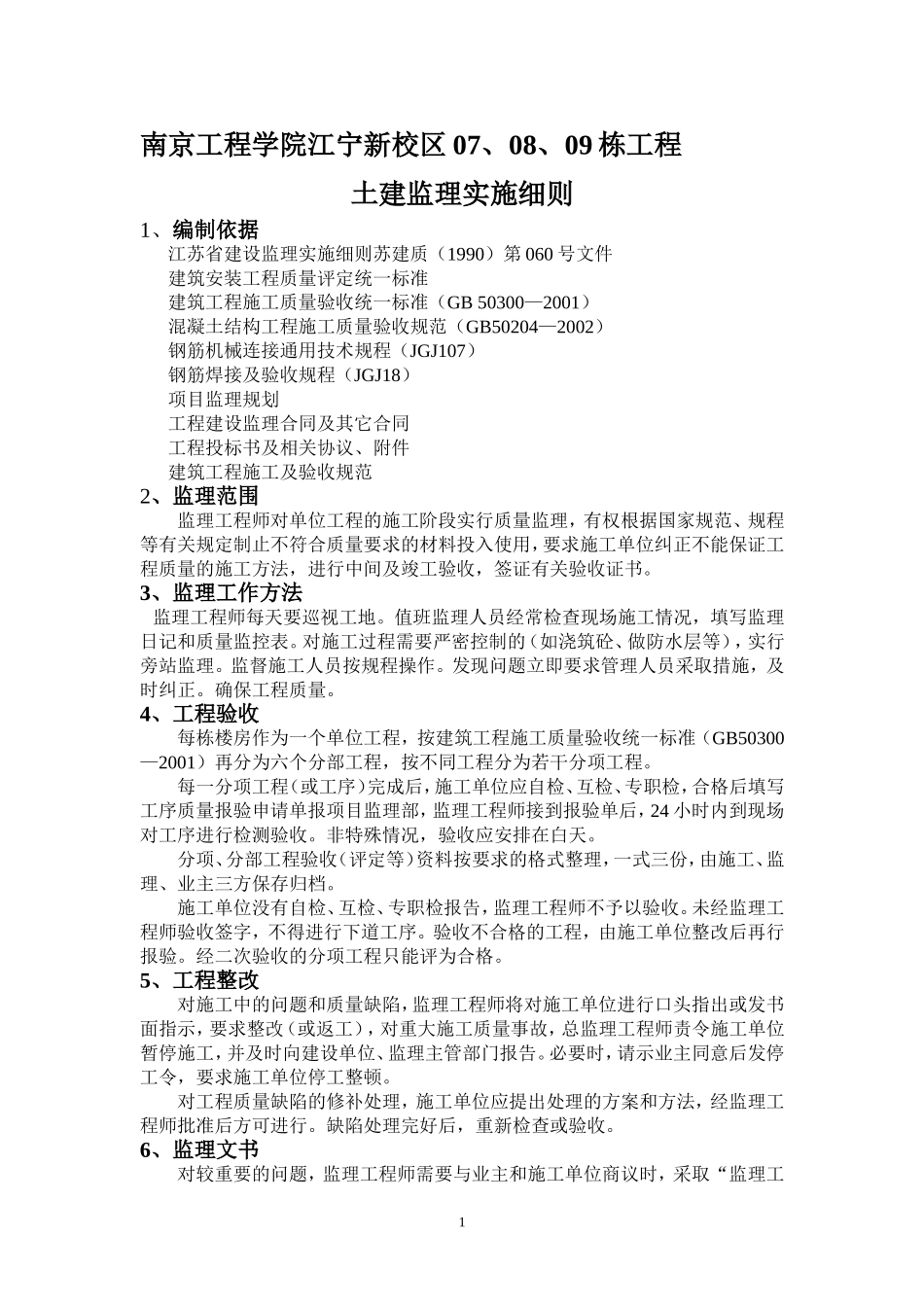

南京工程学院江宁新校区07、08、09栋工程土建监理实施细则1、编制依据江苏省建设监理实施细则苏建质(1990)第060号文件建筑安装工程质量评定统一标准建筑工程施工质量验收统一标准(GB50300—2001)混凝土结构工程施工质量验收规范(GB50204—2002)钢筋机械连接通用技术规程(JGJ107)钢筋焊接及验收规程(JGJ18)项目监理规划工程建设监理合同及其它合同工程投标书及相关协议、附件建筑工程施工及验收规范2、监理范围监理工程师对单位工程的施工阶段实行质量监理,有权根据国家规范、规程等有关规定制止不符合质量要求的材料投入使用,要求施工单位纠正不能保证工程质量的施工方法,进行中间及竣工验收,签证有关验收证书
3、监理工作方法监理工程师每天要巡视工地
值班监理人员经常检查现场施工情况,填写监理日记和质量监控表
对施工过程需要严密控制的(如浇筑砼、做防水层等),实行旁站监理
监督施工人员按规程操作
发现问题立即要求管理人员采取措施,及时纠正
确保工程质量
4、工程验收每栋楼房作为一个单位工程,按建筑工程施工质量验收统一标准(GB50300—2001)再分为六个分部工程,按不同工程分为若干分项工程
每一分项工程(或工序)完成后,施工单位应自检、互检、专职检,合格后填写工序质量报验申请单报项目监理部,监理工程师接到报验单后,24小时内到现场对工序进行检测验收
非特殊情况,验收应安排在白天
分项、分部工程验收(评定等)资料按要求的格式整理,一式三份,由施工、监理、业主三方保存归档
施工单位没有自检、互检、专职检报告,监理工程师不予以验收
未经监理工程师验收签字,不得进行下道工序
验收不合格的工程,由施工单位整改后再行报验
经二次验收的分项工程只能评为合格
5、工程整改对施工中的问题和质量缺陷,监理工程师将对施工单位进行口头指出或发书面指示,要求整改(或返工),对重大施工
