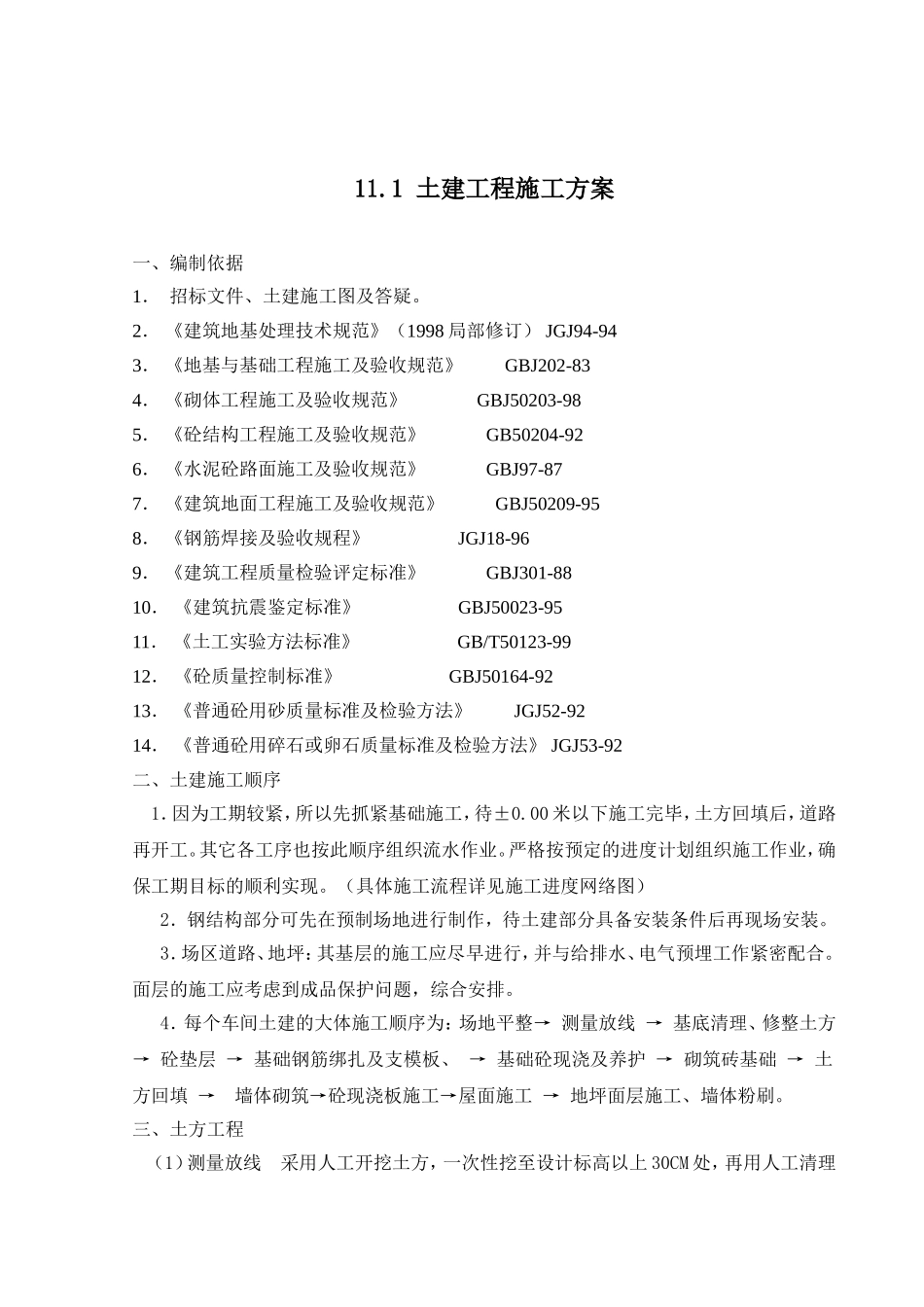

1土建工程施工方案一、编制依据1.招标文件、土建施工图及答疑

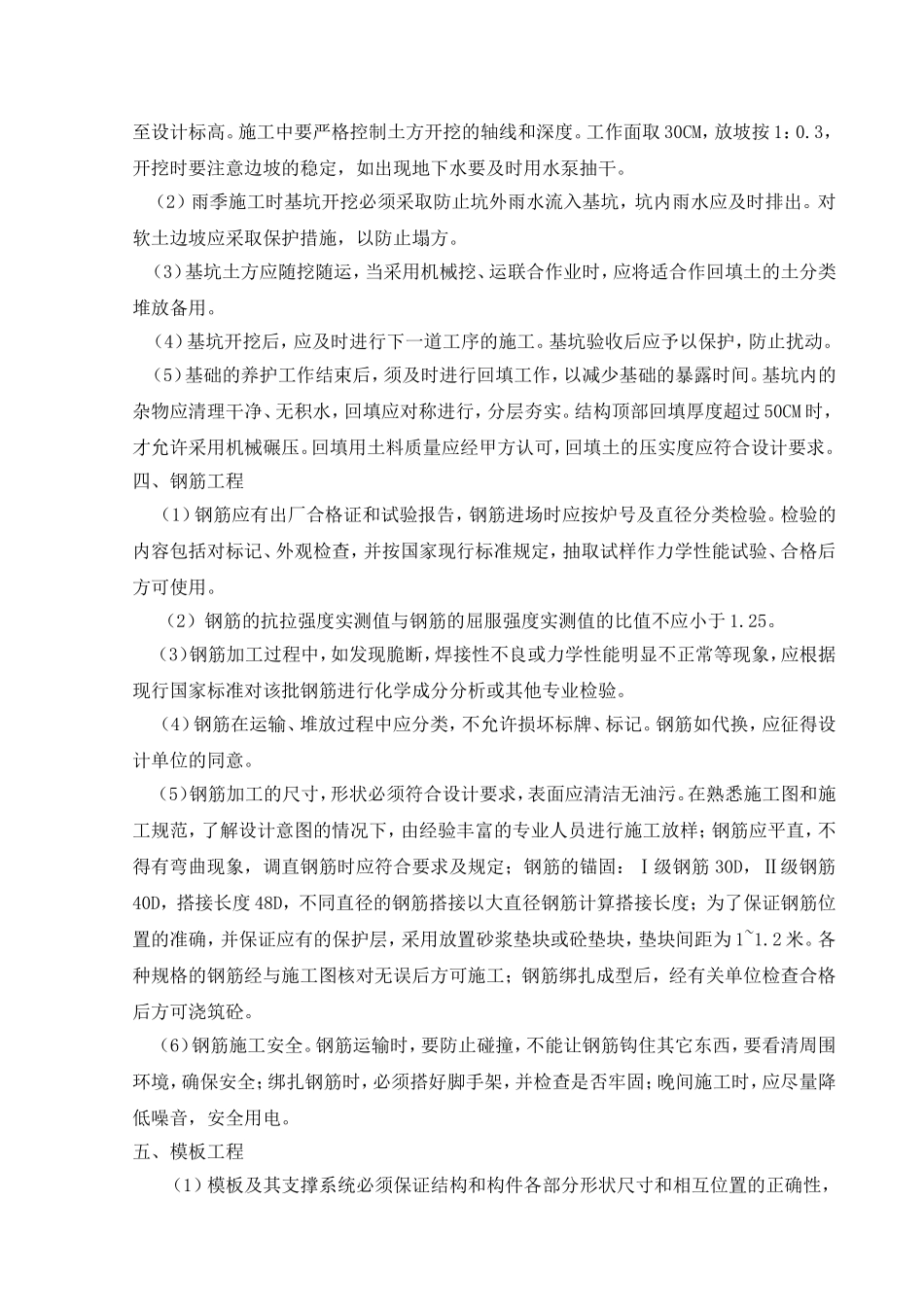

2.《建筑地基处理技术规范》(1998局部修订)JGJ94-943.《地基与基础工程施工及验收规范》GBJ202-834.《砌体工程施工及验收规范》GBJ50203-985.《砼结构工程施工及验收规范》GB50204-926.《水泥砼路面施工及验收规范》GBJ97-877.《建筑地面工程施工及验收规范》GBJ50209-958.《钢筋焊接及验收规程》JGJ18-969.《建筑工程质量检验评定标准》GBJ301-8810.《建筑抗震鉴定标准》GBJ50023-9511.《土工实验方法标准》GB/T50123-9912.《砼质量控制标准》GBJ50164-9213.《普通砼用砂质量标准及检验方法》JGJ52-9214.《普通砼用碎石或卵石质量标准及检验方法》JGJ53-92二、土建施工顺序1.因为工期较紧,所以先抓紧基础施工,待±0
00米以下施工完毕,土方回填后,道路再开工
其它各工序也按此顺序组织流水作业
严格按预定的进度计划组织施工作业,确保工期目标的顺利实现
(具体施工流程详见施工进度网络图)2.钢结构部分可先在预制场地进行制作,待土建部分具备安装条件后再现场安装
3.场区道路、地坪:其基层的施工应尽早进行,并与给排水、电气预埋工作紧密配合
面层的施工应考虑到成品保护问题,综合安排
4.每个车间土建的大体施工顺序为:场地平整→测量放线→基底清理、修整土方→砼垫层→基础钢筋绑扎及支模板、→基础砼现浇及养护→砌筑砖基础→土方回填→墙体砌筑→砼现浇板施工→屋面施工→地坪面层施工、墙体粉刷
三、土方工程(1)测量放线采用人工开挖土方,一次性挖至设计标高以上30CM处,再用人工清理至设计标高
施工中要严格控制土方开挖的轴线和深度
工作面取30CM,放坡按1:0

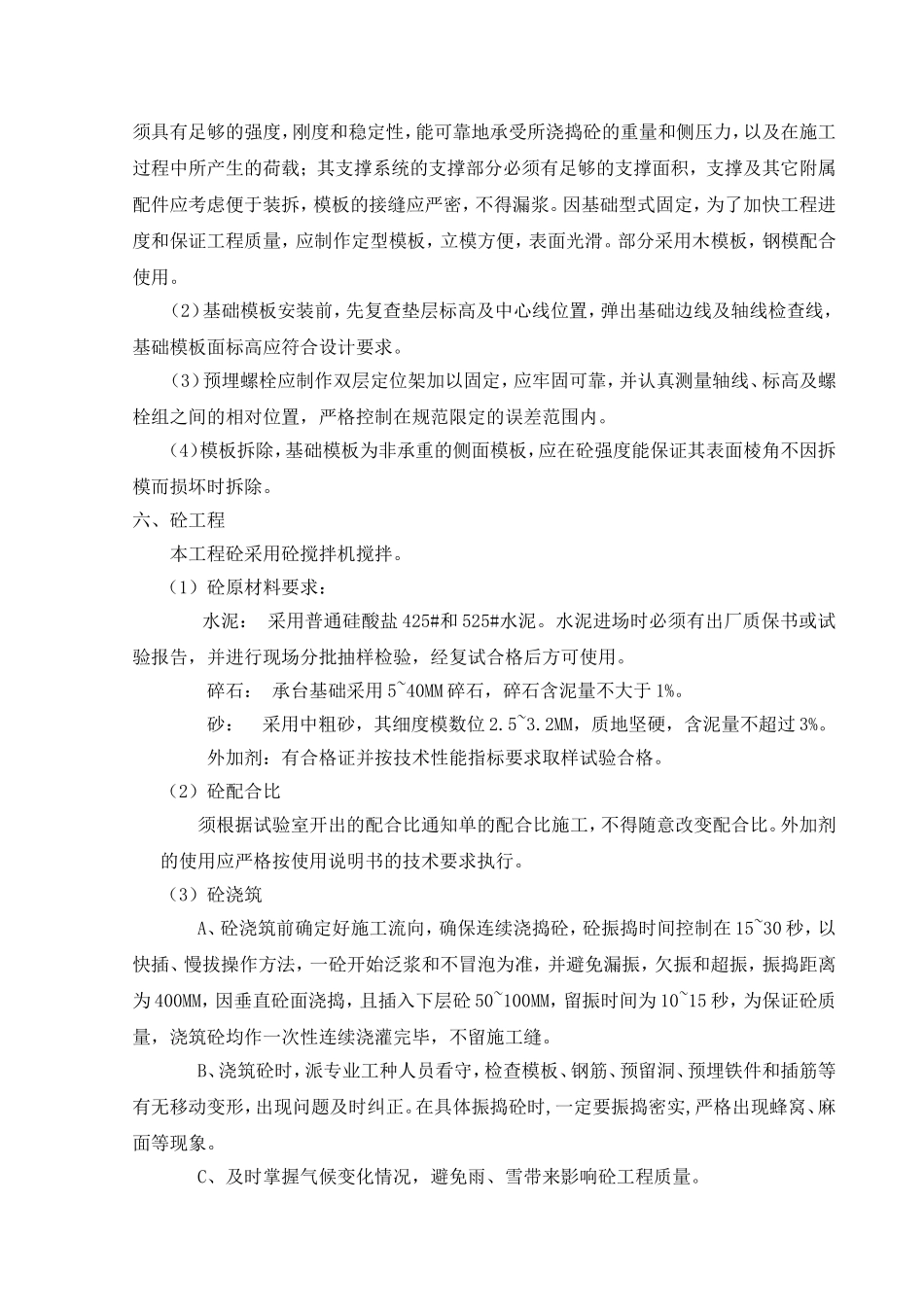

3,开挖时要注意边坡的稳定,如出现地下水要及时用水泵
