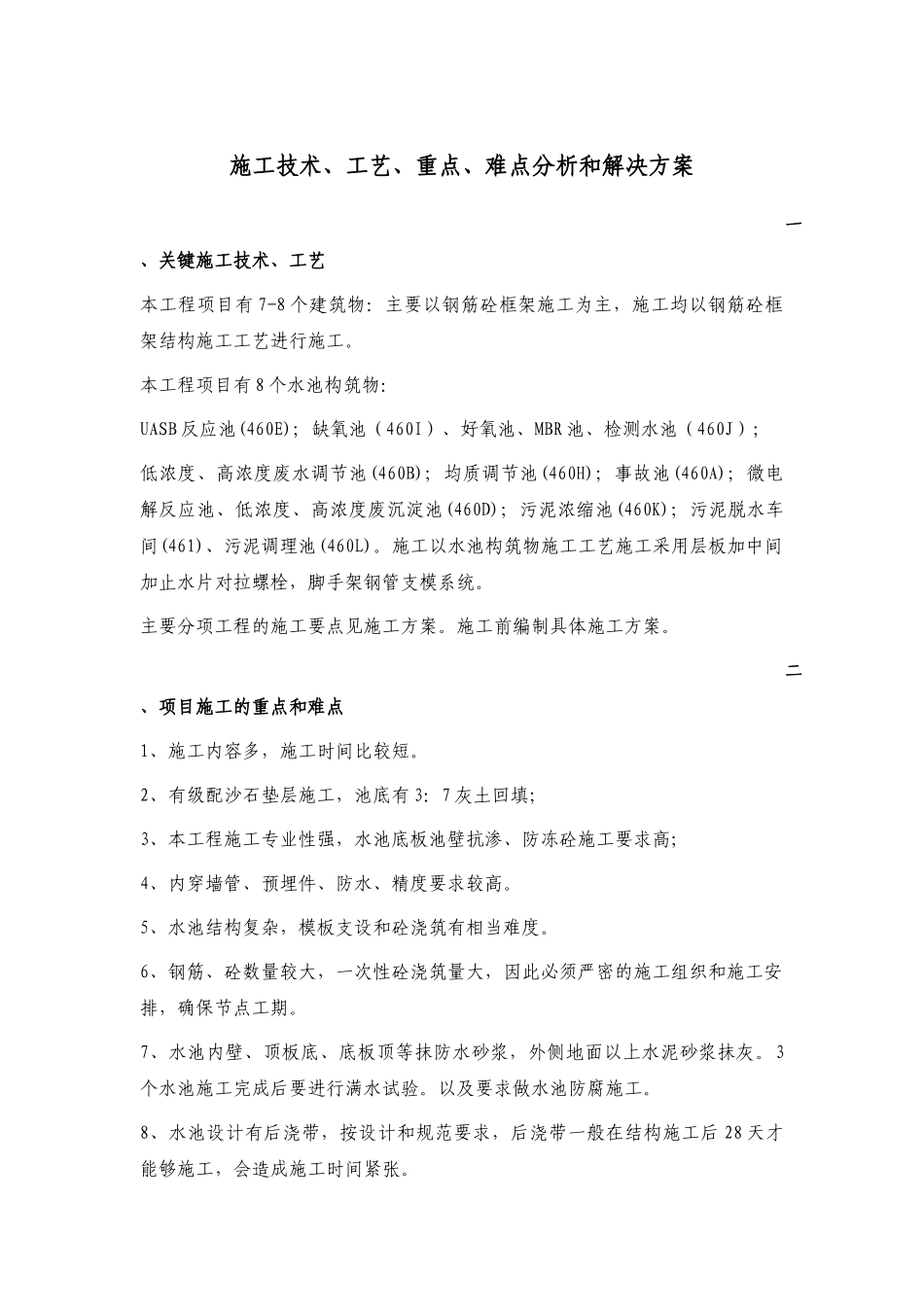

施工技术、工艺、重点、难点分析和解决方案一、关键施工技术、工艺本工程项目有7-8个建筑物:主要以钢筋砼框架施工为主,施工均以钢筋砼框架结构施工工艺进行施工
本工程项目有8个水池构筑物:UASB反应池(460E);缺氧池(460I)、好氧池、MBR池、检测水池(460J);低浓度、高浓度废水调节池(460B);均质调节池(460H);事故池(460A);微电解反应池、低浓度、高浓度废沉淀池(460D);污泥浓缩池(460K);污泥脱水车间(461)、污泥调理池(460L)
施工以水池构筑物施工工艺施工采用层板加中间加止水片对拉螺栓,脚手架钢管支模系统
主要分项工程的施工要点见施工方案
施工前编制具体施工方案
二、项目施工的重点和难点1、施工内容多,施工时间比较短
2、有级配沙石垫层施工,池底有3:7灰土回填;3、本工程施工专业性强,水池底板池壁抗渗、防冻砼施工要求高;4、内穿墙管、预埋件、防水、精度要求较高
5、水池结构复杂,模板支设和砼浇筑有相当难度
6、钢筋、砼数量较大,一次性砼浇筑量大,因此必须严密的施工组织和施工安排,确保节点工期
7、水池内壁、顶板底、底板顶等抹防水砂浆,外侧地面以上水泥砂浆抹灰
3个水池施工完成后要进行满水试验
以及要求做水池防腐施工
8、水池设计有后浇带,按设计和规范要求,后浇带一般在结构施工后28天才能够施工,会造成施工时间紧张
9、有建筑物钢筋砼框架结构施工和装饰施工等内容;10、有电气照明和给排水施工

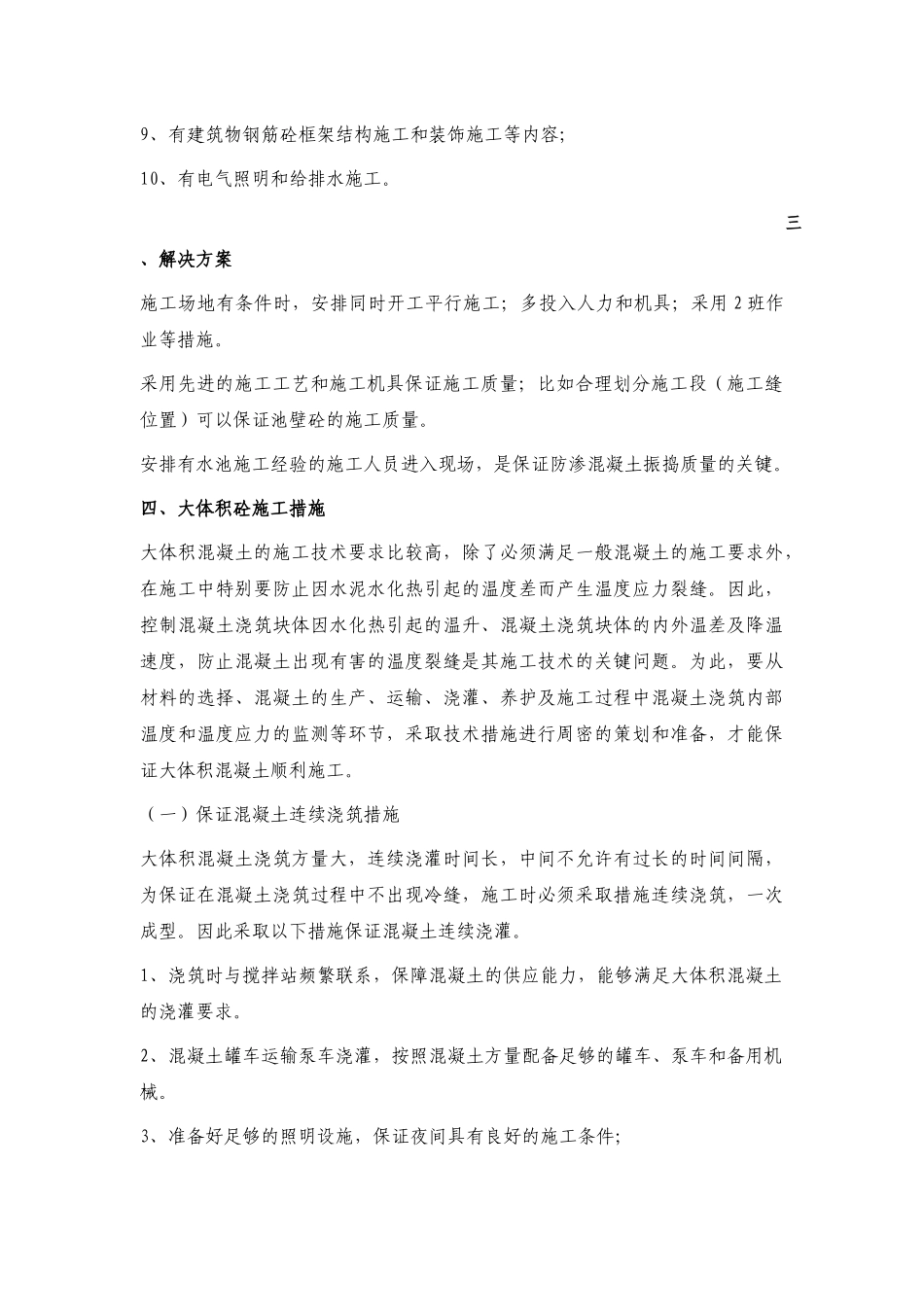

三、解决方案施工场地有条件时,安排同时开工平行施工;多投入人力和机具;采用2班作业等措施
采用先进的施工工艺和施工机具保证施工质量;比如合理划分施工段(施工缝位置)可以保证池壁砼的施工质量
安排有水池施工经验的施工人员进入现场,是保证防渗混凝土振捣质量的关键
四、大体积砼施工措施大体积混凝土的施工技术要求比较高,除了必须满足一般混凝土的施工要
