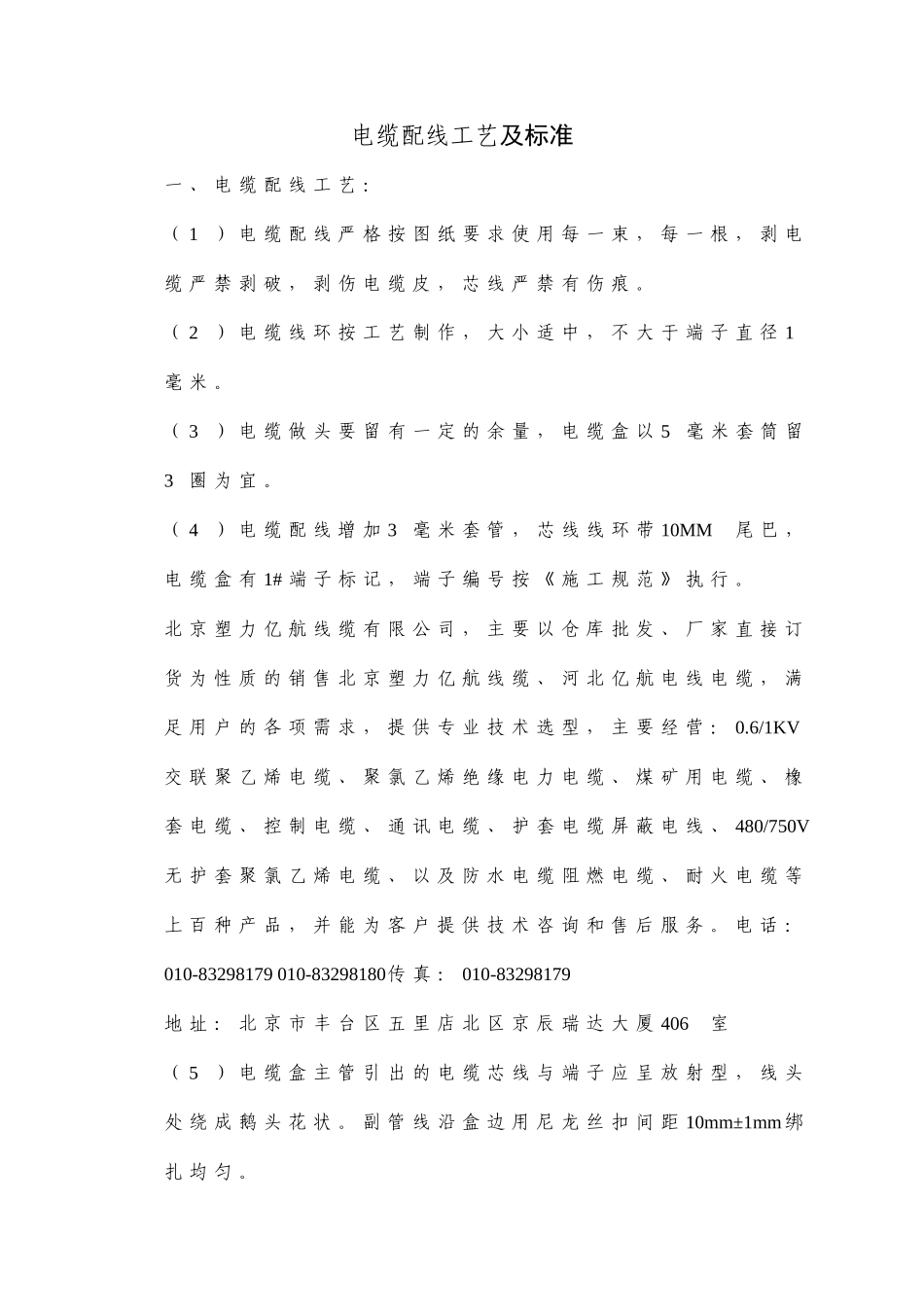

电缆配线工艺及标准一、电缆配线工艺:(1)电缆配线严格按图纸要求使用每一束,每一根,剥电缆严禁剥破,剥伤电缆皮,芯线严禁有伤痕
(2)电缆线环按工艺制作,大小适中,不大于端子直径1毫米
(3)电缆做头要留有一定的余量,电缆盒以5毫米套筒留3圈为宜
(4)电缆配线增加3毫米套管,芯线线环带10MM尾巴,电缆盒有1#端子标记,端子编号按《施工规范》执行
北京塑力亿航线缆有限公司,主要以仓库批发、厂家直接订货为性质的销售北京塑力亿航线缆、河北亿航电线电缆,满足用户的各项需求,提供专业技术选型,主要经营:0
6/1KV交联聚乙烯电缆、聚氯乙烯绝缘电力电缆、煤矿用电缆、橡套电缆、控制电缆、通讯电缆、护套电缆屏蔽电线、480/750V无护套聚氯乙烯电缆、以及防水电缆阻燃电缆、耐火电缆等上百种产品,并能为客户提供技术咨询和售后服务
电话:010-83298179010-83298180传真:010-83298179地址:北京市丰台区五里店北区京辰瑞达大厦406室(5)电缆盒主管引出的电缆芯线与端子应呈放射型,线头处绕成鹅头花状
副管线沿盒边用尼龙丝扣间距10mm±1mm绑扎均匀

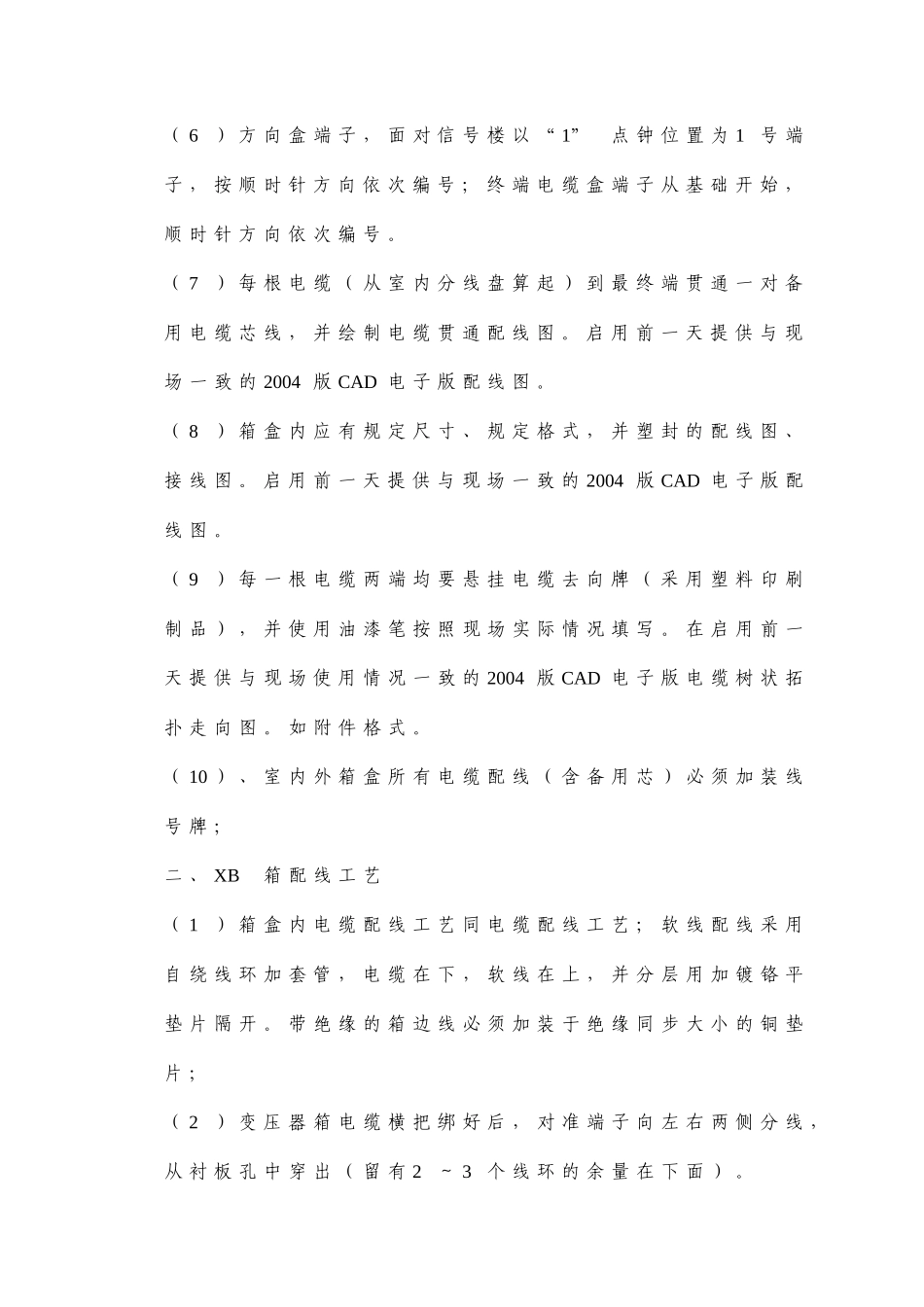

(6)方向盒端子,面对信号楼以“1”点钟位置为1号端子,按顺时针方向依次编号;终端电缆盒端子从基础开始,顺时针方向依次编号
(7)每根电缆(从室内分线盘算起)到最终端贯通一对备用电缆芯线,并绘制电缆贯通配线图
启用前一天提供与现场一致的2004版CAD电子版配线图
(8)箱盒内应有规定尺寸、规定格式,并塑封的配线图、接线图
启用前一天提供与现场一致的2004版CAD电子版配线图
(9)每一根电缆两端均要悬挂电缆去向牌(采用塑料印刷制品),并使用油漆笔按照现场实际情况填写
在启用前一天提供与现场使用情况一致的2004版CAD电子版电缆树状拓扑走向图
(10)、室内外箱盒所有电缆配线(含备用芯)必须加装线
