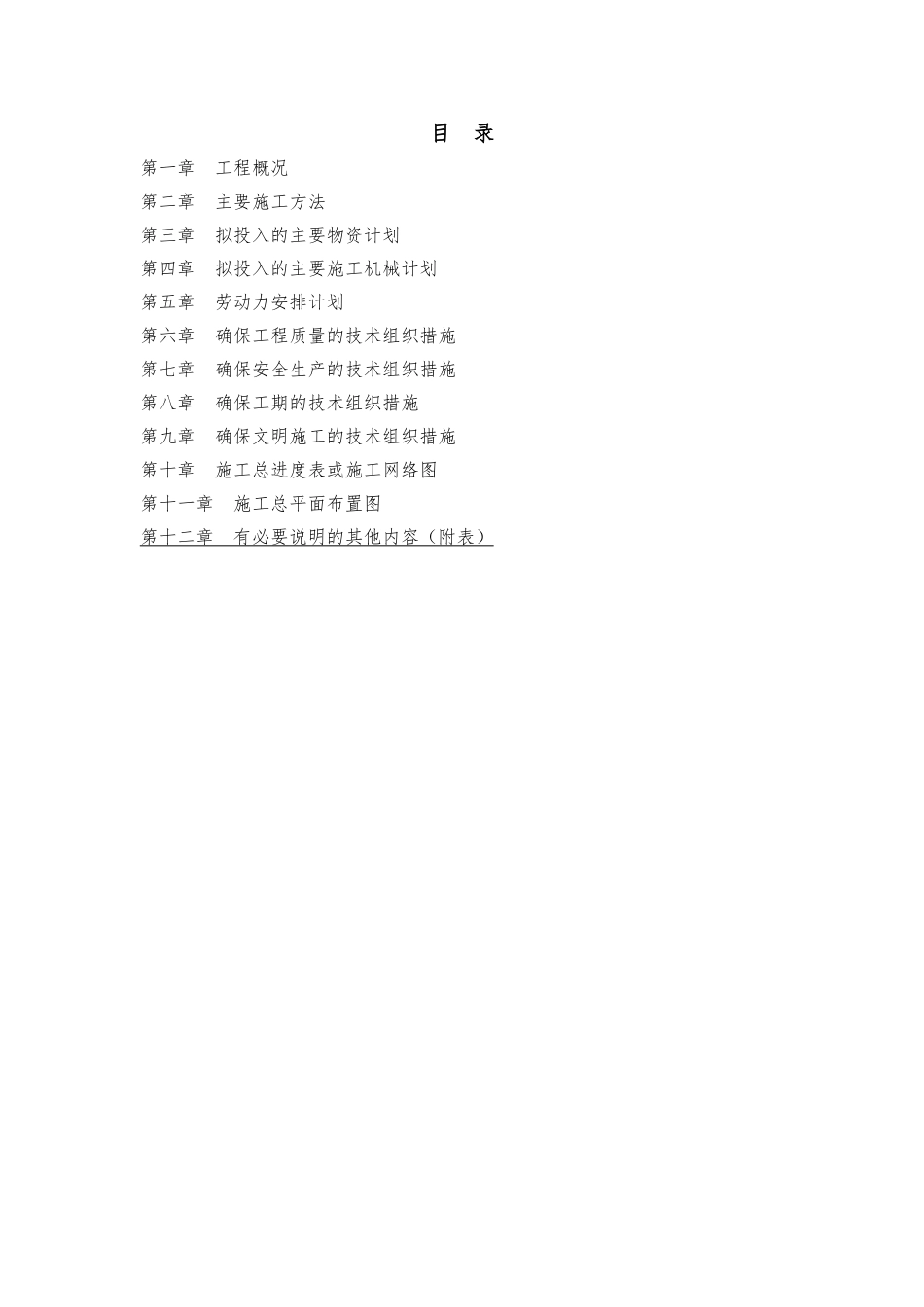

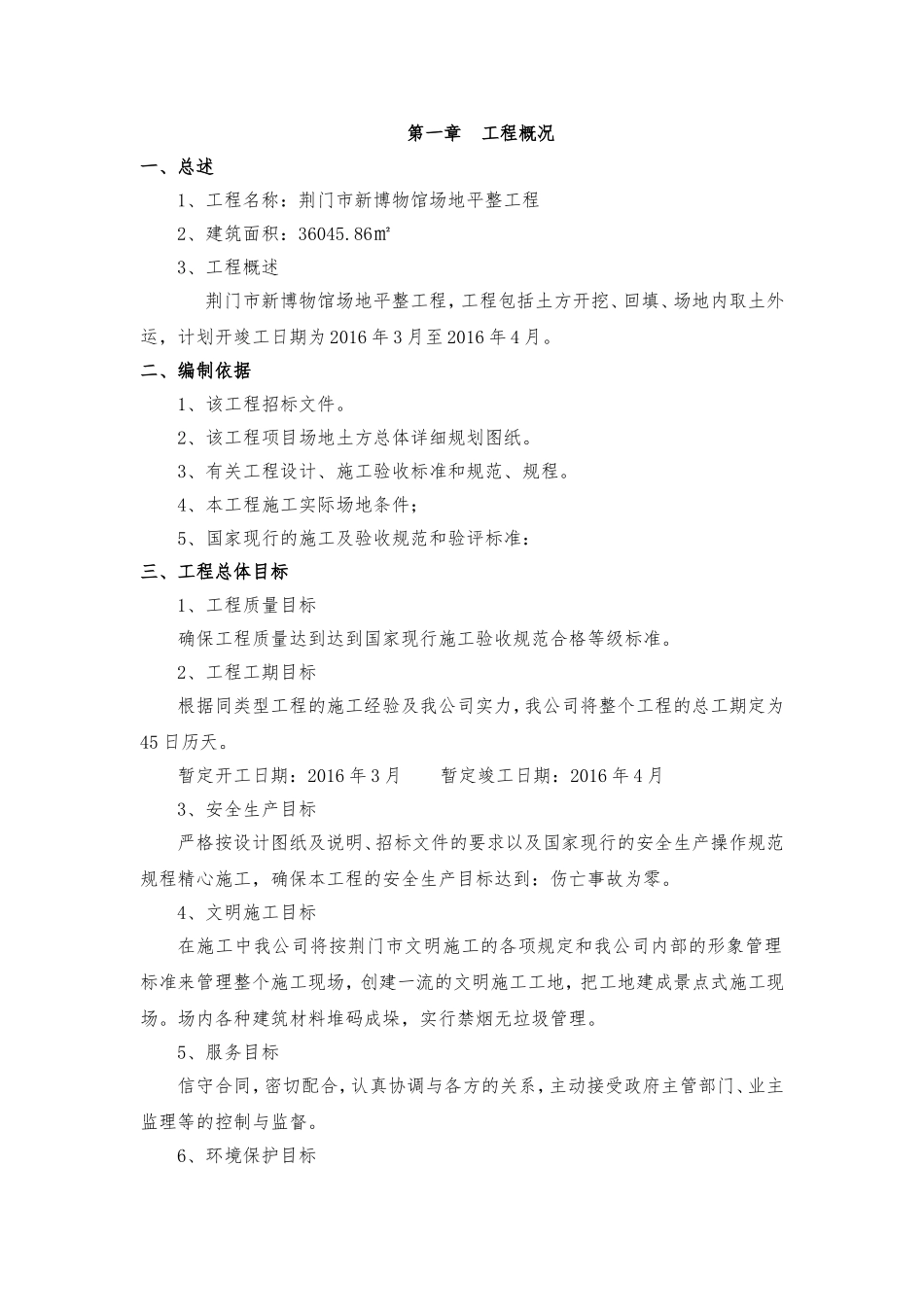

目录第一章工程概况第二章主要施工方法第三章拟投入的主要物资计划第四章拟投入的主要施工机械计划第五章劳动力安排计划第六章确保工程质量的技术组织措施第七章确保安全生产的技术组织措施第八章确保工期的技术组织措施第九章确保文明施工的技术组织措施第十章施工总进度表或施工网络图第十一章施工总平面布置图第十二章有必要说明的其他内容(附表)第一章工程概况一、总述1、工程名称:荆门市新博物馆场地平整工程2、建筑面积:36045
86㎡3、工程概述荆门市新博物馆场地平整工程,工程包括土方开挖、回填、场地内取土外运,计划开竣工日期为2016年3月至2016年4月
二、编制依据1、该工程招标文件
2、该工程项目场地土方总体详细规划图纸
3、有关工程设计、施工验收标准和规范、规程
4、本工程施工实际场地条件;5、国家现行的施工及验收规范和验评标准:三、工程总体目标1、工程质量目标确保工程质量达到达到国家现行施工验收规范合格等级标准
2、工程工期目标根据同类型工程的施工经验及我公司实力,我公司将整个工程的总工期定为45日历天
暂定开工日期:2016年3月暂定竣工日期:2016年4月3、安全生产目标严格按设计图纸及说明、招标文件的要求以及国家现行的安全生产操作规范规程精心施工,确保本工程的安全生产目标达到:伤亡事故为零
4、文明施工目标在施工中我公司将按荆门市文明施工的各项规定和我公司内部的形象管理标准来管理整个施工现场,创建一流的文明施工工地,把工地建成景点式施工现场
场内各种建筑材料堆码成垛,实行禁烟无垃圾管理
5、服务目标信守合同,密切配合,认真协调与各方的关系,主动接受政府主管部门、业主监理等的控制与监督
6、环境保护目标在确保工程质量和工期的前提下,严格树立环保意识,采取有效措施减少施工噪音和环境污染,自觉保护场地内各种设施,保证现场工作人员和周边居民的正常生活和工作
四、施工总体安排为确保荆
