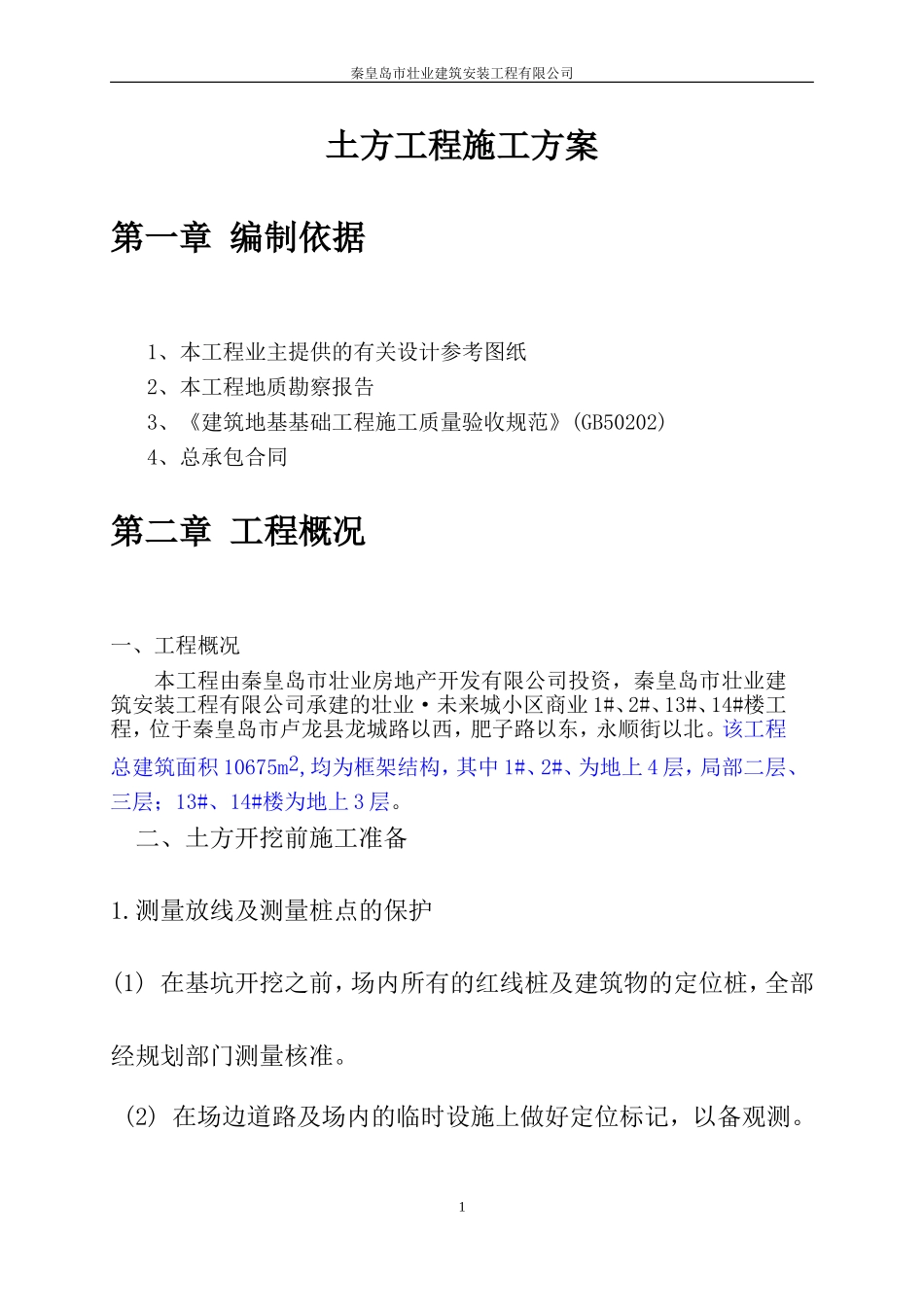

1秦皇岛市壮业建筑安装工程有限公司土方工程施工方案第一章编制依据1、本工程业主提供的有关设计参考图纸2、本工程地质勘察报告3、《建筑地基基础工程施工质量验收规范》(GB50202)4、总承包合同第二章工程概况一、工程概况本工程由秦皇岛市壮业房地产开发有限公司投资,秦皇岛市壮业建筑安装工程有限公司承建的壮业·未来城小区商业1#、2#、13#、14#楼工程,位于秦皇岛市卢龙县龙城路以西,肥子路以东,永顺街以北
该工程总建筑面积10675m2,均为框架结构,其中1#、2#、为地上4层,局部二层、三层;13#、14#楼为地上3层

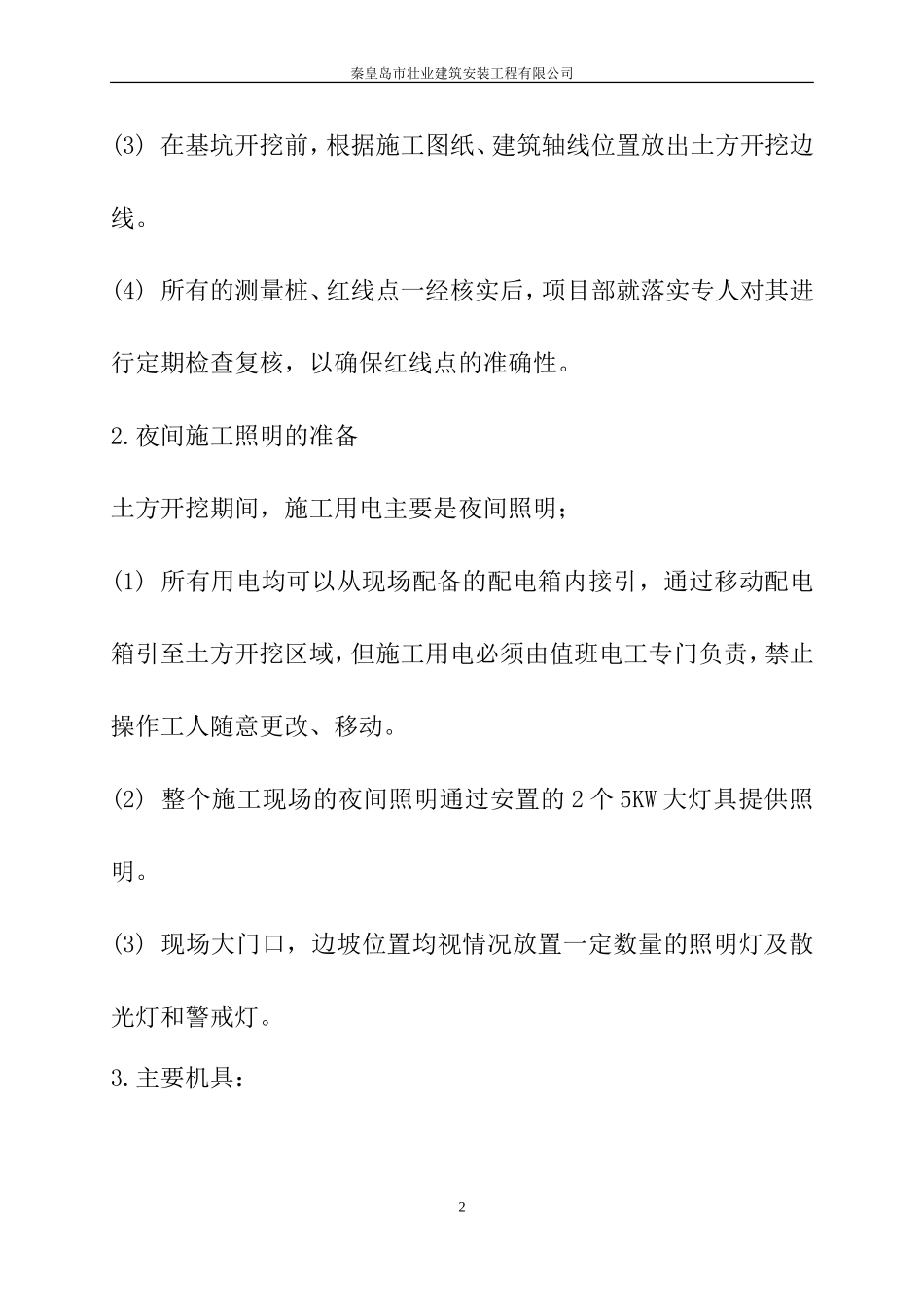

二、土方开挖前施工准备1
测量放线及测量桩点的保护(1)在基坑开挖之前,场内所有的红线桩及建筑物的定位桩,全部经规划部门测量核准
(2)在场边道路及场内的临时设施上做好定位标记,以备观测
2秦皇岛市壮业建筑安装工程有限公司(3)在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖边线
(4)所有的测量桩、红线点一经核实后,项目部就落实专人对其进行定期检查复核,以确保红线点的准确性
夜间施工照明的准备土方开挖期间,施工用电主要是夜间照明;(1)所有用电均可以从现场配备的配电箱内接引,通过移动配电箱引至土方开挖区域,但施工用电必须由值班电工专门负责,禁止操作工人随意更改、移动
(2)整个施工现场的夜间照明通过安置的2个5KW大灯具提供照明
(3)现场大门口,边坡位置均视情况放置一定数量的照明灯及散光灯和警戒灯

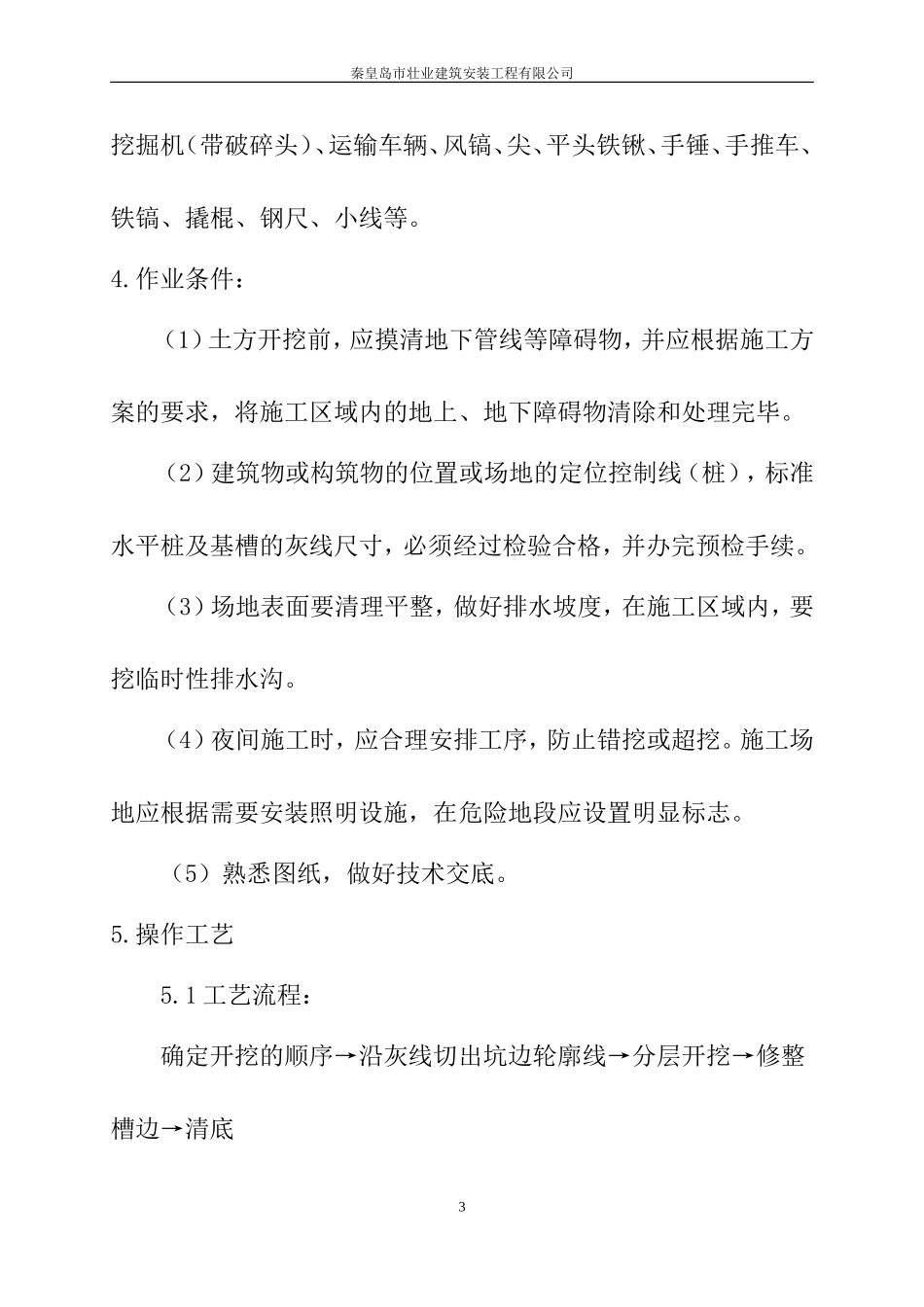

主要机具:3秦皇岛市壮业建筑安装工程有限公司挖掘机(带破碎头)、运输车辆、风镐、尖、平头铁锹、手锤、手推车、铁镐、撬棍、钢尺、小线等
作业条件:(1)土方开挖前,应摸清地下管线等障碍物,并应根据施工方案的要求,将施工区域内的地上、地下障碍物清除和处理完毕
(2)建筑物或构筑物的位置或场地的定位控制线(桩),标准水平桩及基槽的灰线尺寸,必须经过
