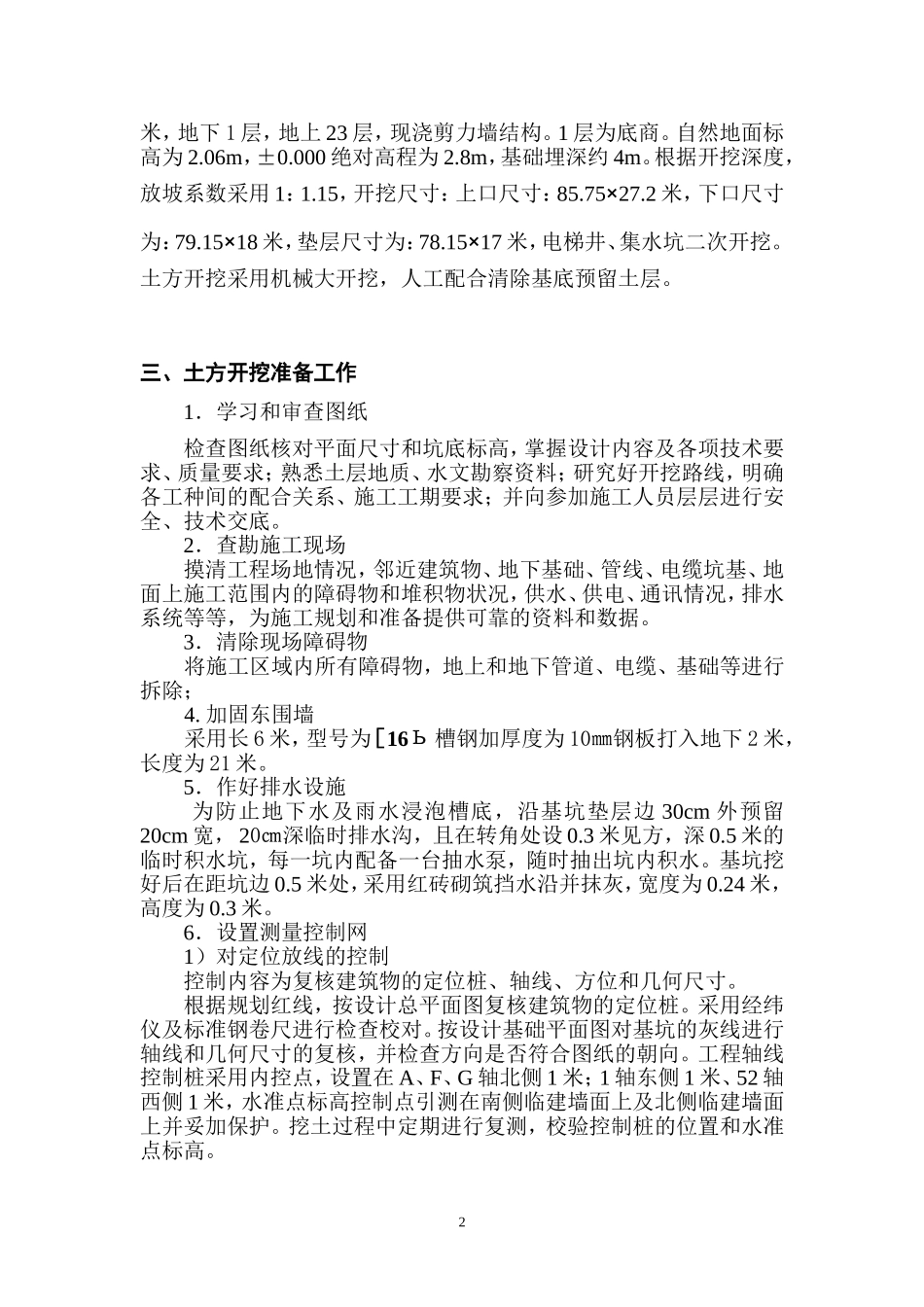

目录一、编制依据……………………………………………………2二、工程概况……………………………………………………2三、土方开挖准备工作…………………………………………2四、土方开挖……………………………………………………4五、质量控制……………………………………………………5六、安全管理及文明施工………………………………………6七、质量、安全管理体系………………………………………8一、编制依据:新一中教师楼工程施工图纸《地基与基础工程施工质量验收规范》GB50202-2002《建筑工程施工质量验收统一标准》GB50300-2001《建筑机械使用安全技术规程》JGJ33-2001《工程地质勘察报告》二、工程概况唐海县新一中教师楼工程,位于新一中东北角
基底标高为-4
521米,地下1层,地上23层,现浇剪力墙结构
自然地面标高为2
06m,±0
000绝对高程为2
8m,基础埋深约4m
根据开挖深度,放坡系数采用1:1
15,开挖尺寸:上口尺寸:85
2米,下口尺寸为:79
15×18米,垫层尺寸为:78
15×17米,电梯井、集水坑二次开挖
土方开挖采用机械大开挖,人工配合清除基底预留土层
三、土方开挖准备工作1.学习和审查图纸检查图纸核对平面尺寸和坑底标高,掌握设计内容及各项技术要求、质量要求;熟悉土层地质、水文勘察资料;研究好开挖路线,明确各工种间的配合关系、施工工期要求;并向参加施工人员层层进行安全、技术交底
2.查勘施工现场摸清工程场地情况,邻近建筑物、地下基础、管线、电缆坑基、地面上施工范围内的障碍物和堆积物状况,供水、供电、通讯情况,排水系统等等,为施工规划和准备提供可靠的资料和数据
3.清除现场障碍物将施工区域内所有障碍物,地上和地下管道、电缆、基础等进行拆除;4
加固东围墙采用长6米,型号为[16Ь槽钢加厚度为10㎜钢板打入地下2米,长
