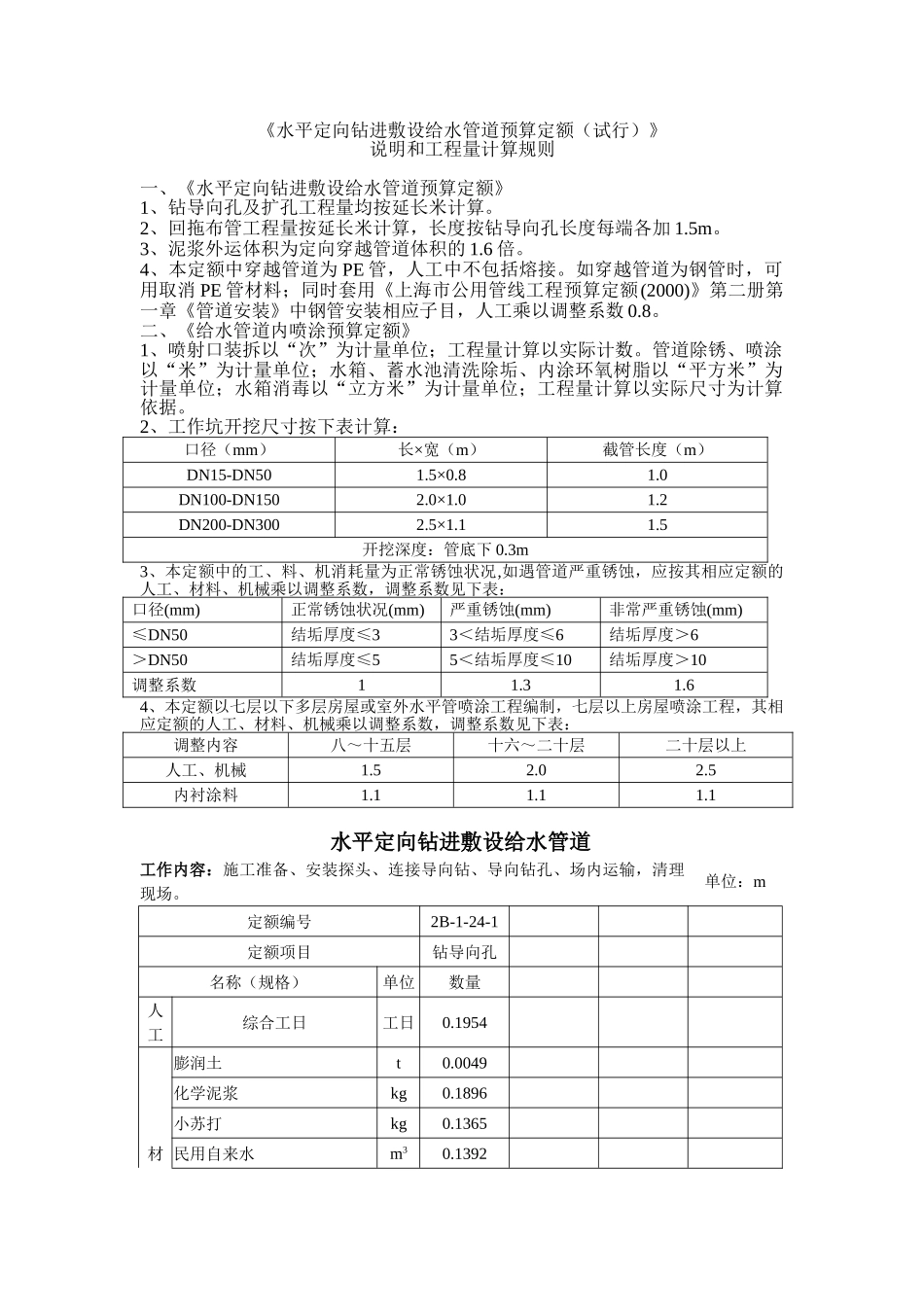

《水平定向钻进敷设给水管道预算定额(试行)》说明和工程量计算规则一、《水平定向钻进敷设给水管道预算定额》1、钻导向孔及扩孔工程量均按延长米计算
2、回拖布管工程量按延长米计算,长度按钻导向孔长度每端各加1
3、泥浆外运体积为定向穿越管道体积的1
4、本定额中穿越管道为PE管,人工中不包括熔接
如穿越管道为钢管时,可用取消PE管材料;同时套用《上海市公用管线工程预算定额(2000)》第二册第一章《管道安装》中钢管安装相应子目,人工乘以调整系数0
二、《给水管道内喷涂预算定额》1、喷射口装拆以“次”为计量单位;工程量计算以实际计数
管道除锈、喷涂以“米”为计量单位;水箱、蓄水池清洗除垢、内涂环氧树脂以“平方米”为计量单位;水箱消毒以“立方米”为计量单位;工程量计算以实际尺寸为计算依据
2、工作坑开挖尺寸按下表计算:口径(mm)长×宽(m)截管长度(m)DN15-DN501
0DN100-DN1502
2DN200-DN3002
5开挖深度:管底下0
3m3、本定额中的工、料、机消耗量为正常锈蚀状况,如遇管道严重锈蚀,应按其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:口径(mm)正常锈蚀状况(mm)严重锈蚀(mm)非常严重锈蚀(mm)≤DN50结垢厚度≤33<结垢厚度≤6结垢厚度>6>DN50结垢厚度≤55<结垢厚度≤10结垢厚度>10调整系数11
64、本定额以七层以下多层房屋或室外水平管喷涂工程编制,七层以上房屋喷涂工程,其相应定额的人工、材料、机械乘以调整系数,调整系数见下表:调整内容八~十五层十六~二十层二十层以上人工、机械1
5内衬涂料1
1水平定向钻进敷设给水管道工作内容:施工准备、安装探头、连接导向钻、导向钻孔、场内运输,清理现场
单位:m定额编号2B-1-24-1定
