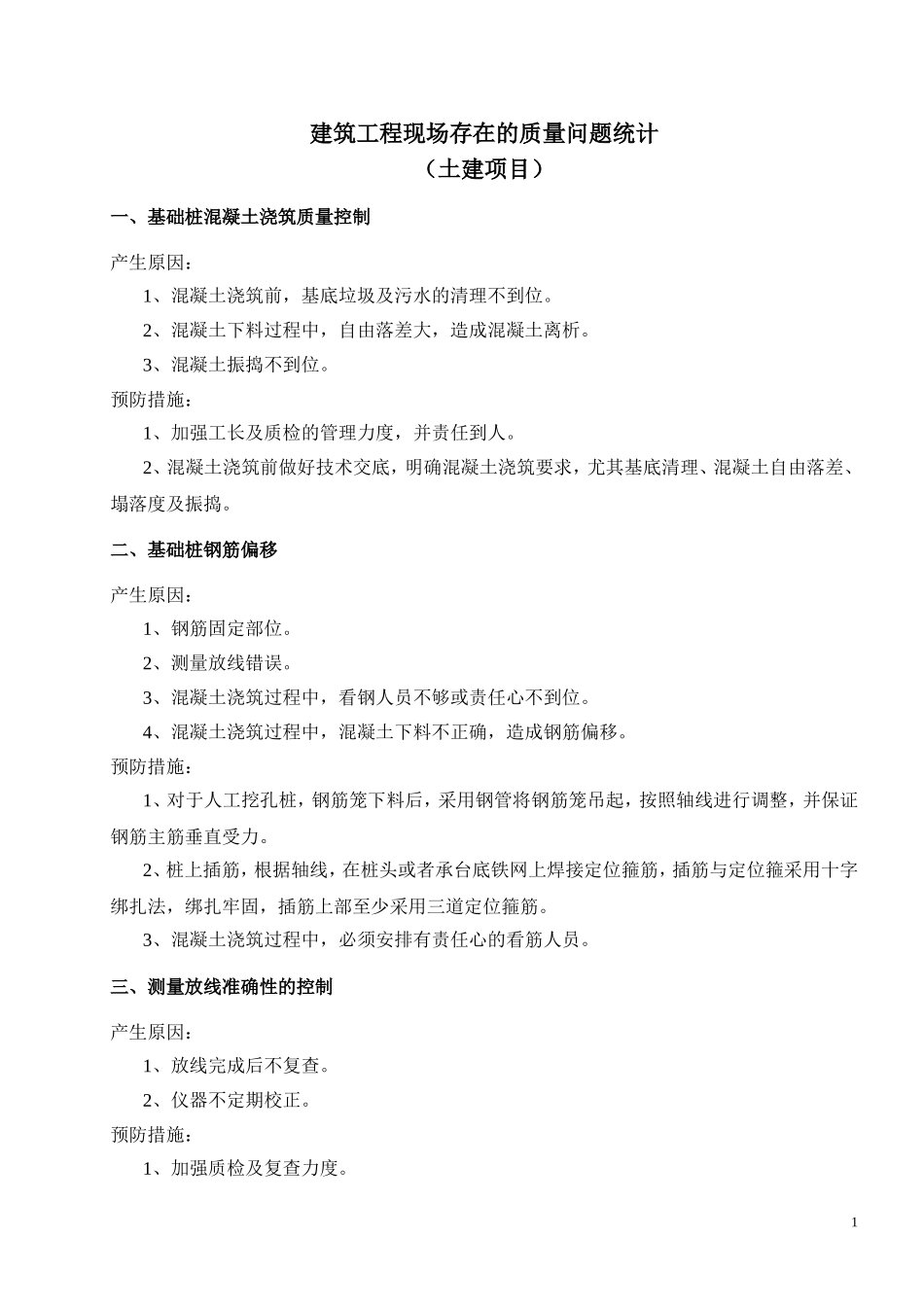

1建筑工程现场存在的质量问题统计(土建项目)一、基础桩混凝土浇筑质量控制产生原因:1、混凝土浇筑前,基底垃圾及污水的清理不到位
2、混凝土下料过程中,自由落差大,造成混凝土离析
3、混凝土振捣不到位
预防措施:1、加强工长及质检的管理力度,并责任到人
2、混凝土浇筑前做好技术交底,明确混凝土浇筑要求,尤其基底清理、混凝土自由落差、塌落度及振捣
二、基础桩钢筋偏移产生原因:1、钢筋固定部位
2、测量放线错误
3、混凝土浇筑过程中,看钢人员不够或责任心不到位
4、混凝土浇筑过程中,混凝土下料不正确,造成钢筋偏移
预防措施:1、对于人工挖孔桩,钢筋笼下料后,采用钢管将钢筋笼吊起,按照轴线进行调整,并保证钢筋主筋垂直受力
2、桩上插筋,根据轴线,在桩头或者承台底铁网上焊接定位箍筋,插筋与定位箍采用十字绑扎法,绑扎牢固,插筋上部至少采用三道定位箍筋
3、混凝土浇筑过程中,必须安排有责任心的看筋人员
三、测量放线准确性的控制产生原因:1、放线完成后不复查
2、仪器不定期校正
预防措施:1、加强质检及复查力度

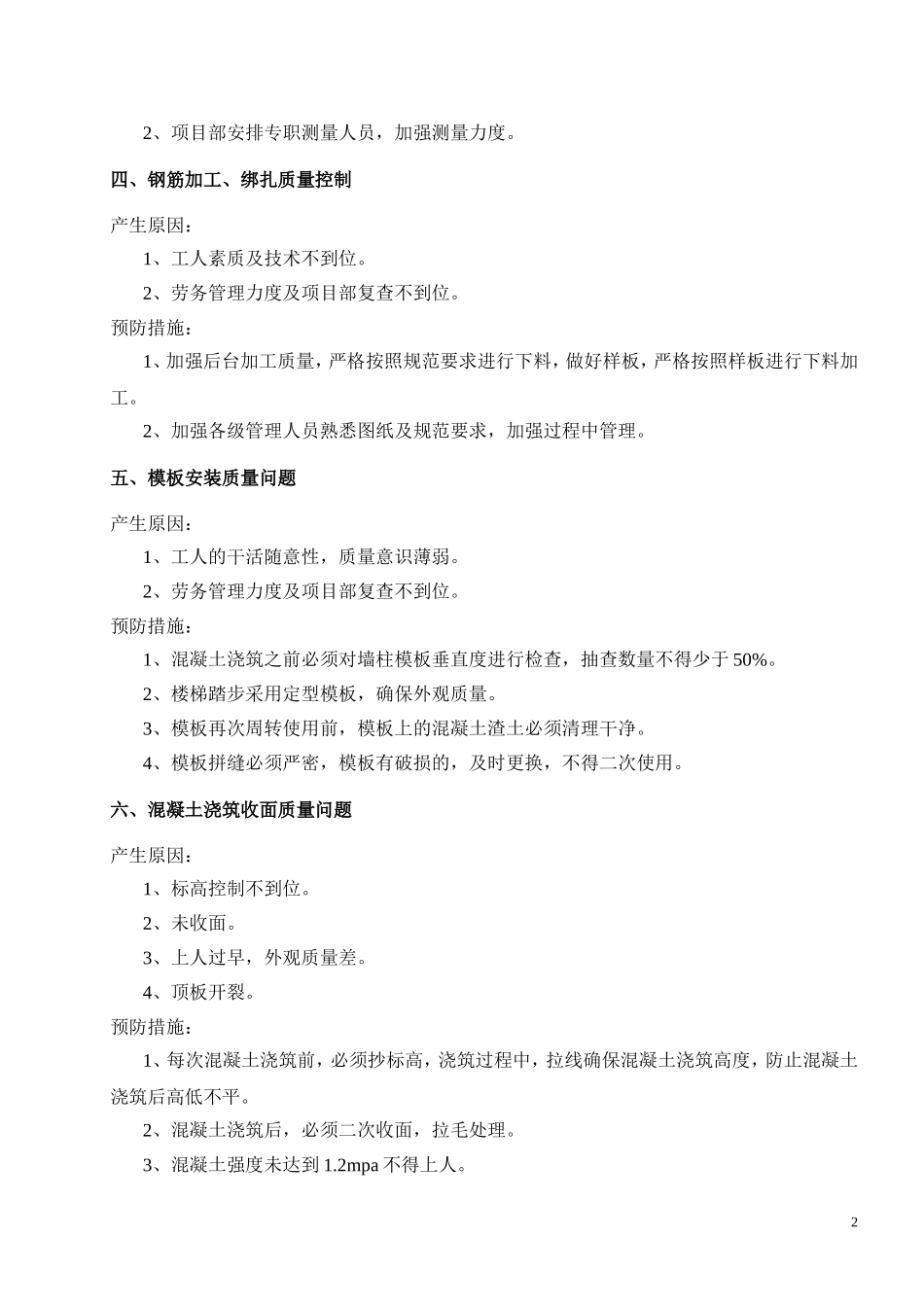

22、项目部安排专职测量人员,加强测量力度
四、钢筋加工、绑扎质量控制产生原因:1、工人素质及技术不到位
2、劳务管理力度及项目部复查不到位
预防措施:1、加强后台加工质量,严格按照规范要求进行下料,做好样板,严格按照样板进行下料加工
2、加强各级管理人员熟悉图纸及规范要求,加强过程中管理
五、模板安装质量问题产生原因:1、工人的干活随意性,质量意识薄弱
2、劳务管理力度及项目部复查不到位
预防措施:1、混凝土浇筑之前必须对墙柱模板垂直度进行检查,抽查数量不得少于50%
2、楼梯踏步采用定型模板,确保外观质量
3、模板再次周转使用前,模板上的混凝土渣土必须清理干净
4、模板拼缝必须严密,模板有破损的,及时更换,不得二次使用
六、混凝土浇筑收面质量问题产生原因:1、标高控制不到位
