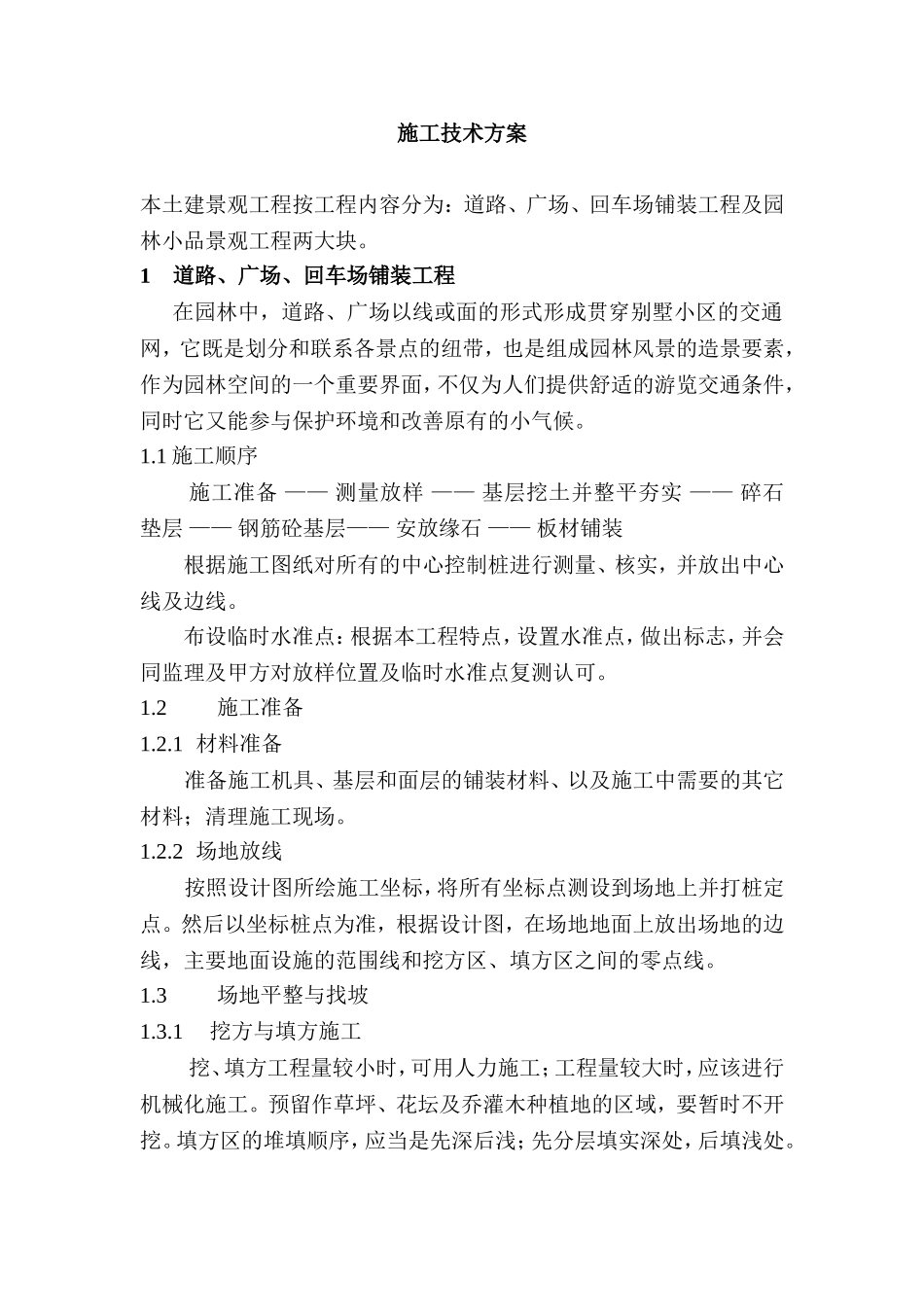

施工技术方案本土建景观工程按工程内容分为:道路、广场、回车场铺装工程及园林小品景观工程两大块
1道路、广场、回车场铺装工程在园林中,道路、广场以线或面的形式形成贯穿别墅小区的交通网,它既是划分和联系各景点的纽带,也是组成园林风景的造景要素,作为园林空间的一个重要界面,不仅为人们提供舒适的游览交通条件,同时它又能参与保护环境和改善原有的小气候
1施工顺序施工准备——测量放样——基层挖土并整平夯实——碎石垫层——钢筋砼基层——安放缘石——板材铺装根据施工图纸对所有的中心控制桩进行测量、核实,并放出中心线及边线
布设临时水准点:根据本工程特点,设置水准点,做出标志,并会同监理及甲方对放样位置及临时水准点复测认可
2施工准备1
1材料准备准备施工机具、基层和面层的铺装材料、以及施工中需要的其它材料;清理施工现场
2场地放线按照设计图所绘施工坐标,将所有坐标点测设到场地上并打桩定点
然后以坐标桩点为准,根据设计图,在场地地面上放出场地的边线,主要地面设施的范围线和挖方区、填方区之间的零点线
3场地平整与找坡1

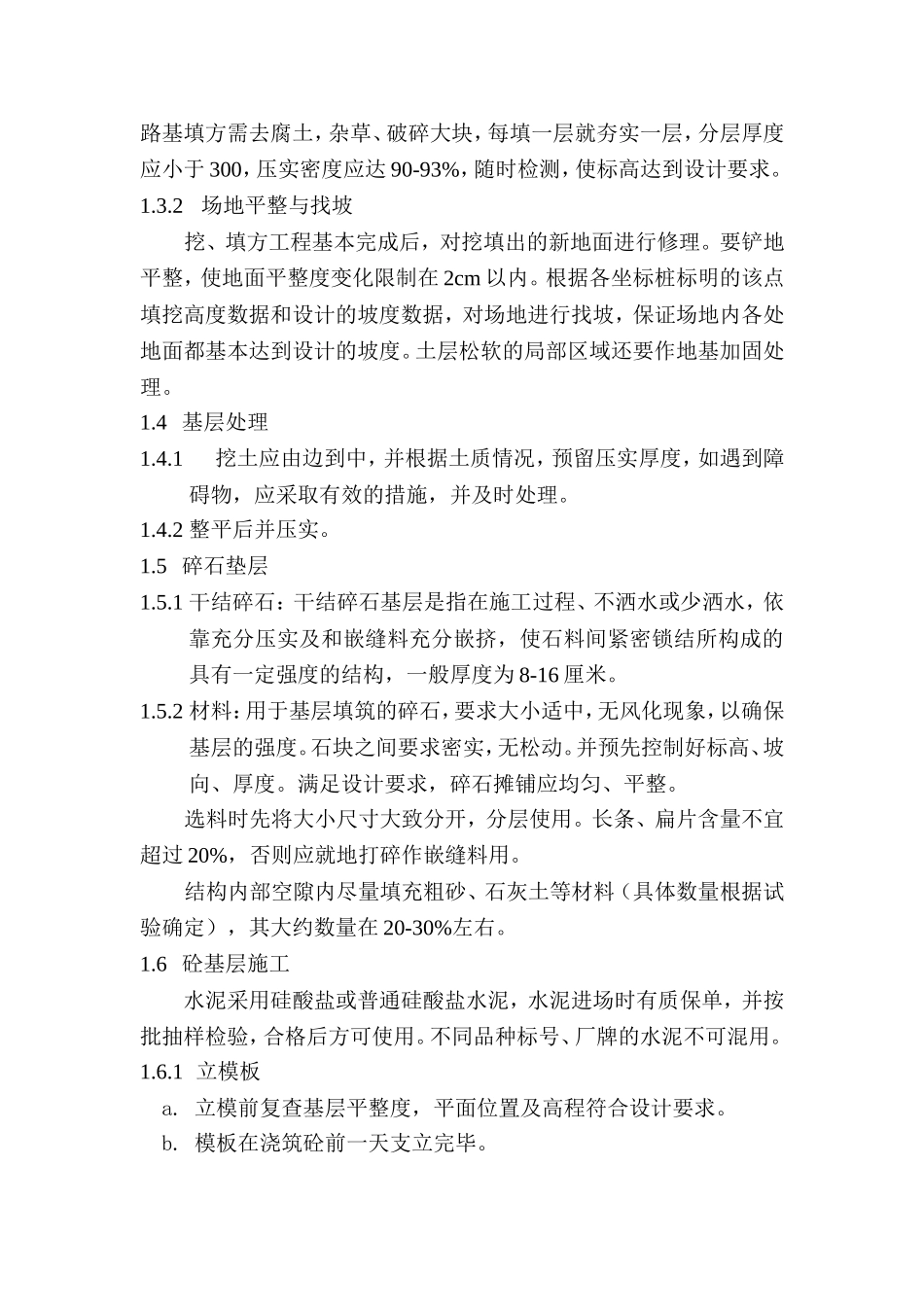

1挖方与填方施工挖、填方工程量较小时,可用人力施工;工程量较大时,应该进行机械化施工
预留作草坪、花坛及乔灌木种植地的区域,要暂时不开挖
填方区的堆填顺序,应当是先深后浅;先分层填实深处,后填浅处
路基填方需去腐土,杂草、破碎大块,每填一层就夯实一层,分层厚度应小于300,压实密度应达90-93%,随时检测,使标高达到设计要求
2场地平整与找坡挖、填方工程基本完成后,对挖填出的新地面进行修理
要铲地平整,使地面平整度变化限制在2cm以内
根据各坐标桩标明的该点填挖高度数据和设计的坡度数据,对场地进行找坡,保证场地内各处地面都基本达到设计的坡度
土层松软的局部区域还要作地基加固处理
4基层处理1

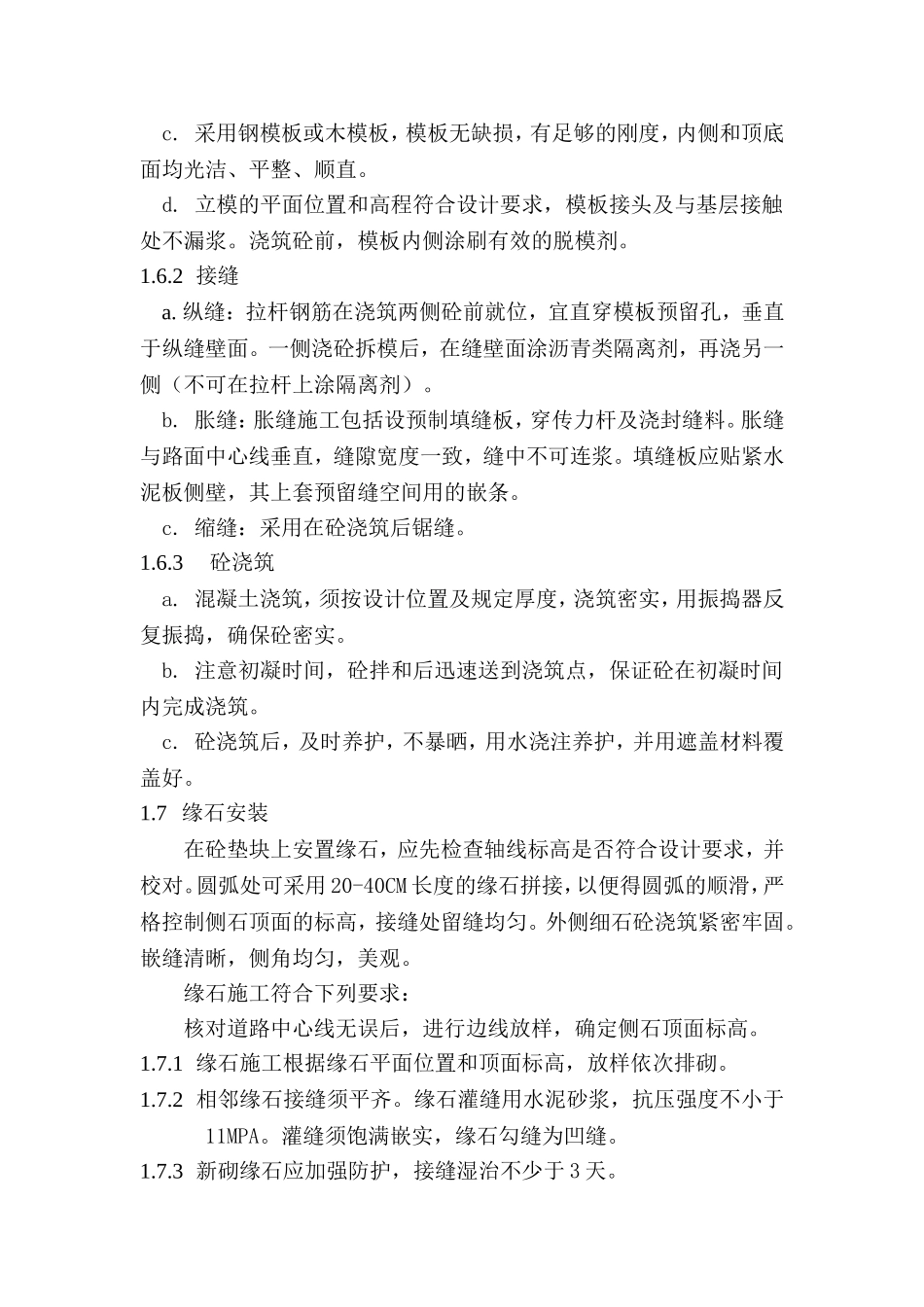

1挖土应由边到中,并根据土质情况,预留压
