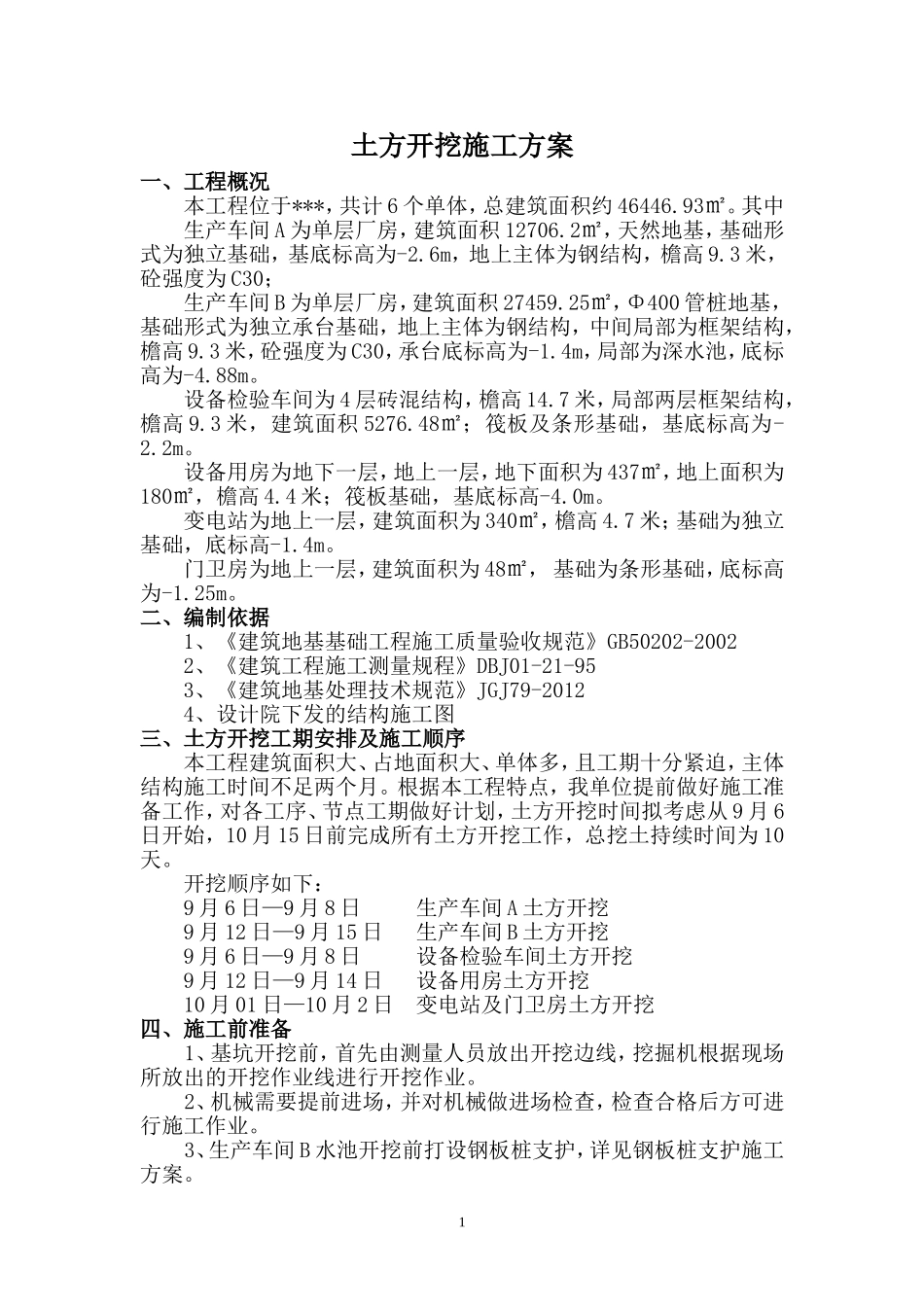

土方开挖施工方案一、工程概况本工程位于***,共计6个单体,总建筑面积约46446
其中生产车间A为单层厂房,建筑面积12706
2㎡,天然地基,基础形式为独立基础,基底标高为-2
6m,地上主体为钢结构,檐高9
3米,砼强度为C30;生产车间B为单层厂房,建筑面积27459
25㎡,Φ400管桩地基,基础形式为独立承台基础,地上主体为钢结构,中间局部为框架结构,檐高9
3米,砼强度为C30,承台底标高为-1
4m,局部为深水池,底标高为-4
设备检验车间为4层砖混结构,檐高14
7米,局部两层框架结构,檐高9
3米,建筑面积5276
48㎡;筏板及条形基础,基底标高为-2
设备用房为地下一层,地上一层,地下面积为437㎡,地上面积为180㎡,檐高4
4米;筏板基础,基底标高-4
变电站为地上一层,建筑面积为340㎡,檐高4
7米;基础为独立基础,底标高-1
门卫房为地上一层,建筑面积为48㎡,基础为条形基础,底标高为-1
二、编制依据1、《建筑地基基础工程施工质量验收规范》GB50202-20022、《建筑工程施工测量规程》DBJ01-21-953、《建筑地基处理技术规范》JGJ79-20124、设计院下发的结构施工图三、土方开挖工期安排及施工顺序本工程建筑面积大、占地面积大、单体多,且工期十分紧迫,主体结构施工时间不足两个月
根据本工程特点,我单位提前做好施工准备工作,对各工序、节点工期做好计划,土方开挖时间拟考虑从9月6日开始,10月15日前完成所有土方开挖工作,总挖土持续时间为10天
开挖顺序如下:9月6日—9月8日生产车间A土方开挖9月12日—9月15日生产车间B土方开挖9月6日—9月8日设备检验车间土方开挖9月12日—9月14日设备用房土方开挖10月01日—10月2日变电站及门卫房土方开挖四、施工前准备1、基坑开挖前,首
