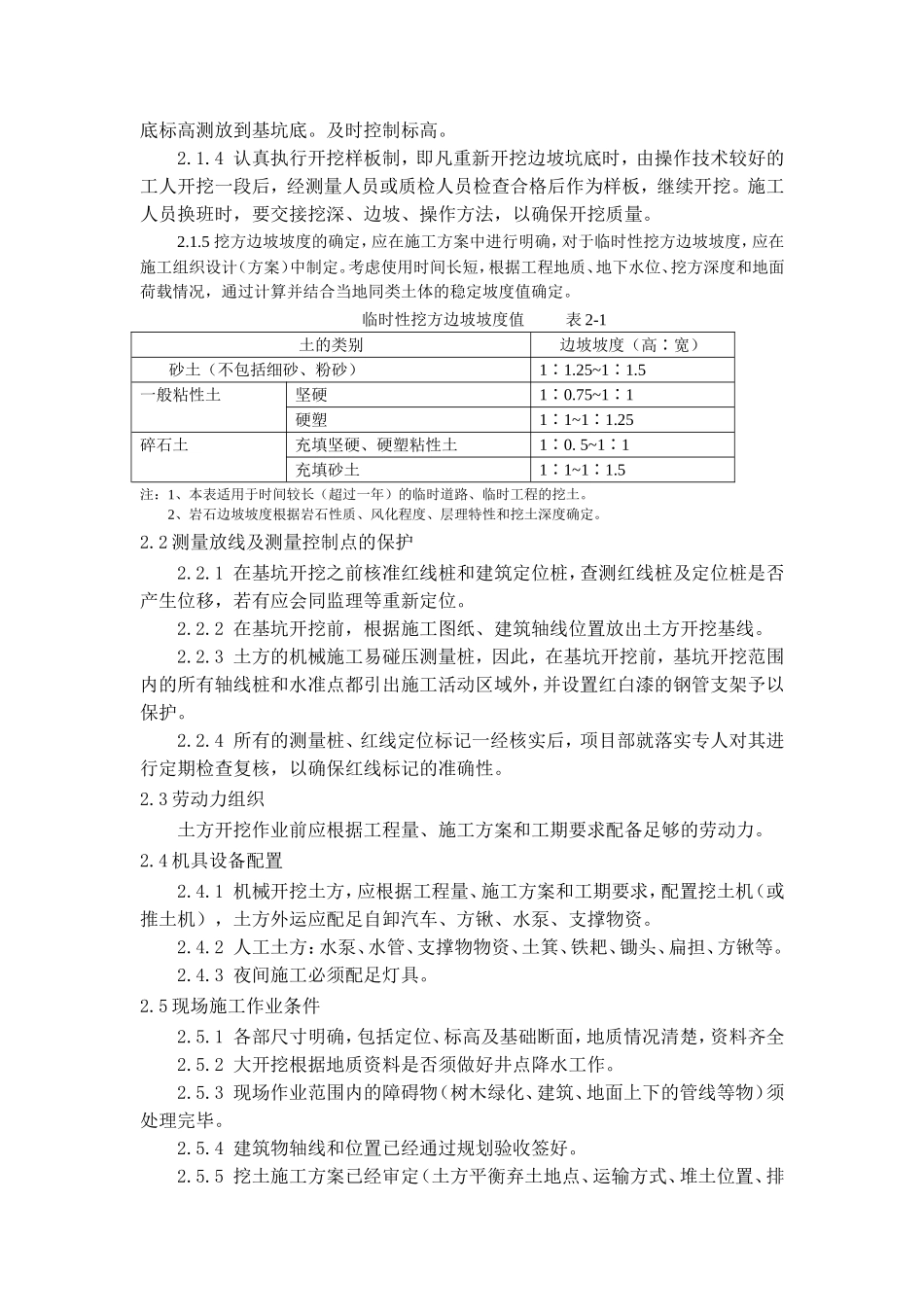

土方开挖作业指导书1
适用范围本作业指导书适用于本公司所实施的房建工程土方开挖作业
1作业技术准备2
1作业前应根据施工图纸及施工组织方案,编制土方开挖作业的专项施工方案
2开工前要做好各级技术准备及技术交底工作
施工技术人员(工长)、测量人员要熟悉图纸,掌握现场测量桩及水准点的位置尺寸,并同专业监理工程师办理验桩、验线手续
3配备专职测量人员进行测量控制
要及时复撒灰线,将基坑开挖的基底标高测放到基坑底
及时控制标高
4认真执行开挖样板制,即凡重新开挖边坡坑底时,由操作技术较好的工人开挖一段后,经测量人员或质检人员检查合格后作为样板,继续开挖
施工人员换班时,要交接挖深、边坡、操作方法,以确保开挖质量
5挖方边坡坡度的确定,应在施工方案中进行明确,对于临时性挖方边坡坡度,应在施工组织设计(方案)中制定
考虑使用时间长短,根据工程地质、地下水位、挖方深度和地面荷载情况,通过计算并结合当地同类土体的稳定坡度值确定
临时性挖方边坡坡度值表2-1土的类别边坡坡度(高∶宽)砂土(不包括细砂、粉砂)1∶1
25~1∶1
5一般粘性土坚硬1∶0
75~1∶1硬塑1∶1~1∶1
25碎石土充填坚硬、硬塑粘性土1∶0
5~1∶1充填砂土1∶1~1∶1
5注:1、本表适用于时间较长(超过一年)的临时道路、临时工程的挖土
2、岩石边坡坡度根据岩石性质、风化程度、层理特性和挖土深度确定
2测量放线及测量控制点的保护2
1在基坑开挖之前核准红线桩和建筑定位桩,查测红线桩及定位桩是否产生位移,若有应会同监理等重新定位
2在基坑开挖前,根据施工图纸、建筑轴线位置放出土方开挖基线
3土方的机械施工易碰压测量桩,因此,在基坑开挖前,基坑开挖范围内的所有轴线桩和水准点都引出施工活动区域外,并设置红白漆的钢管支架予以保护
