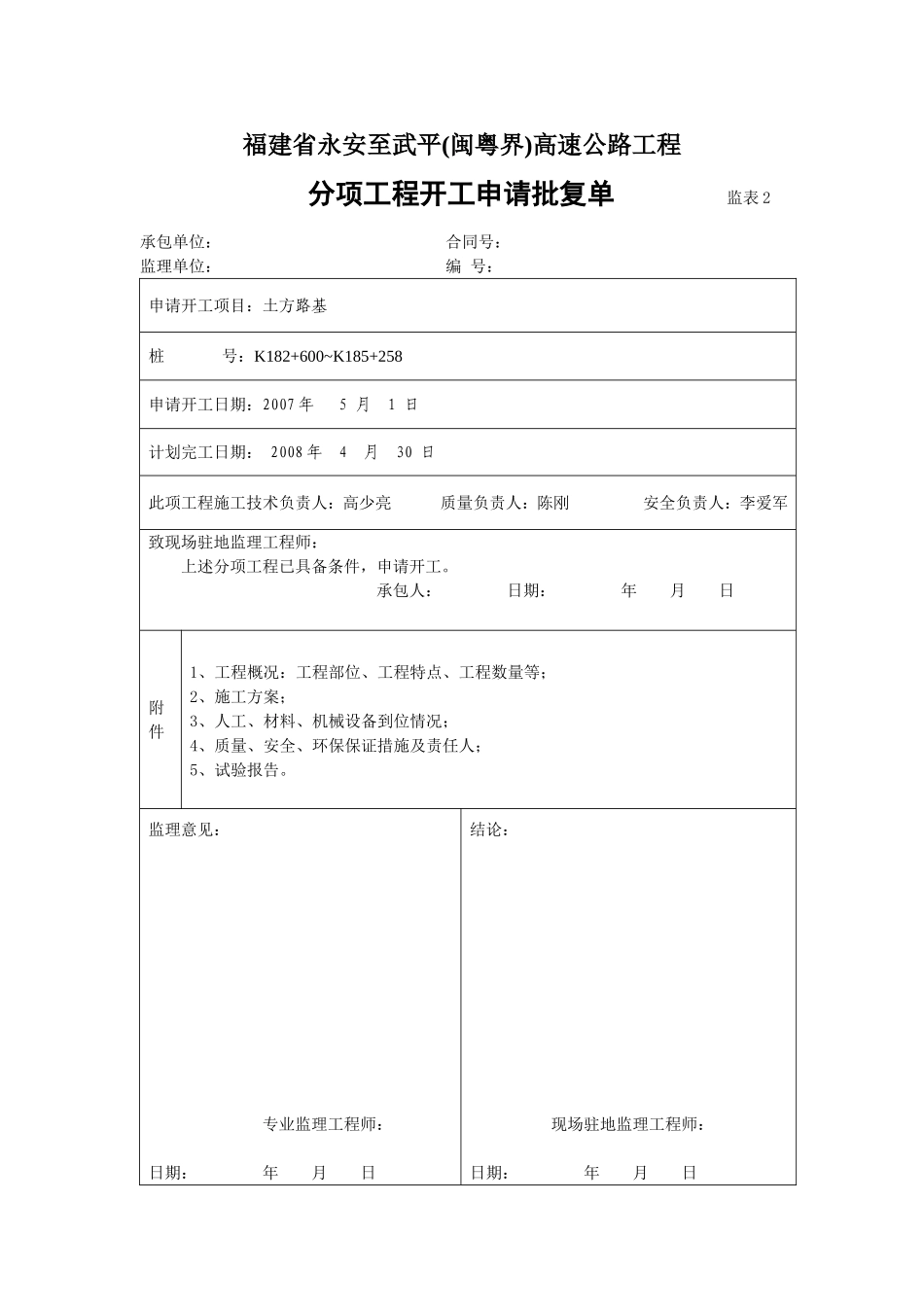

福建省永安至武平(闽粤界)高速公路工程分项工程开工申请批复单监表2承包单位:合同号:监理单位:编号:申请开工项目:土方路基桩号:K182+600~K185+258申请开工日期:2007年5月1日计划完工日期:2008年4月30日此项工程施工技术负责人:高少亮质量负责人:陈刚安全负责人:李爱军致现场驻地监理工程师:上述分项工程已具备条件,申请开工
承包人:日期:年月日附件1、工程概况:工程部位、工程特点、工程数量等;2、施工方案;3、人工、材料、机械设备到位情况;4、质量、安全、环保保证措施及责任人;5、试验报告

监理意见:专业监理工程师:日期:年月日结论:现场驻地监理工程师:日期:年月日一、工程概况1、工程部位及特点A11合同段路线总体走向由北向南,起点位于武平县十方镇梅坑村附近,起点里程为K182+600,终点位于武平县岩前镇大布村闽粤省界处,桩号K197+513

545,接长春至深圳国家高速公路粤境蕉岭广福至城东段起点K0+000
主线全长14
913545Km
我项目部施工路基起点里程为K182+600,终点里程YK185+258、ZK185+210
本段主线路基横断面分为整体式断面和分离式断面两种,采用4车道高速公路标准
其中整体式路基宽度为26m,分离式断面路基宽度为13m
匝道路基尺寸各异
本段路基挖方总量为377573m3,填方量为498098m3(不包括清表土方量)
借方量为159124m3,弃方38599m3
2、施工条件⑴地形多呈丘陵地貌,高低起伏较大
主要地层岩性如下:表层自上而下为素填土、杂填土、亚粘土、亚沙土、粘性土、以下为强~弱风化灰岩
⑵气候条件本项目所处区域的气候是亚热带季风型大陆性气候,四季分明,温和湿润
雨季一般在3~9月份
⑶交通条件路线所经区域交通发达,附近有村公路经过,各区域可修筑施工便道进入施工现场
⑷施工用水、电施工用水就地蓄水
