第一章工程概况一、工程简介该段工程里程桩号为K30+705~K32+985,全长2
8km,为我项目部施工
主线路基宽27m,其中分隔带宽2m,左侧路缘宽2×0
75m,行车道2×11
25m,硬路肩2×3m,土路肩2×0
不设超高路段的行车道及硬路肩横坡为2%,土路肩横坡为4%
二、主要工程数量及编制原则和依据(一)本段起点桩号为K30+705,终点桩号为K32+985,路线总长2
8km,其中主要工程数量如下:1、路基工程:路基借土回填:315917m3二灰(石灰、粉煤灰)改善土:44010m3路基挖淤泥(含非适用材料):2741
2m3(二)编制依据:1
徐明高速公路路基工程第三合同段招标文件、投标文件;2
徐明高速公路路基工程第三合同段,安徽省交通规划设计研究院提供的地质参考资料,我单位工地现场勘察情况;3
交通部颁布的有关设计、施工、验收规程及有关法律、法规和我单位的《程序文件》、《质量手册》等有关文件;4

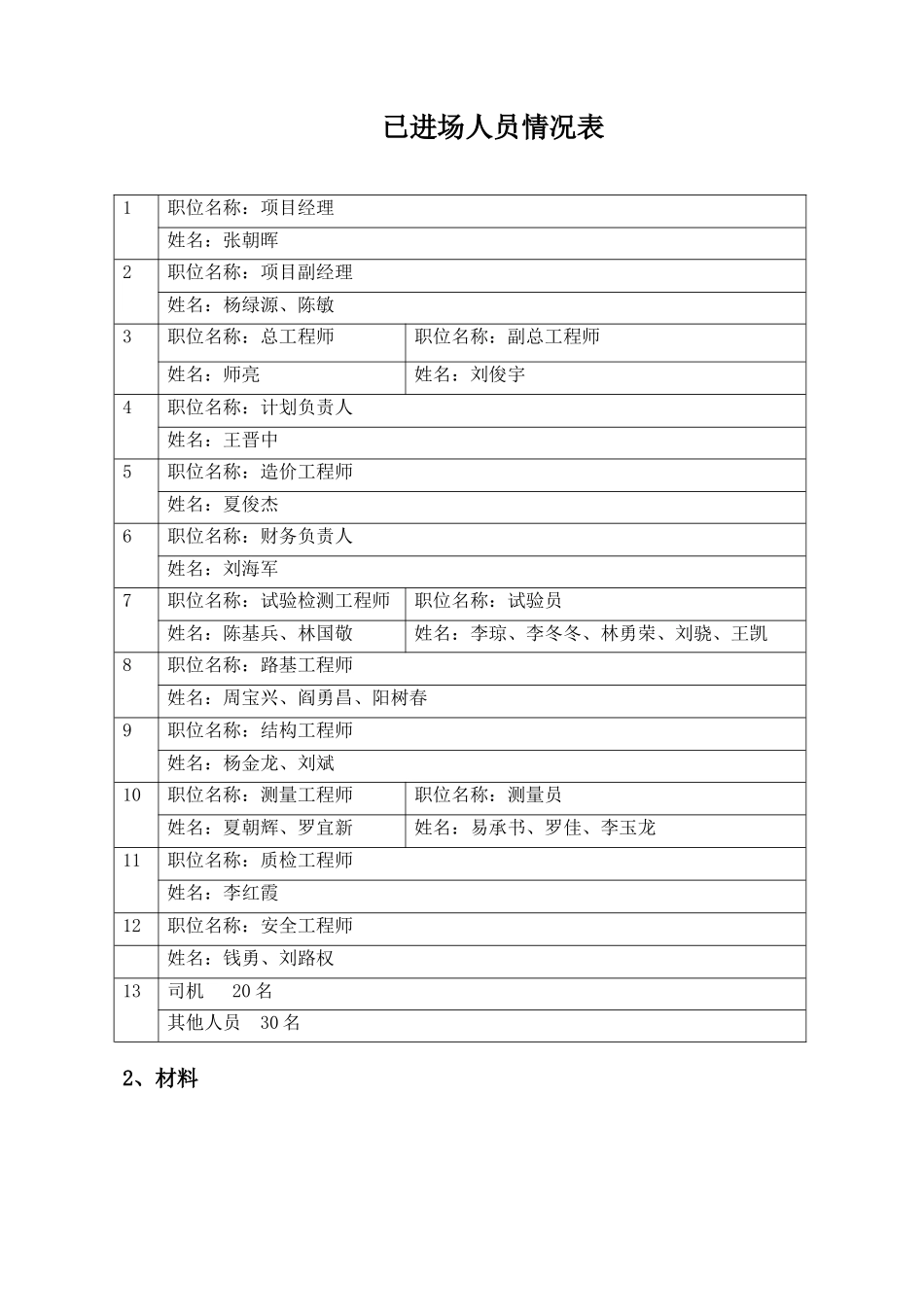

我单位现有的技术、设备、人员素质、管理模式、施工经验、科技进步和施工能力等施工要素情况;第二章设备、人员、材料1、设备、人员我合同段已进场人员及机械设备能满足现场施工需要,所有工作人员都是从事过同类工程建设的熟练技术干部,而且在进入此工地前,针对此工地的实际情况进行了系统的培训,机械设备全部进行了一次彻底的维护和全面保养

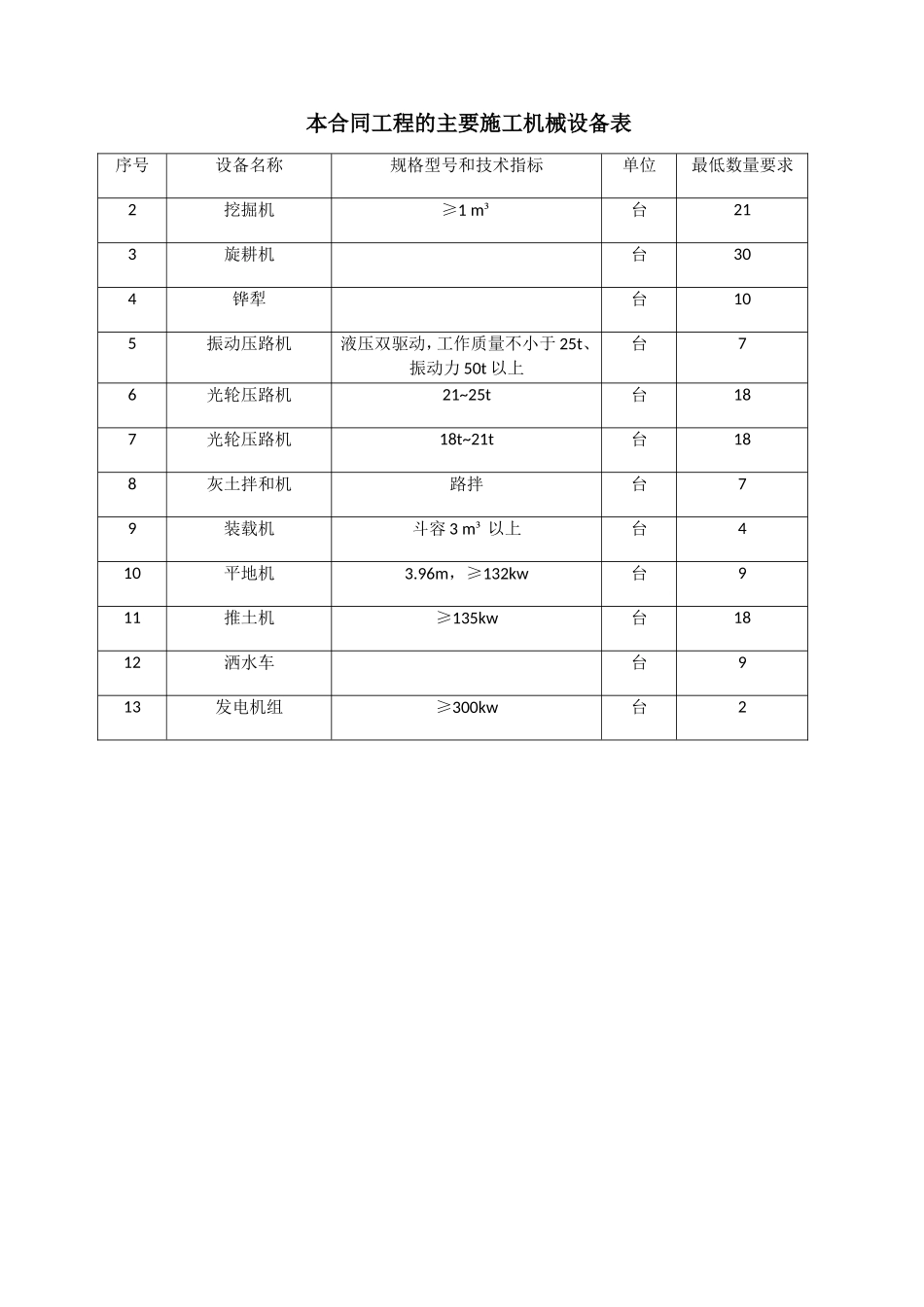

1本合同工程的主要施工机械设备表序号设备名称规格型号和技术指标单位最低数量要求2挖掘机≥1m³台213旋耕机台304铧犁台105振动压路机液压双驱动,工作质量不小于25t、振动力50t以上台76光轮压路机21~25t台187光轮压路机18t~21t台188灰土拌和机路拌台79装载机斗容3m³以上台410平地机3
