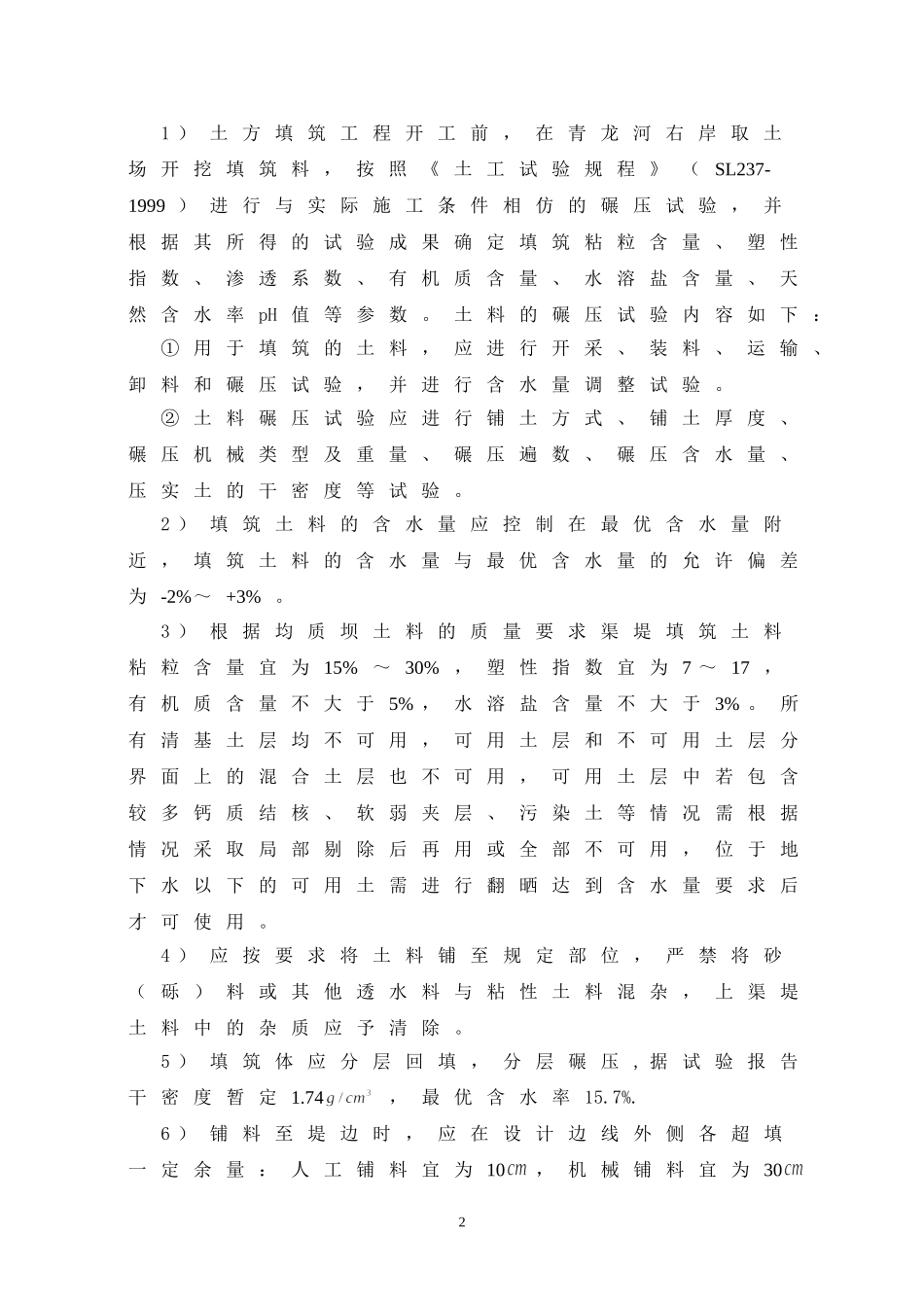

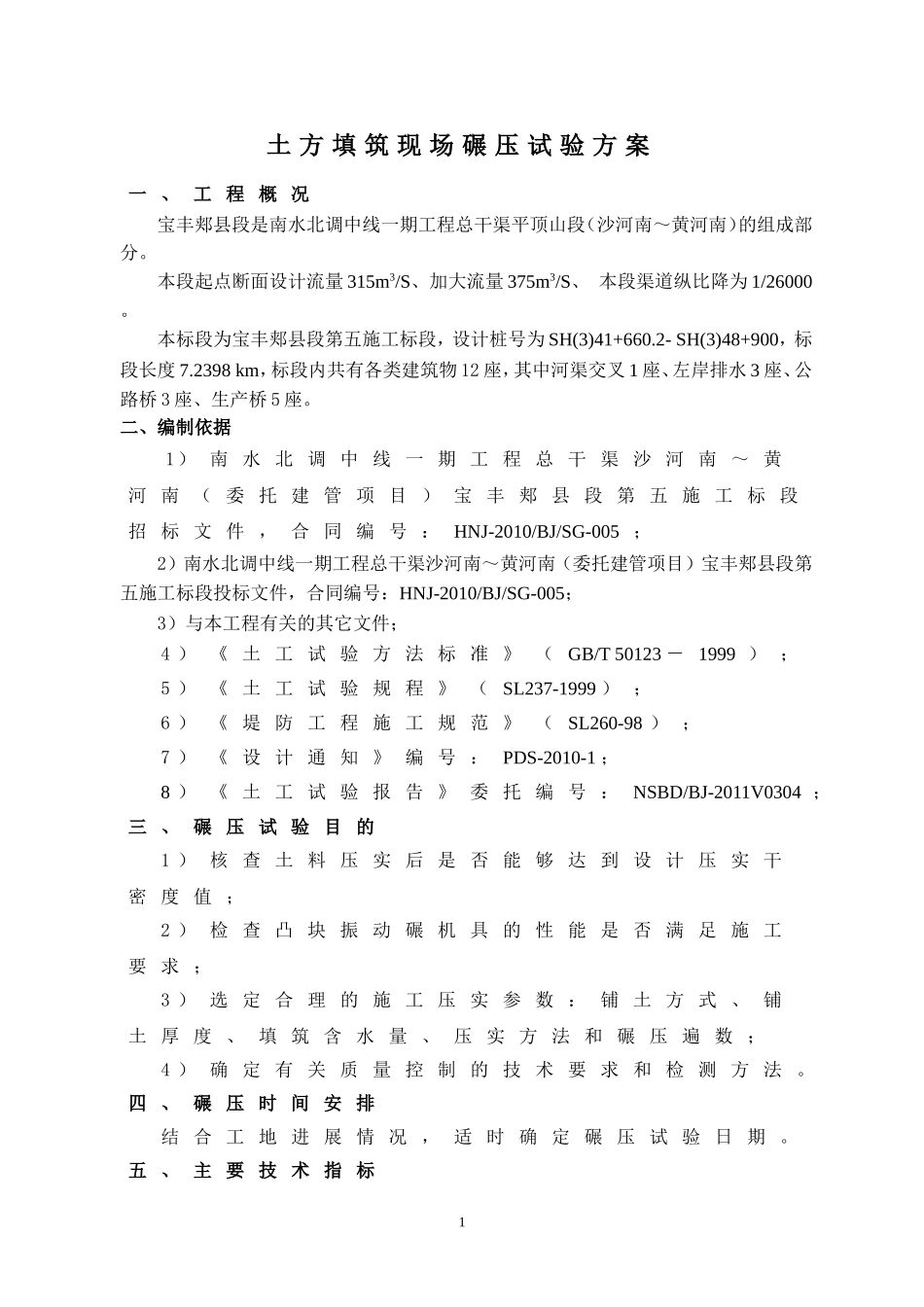

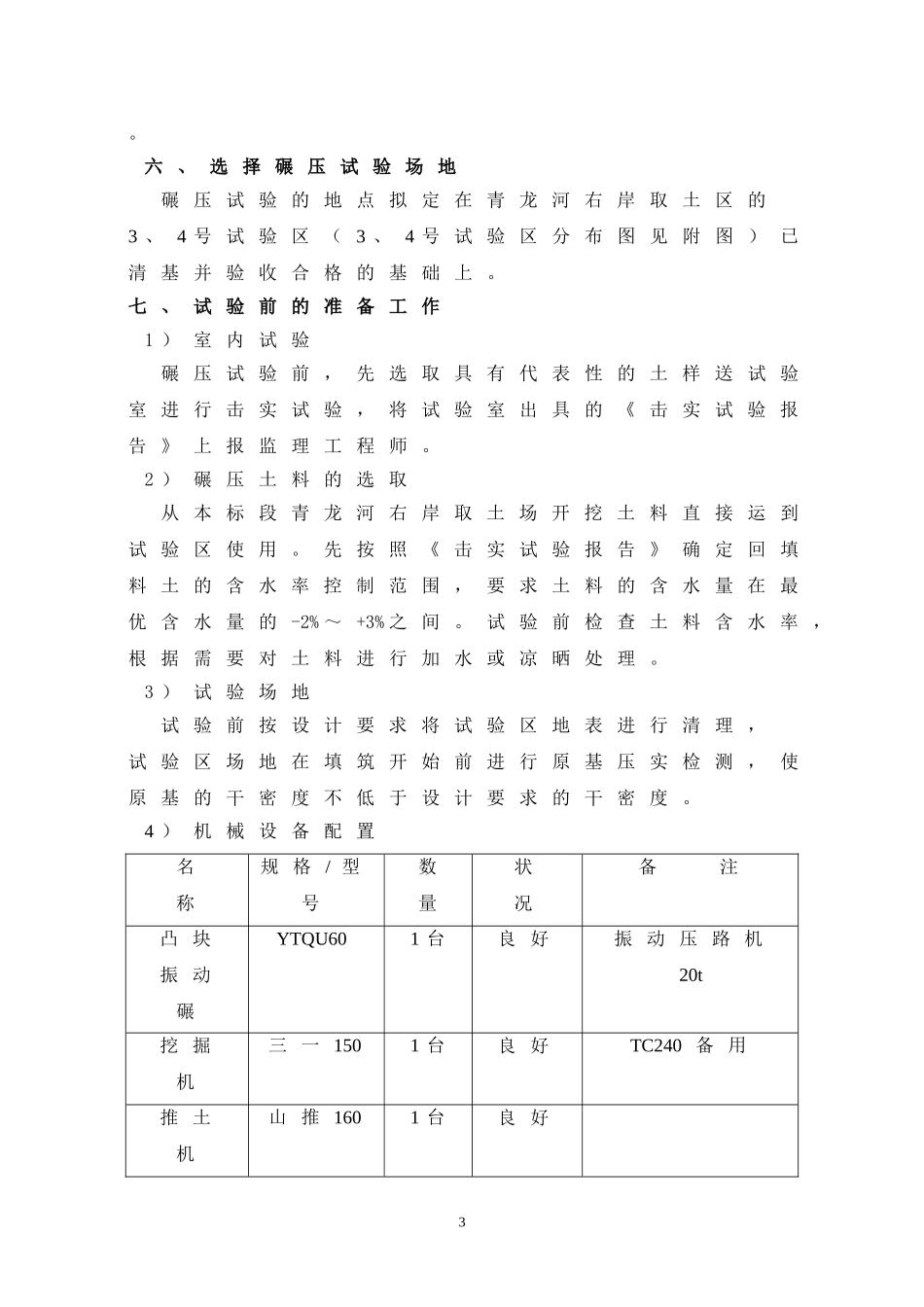

土方填筑现场碾压试验方案一、工程概况宝丰郏县段是南水北调中线一期工程总干渠平顶山段(沙河南~黄河南)的组成部分。本段起点断面设计流量315m3/S、加大流量375m3/S、本段渠道纵比降为1/26000。本标段为宝丰郏县段第五施工标段,设计桩号为SH(3)41+660.2-SH(3)48+900,标段长度7.2398km,标段内共有各类建筑物12座,其中河渠交叉1座、左岸排水3座、公路桥3座、生产桥5座。二、编制依据1)南水北调中线一期工程总干渠沙河南~黄河南(委托建管项目)宝丰郏县段第五施工标段招标文件,合同编号:HNJ-2010/BJ/SG-005;2)南水北调中线一期工程总干渠沙河南~黄河南(委托建管项目)宝丰郏县段第五施工标段投标文件,合同编号:HNJ-2010/BJ/SG-005;3)与本工程有关的其它文件;4)《土工试验方法标准》(GB/T50123-1999);5)《土工试验规程》(SL237-1999);6)《堤防工程施工规范》(SL260-98);7)《设计通知》编号:PDS-2010-1;8)《土工试验报告》委托编号:NSBD/BJ-2011V0304;三、碾压试验目的1)核查土料压实后是否能够达到设计压实干密度值;2)检查凸块振动碾机具的性能是否满足施工要求;3)选定合理的施工压实参数:铺土方式、铺土厚度、填筑含水量、压实方法和碾压遍数;4)确定有关质量控制的技术要求和检测方法。四、碾压时间安排结合工地进展情况,适时确定碾压试验日期。五、主要技术指标11)土方填筑工程开工前,在青龙河右岸取土场开挖填筑料,按照《土工试验规程》(SL237-1999)进行与实际施工条件相仿的碾压试验,并根据其所得的试验成果确定填筑粘粒含量、塑性指数、渗透系数、有机质含量、水溶盐含量、天然含水率pH值等参数。土料的碾压试验内容如下:①用于填筑的土料,应进行开采、装料、运输、卸料和碾压试验,并进行含水量调整试验。②土料碾压试验应进行铺土方式、铺土厚度、碾压机械类型及重量、碾压遍数、碾压含水量、压实土的干密度等试验。2)填筑土料的含水量应控制在最优含水量附近,填筑土料的含水量与最优含水量的允许偏差为-2%~+3%。3)根据均质坝土料的质量要求渠堤填筑土料粘粒含量宜为15%~30%,塑性指数宜为7~17,有机质含量不大于5%,水溶盐含量不大于3%。所有清基土层均不可用,可用土层和不可用土层分界面上的混合土层也不可用,可用土层中若包含较多钙质结核、软弱夹层、污染土等情况需根据情况采取局部剔除后再用或全部不可用,位于地下水以下的可用土需进行翻晒达到含水量要求后才可使用。4)应按要求将土料铺至规定部位,严禁将砂(砾)料或其他透水料与粘性土料混杂,上渠堤土料中的杂质应予清除。5)填筑体应分层回填,分层碾压,据试验报告干密度暂定1.74,最优含水率15.7%.6)铺料至堤边时,应在设计边线外侧各超填一定余量:人工铺料宜为10,机械铺料宜为302。六、选择碾压试验场地碾压试验的地点拟定在青龙河右岸取土区的3、4号试验区(3、4号试验区分布图见附图)已清基并验收合格的基础上。七、试验前的准备工作1)室内试验碾压试验前,先选取具有代表性的土样送试验室进行击实试验,将试验室出具的《击实试验报告》上报监理工程师。2)碾压土料的选取从本标段青龙河右岸取土场开挖土料直接运到试验区使用。先按照《击实试验报告》确定回填料土的含水率控制范围,要求土料的含水量在最优含水量的-2%~+3%之间。试验前检查土料含水率,根据需要对土料进行加水或凉晒处理。3)试验场地试验前按设计要求将试验区地表进行清理,试验区场地在填筑开始前进行原基压实检测,使原基的干密度不低于设计要求的干密度。4)机械设备配置名称规格/型号数量状况备注凸块振动碾YTQU601台良好振动压路机20t挖掘机三一1501台良好TC240备用推土机山推1601台良好3自卸汽车红岩金刚15t4台良好装载机徐工501台良好洒水车DLQ5100GSS31台良好5)检测仪器配置仪器名称规格/型号数量状况备注全站仪拓普康GTS-332N1台良好水准仪DSZ21台良好塔尺3m2把良好皮卷尺50m1把良好钢板尺50cm2把良好天平2000g/1g1台良好天平100g/0.01g1台良好环刀500g30个良好烘箱101-2A1台良好皿盒中号30个良好修土刀3把良好6)试验人员配备①人员分工张海峰:技术负...
