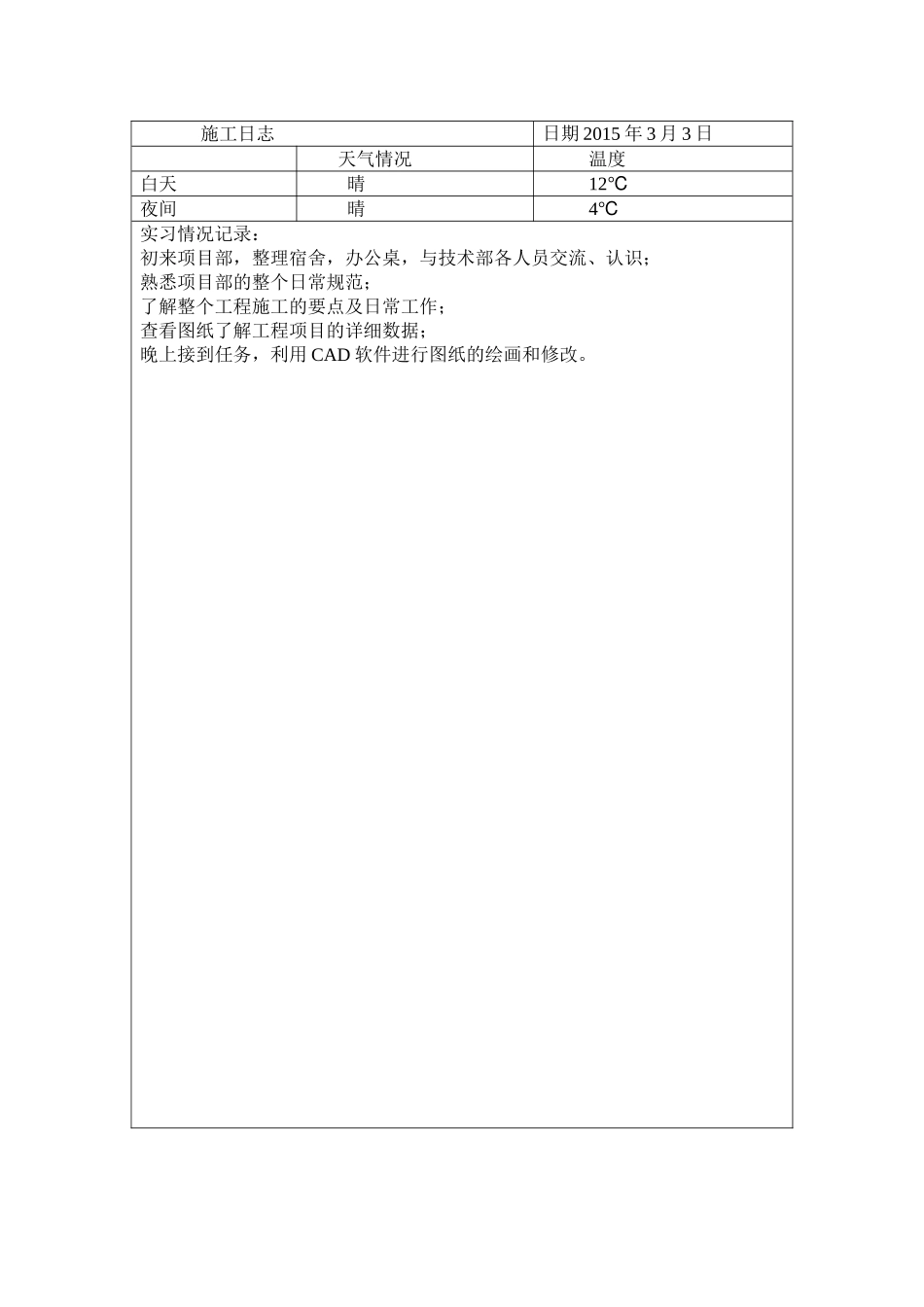

施工日志日期2015年3月3日天气情况温度白天晴12℃夜间晴4℃实习情况记录:初来项目部,整理宿舍,办公桌,与技术部各人员交流、认识;熟悉项目部的整个日常规范;了解整个工程施工的要点及日常工作;查看图纸了解工程项目的详细数据;晚上接到任务,利用CAD软件进行图纸的绘画和修改

施工日志日期2015年3月4日天气情况温度白天晴10℃夜间晴3℃实习情况记录:与其他技术员进入施工现场,了解,熟悉,掌握技术员日常工作流程,并对施工现场进度进行整体了解和掌握,参与测量放线工作,与施工人员接触认识

今天的主要任务是上午对164号墩5号桩、165号墩3号桩进行放样,经检查合格后,埋设护筒;163号墩标高测量准备破桩,下午164号墩2号桩、165号墩1号桩测量护筒标高并计算相应吊筋长度计算所需要的的混凝土数量;晚上164号墩2号桩、165号墩1号桩浇筑混凝土
施工日志日期2015年3月5日天气情况温度白天晴14℃夜间晴5℃实习情况记录:实习开始步入正轨上午对昨天全站仪放样的164号墩5号桩、165号墩3号桩用水准仪测量护筒标高,检验无误后旋挖钻准备钻孔;下午对164号墩7号桩、165号墩5号桩进行放样检验合格后埋设护筒
晚上对164号墩5号桩、165号墩3号桩进行混凝土浇筑
全天对163号墩进行破桩(每天测量开始前对仪器进行校准)施工日志日期2015年3月6日天气情况温度白天晴12℃夜间晴5℃实习情况记录:上午对昨天全站仪放样的164号墩7号桩、165号5号桩用水准仪测量护筒标高,检验无误后旋挖钻准备钻孔;下午对164号墩4号桩、165号墩8号桩进行放样检验合格后埋设护筒
晚上对164号墩7号桩、165号墩5号桩进行混凝土浇筑
全天对163号墩进行破桩(每天测量开始前对仪器进行校准)利用全站仪定新水准点,并反复校核施工日志日期2015年3月7日天气情况温度白天晴13℃夜间晴4℃实习情况记录:
