井筒安装安全技术措施第一节井筒安装技术要求井筒装备安装工程的质量必须符合国家《矿山井巷工程施工及验收规范》的技术要求,具体要求如下:一、锚杆孔技术要求:划锚杆孔和打锚杆孔是保证井筒装备安装工程质量的关键第一步,因此,必须认真负责的划好、打好每一个孔
1、划锚杆孔:吊盘稳好后,划孔人员在上层盘上根据测量大线和钢尺的标高,用塑料水平管(灌注红色墨水)标好锚杆孔的水平位置;用划孔模具的钢锯缺口标出各锚杆孔的竖向位置,每个孔位形成一个十字线,再用红铅笔在十字中心线上划出一个Φ40mm的小圆,该小圆即是打孔的位置

2、打锚杆孔:打锚杆孔采用十字型或柱齿型钻头(尽量不用一字型钻头),锚杆孔深度为220mm,直径为38mm,严禁打孔超出设计深度
钎子应朝着井筒中心方向水平钻进,不准倾斜钻进,孔打好后应将孔内岩粉吹净
二、锚杆及托板的安装:1
、钻凿锚杆孔应按测量垂线定位,其直径、深度应符合设计要求,钻孔应垂直于井壁,水平方向钻入
2、锚杆锚固前,应清除孔内岩粉或积水
3、树脂锚固剂必须拆包后预先与固化剂混合搅拌后在2分钟之内装入孔内
4、锚杆必须在5分钟之内打入孔内;5、以上工作必须在锚固剂混和后的8分钟之内完成(因锚固剂的固化时间为8分钟)
6、托板应紧贴井壁,与锚杆焊接牢固
三、梁窝固定的钢梁安装:1、在井壁上开凿或修整梁窝不准爆破,只能人工钻孔逐个掏凿,梁窝的位置、尺寸、深度应符合设计要求
2、钢梁装入梁窝后应进行操平找正固定,垫块应采用垫铁,找正后应将钢梁固定牢固
3、填堵梁窝的混凝土强度不得低于C20级,添堵混凝土时不得移动梁的位置
4、当梁窝漏水时,要在钢梁装入梁窝之前先用堵漏灵或其它速凝产品将漏水封堵;在钢梁装入梁窝之后,再整体封堵
四、梯子间的安装:1、梯子间平台板、梯子与梯子间副梁、梯子间副梁与主梁应连接牢固,梯子隔网挂设应符合设计要求

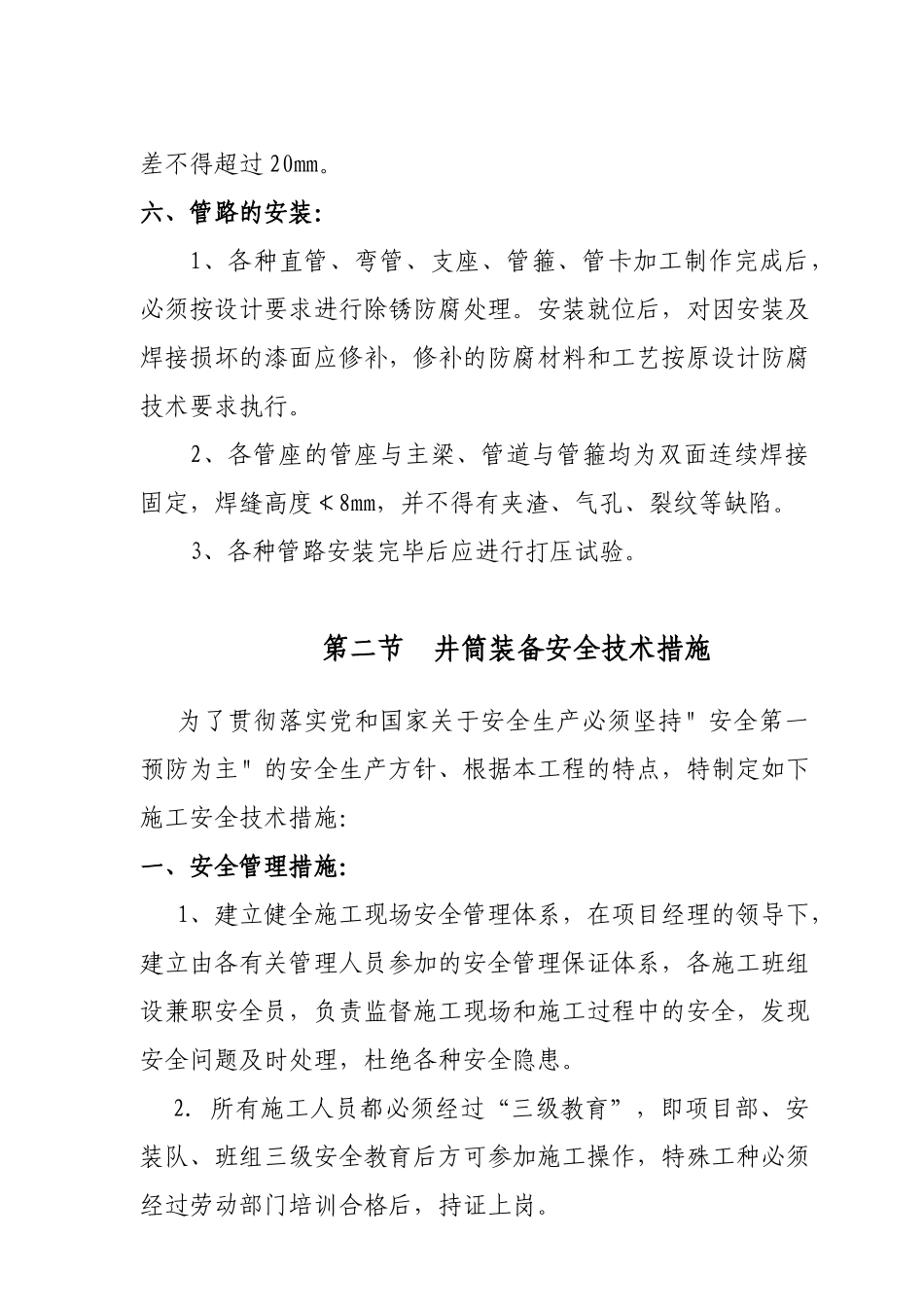

2、梯子应交错布置,梯子的倾斜角
