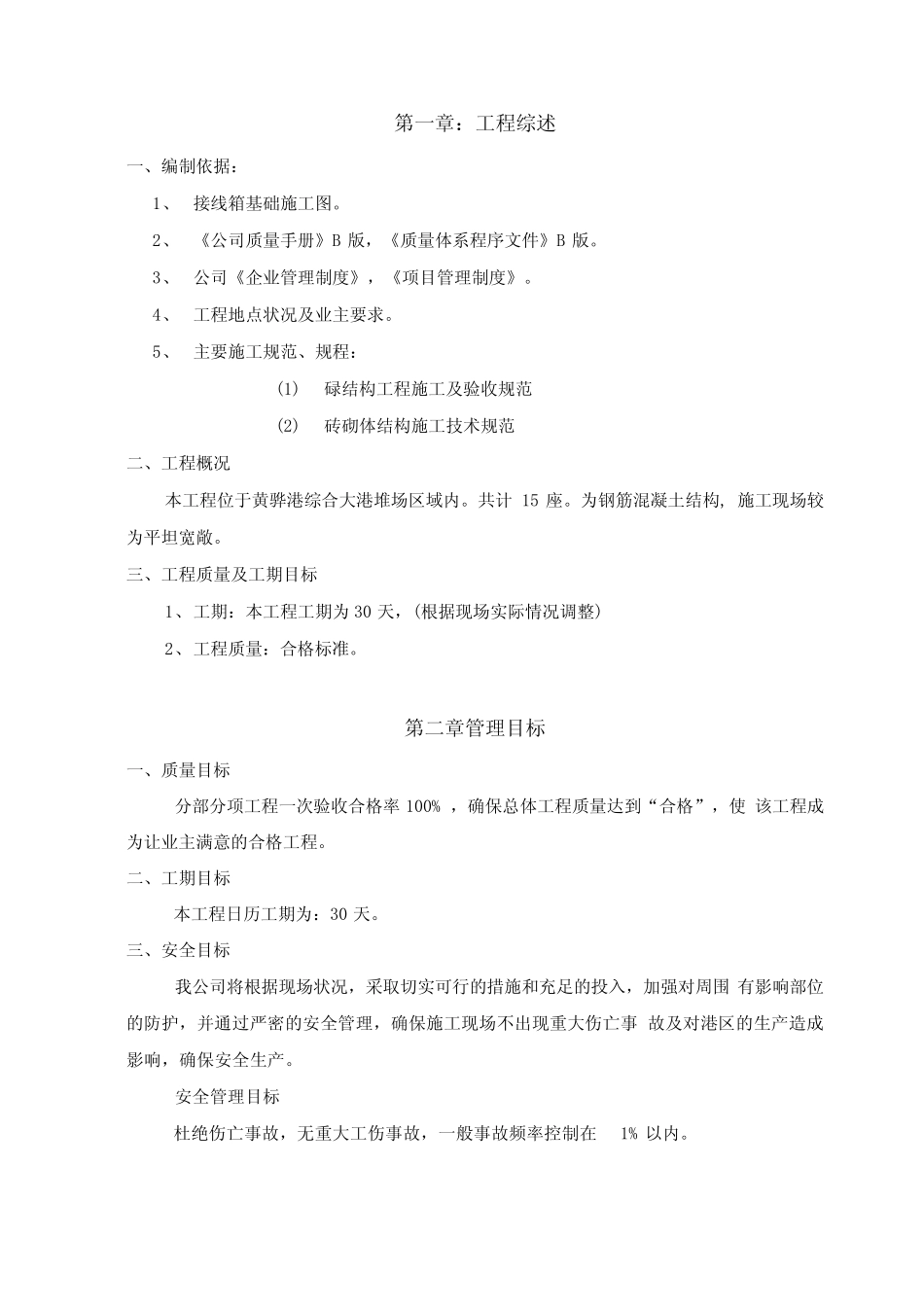

第一章:工程综述一、编制依据:1、接线箱基础施工图
2、《公司质量手册》B版,《质量体系程序文件》B版
3、公司《企业管理制度》,《项目管理制度》
4、工程地点状况及业主要求
5、主要施工规范、规程:(1)碌结构工程施工及验收规范(2)砖砌体结构施工技术规范二、工程概况本工程位于黄骅港综合大港堆场区域内
为钢筋混凝土结构,施工现场较为平坦宽敞
三、工程质量及工期目标1、工期:本工程工期为30天,(根据现场实际情况调整)2、工程质量:合格标准
第二章管理目标一、质量目标分部分项工程一次验收合格率100%,确保总体工程质量达到“合格”,使该工程成为让业主满意的合格工程
二、工期目标本工程日历工期为:30天
三、安全目标我公司将根据现场状况,采取切实可行的措施和充足的投入,加强对周围有影响部位的防护,并通过严密的安全管理,确保施工现场不出现重大伤亡事故及对港区的生产造成影响,确保安全生产
安全管理目标杜绝伤亡事故,无重大工伤事故,一般事故频率控制在1%以内
第三章施工部署、施工总体部署1、施工流水段的划分流水段的合理划分是保证该项工程施工质量和进度以及高效进行现场组织管理的前提条件
通过合理的流水段划分,能够确保劳动力各工种间的不问断流水作业、材料的合理流水供应、机械设备的高效合理使用,从而便丁现场组织、管理和调度,加快工程进度,有效控制质量
根据本工程结构特点,考虑到该项工程工期较紧,为加快施工进度,确保工期,总体施工顺序分为五个流水段(每三个基础为一组),合理安排工序穿插以形成流水作业
2、劳动力组织及培训施工时按划分的五个流水段安排组织劳动力
具体安排项目部下设6个施工班组
(1)原土平■整开挖回填施工班组,该施工班组以机械施工为主、人工配合为辅
(2)混凝土施工班组
(3)砖砌体施工班组
(4)钢筋施工班组
(5)模板施工班组
(6)电焊工施工班组
