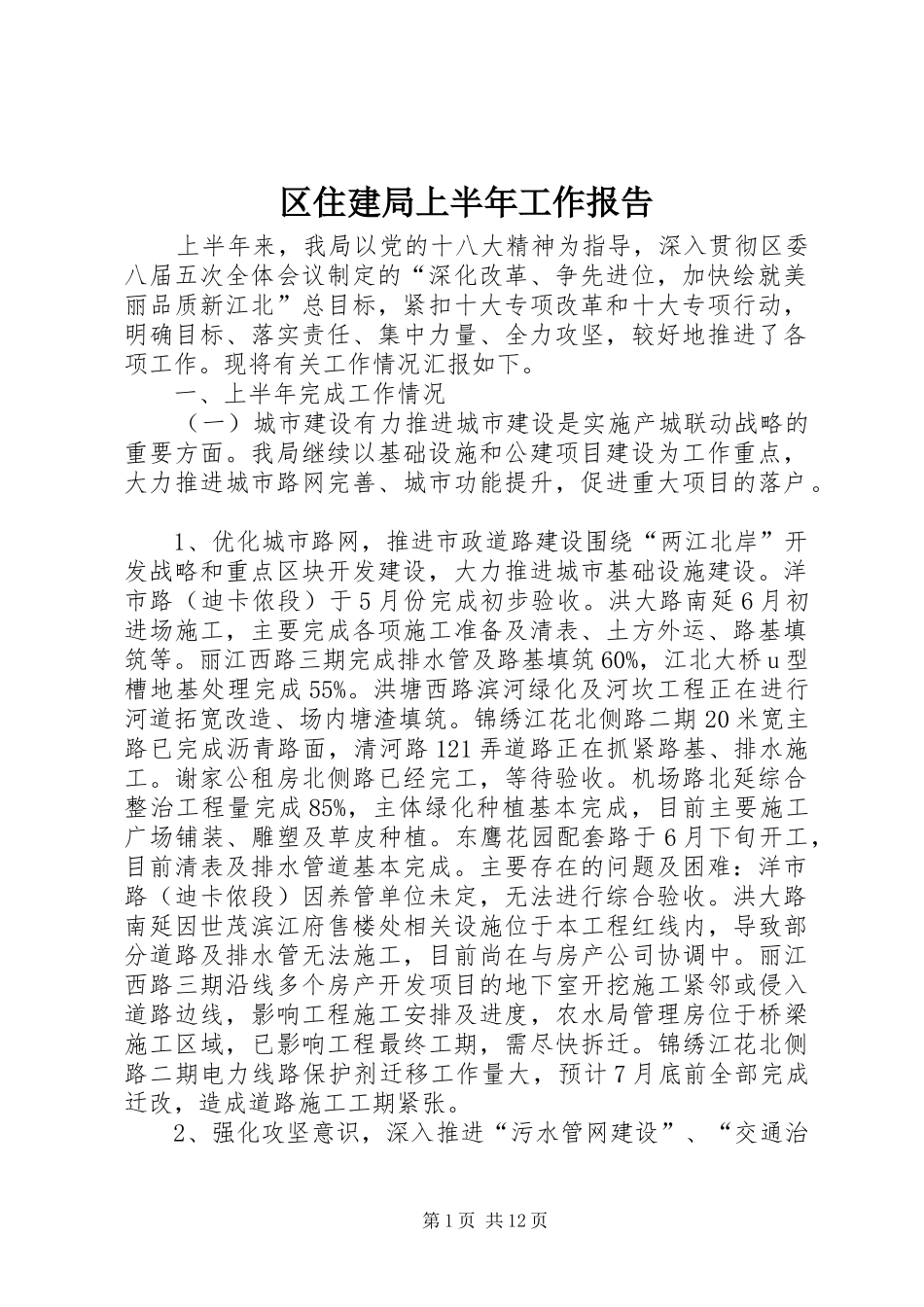

区住建局上半年工作报告上半年来,我局以党的十八大精神为指导,深入贯彻区委八届五次全体会议制定的“深化改革、争先进位,加快绘就美丽品质新江北”总目标,紧扣十大专项改革和十大专项行动,明确目标、落实责任、集中力量、全力攻坚,较好地推进了各项工作
现将有关工作情况汇报如下
一、上半年完成工作情况(一)城市建设有力推进城市建设是实施产城联动战略的重要方面
我局继续以基础设施和公建项目建设为工作重点,大力推进城市路网完善、城市功能提升,促进重大项目的落户
1、优化城市路网,推进市政道路建设围绕“两江北岸”开发战略和重点区块开发建设,大力推进城市基础设施建设
洋市路(迪卡侬段)于5月份完成初步验收
洪大路南延6月初进场施工,主要完成各项施工准备及清表、土方外运、路基填筑等
丽江西路三期完成排水管及路基填筑60%,江北大桥u型槽地基处理完成55%
洪塘西路滨河绿化及河坎工程正在进行河道拓宽改造、场内塘渣填筑
锦绣江花北侧路二期20米宽主路已完成沥青路面,清河路121弄道路正在抓紧路基、排水施工
谢家公租房北侧路已经完工,等待验收
机场路北延综合整治工程量完成85%,主体绿化种植基本完成,目前主要施工广场铺装、雕塑及草皮种植
东鹰花园配套路于6月下旬开工,目前清表及排水管道基本完成
主要存在的问题及困难:洋市路(迪卡侬段)因养管单位未定,无法进行综合验收
洪大路南延因世茂滨江府售楼处相关设施位于本工程红线内,导致部分道路及排水管无法施工,目前尚在与房产公司协调中
丽江西路三期沿线多个房产开发项目的地下室开挖施工紧邻或侵入道路边线,影响工程施工安排及进度,农水局管理房位于桥梁施工区域,已影响工程最终工期,需尽快拆迁
锦绣江花北侧路二期电力线路保护剂迁移工作量大,预计7月底前全部完成迁改,造成道路施工工期紧张

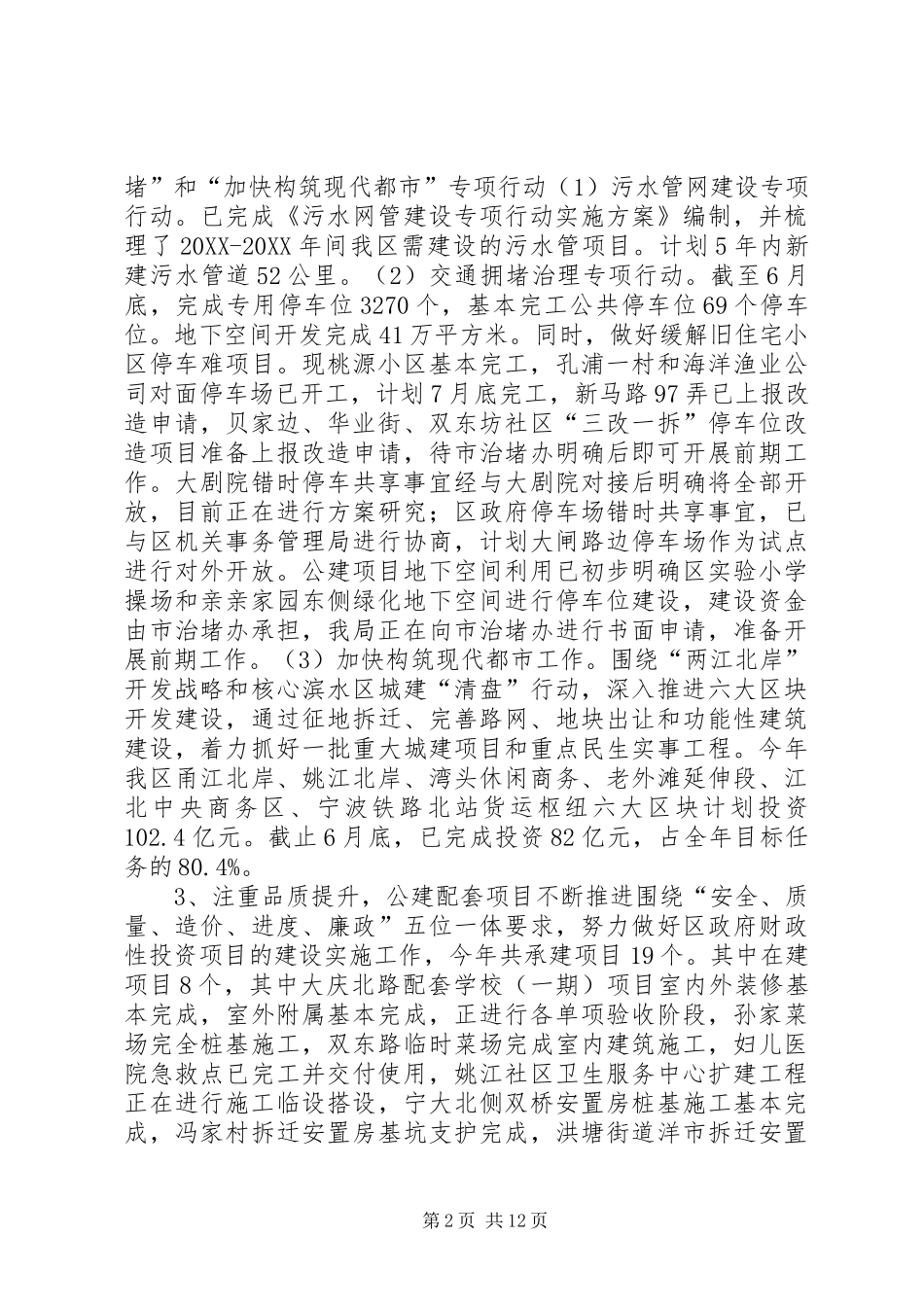

2、强化攻坚意识,深入推进“污水管网建设”、“交通治第1页共12页堵”和“加快构筑现
