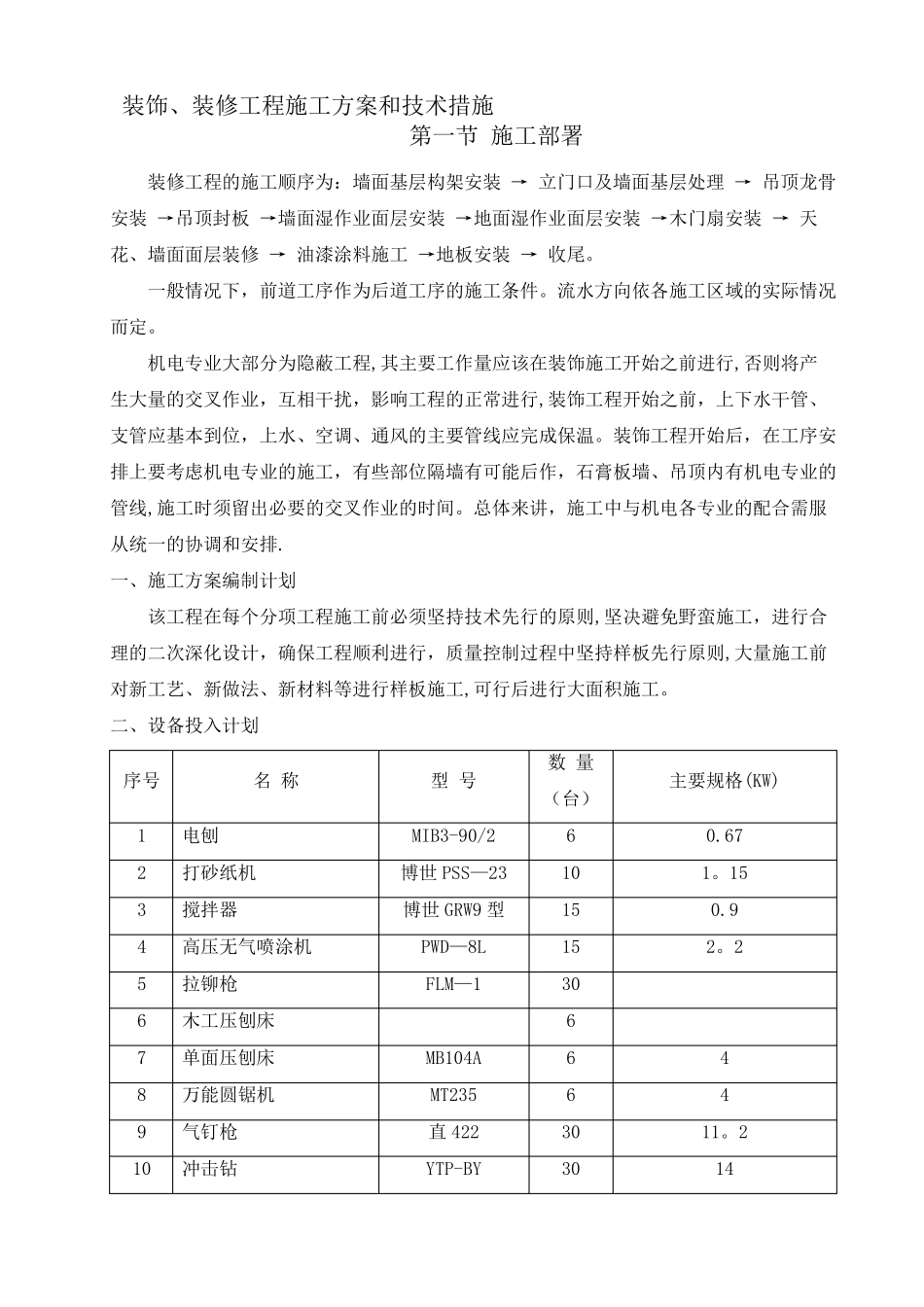

装饰、装修工程施工方案和技术措施第一节施工部署装修工程的施工顺序为:墙面基层构架安装→立门口及墙面基层处理→吊顶龙骨安装→吊顶封板→墙面湿作业面层安装→地面湿作业面层安装→木门扇安装→天花、墙面面层装修→油漆涂料施工→地板安装→收尾
一般情况下,前道工序作为后道工序的施工条件
流水方向依各施工区域的实际情况而定
机电专业大部分为隐蔽工程,其主要工作量应该在装饰施工开始之前进行,否则将产生大量的交叉作业,互相干扰,影响工程的正常进行,装饰工程开始之前,上下水干管、支管应基本到位,上水、空调、通风的主要管线应完成保温
装饰工程开始后,在工序安排上要考虑机电专业的施工,有些部位隔墙有可能后作,石膏板墙、吊顶内有机电专业的管线,施工时须留出必要的交叉作业的时间
总体来讲,施工中与机电各专业的配合需服从统一的协调和安排
一、施工方案编制计划该工程在每个分项工程施工前必须坚持技术先行的原则,坚决避免野蛮施工,进行合理的二次深化设计,确保工程顺利进行,质量控制过程中坚持样板先行原则,大量施工前对新工艺、新做法、新材料等进行样板施工,可行后进行大面积施工

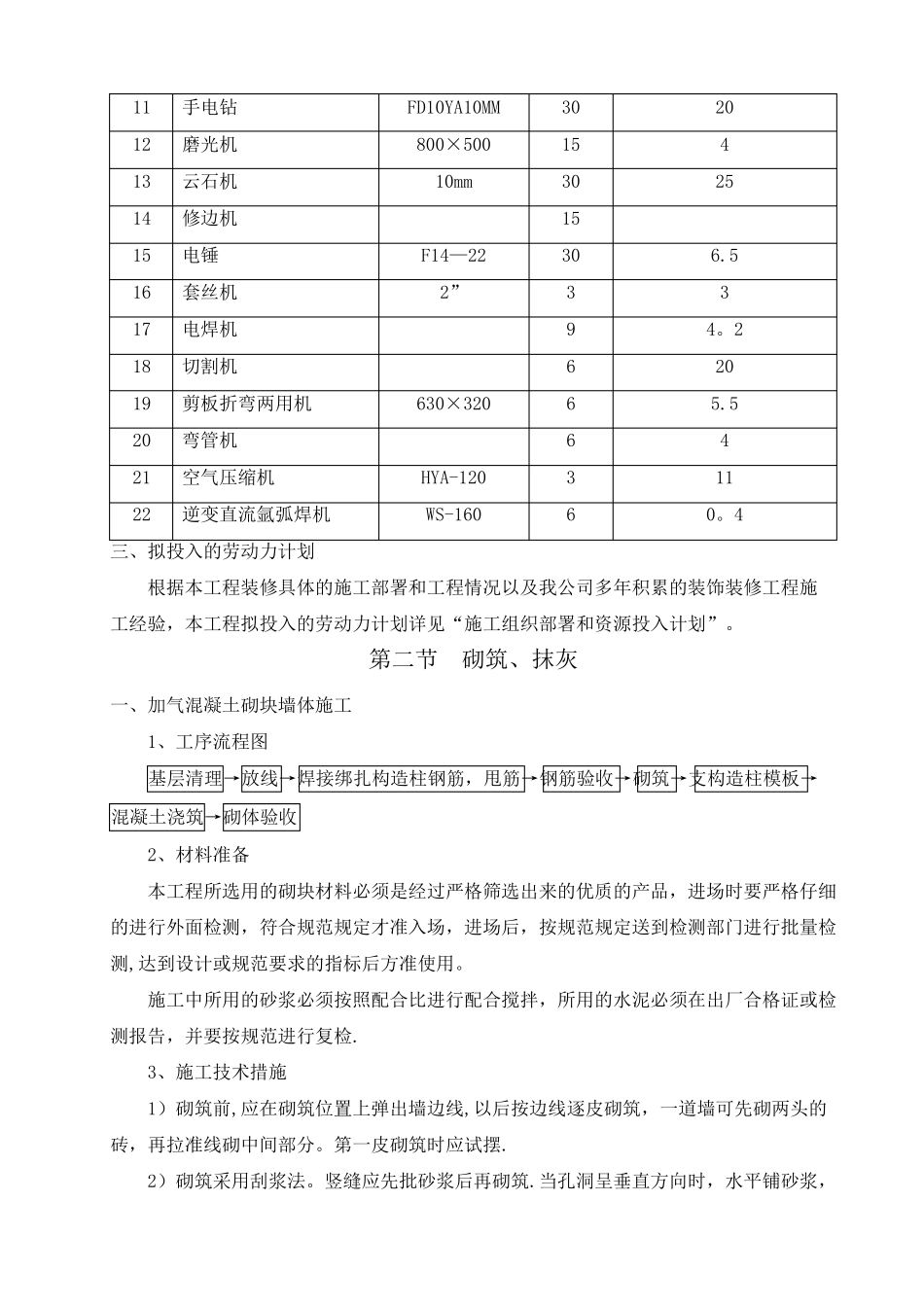

二、设备投入计划序号12345678910电刨打砂纸机搅拌器高压无气喷涂机拉铆枪木工压刨床单面压刨床万能圆锯机气钉枪冲击钻名称型号MIB3-90/2博世PSS—23博世GRW9型PWD—8LFLM—1MB104AMT235直422YTP-BY数量(台)6101515306663030主要规格(KW)0

214111213141516171819202122手电钻磨光机云石机修边机电锤套丝机电焊机切割机剪板折弯两用机弯管机空气压缩机逆变直流氩弧焊机FD10YA10MM800×50010mmF14—222”630×320HYA-120WS-16030153015303966636204256
