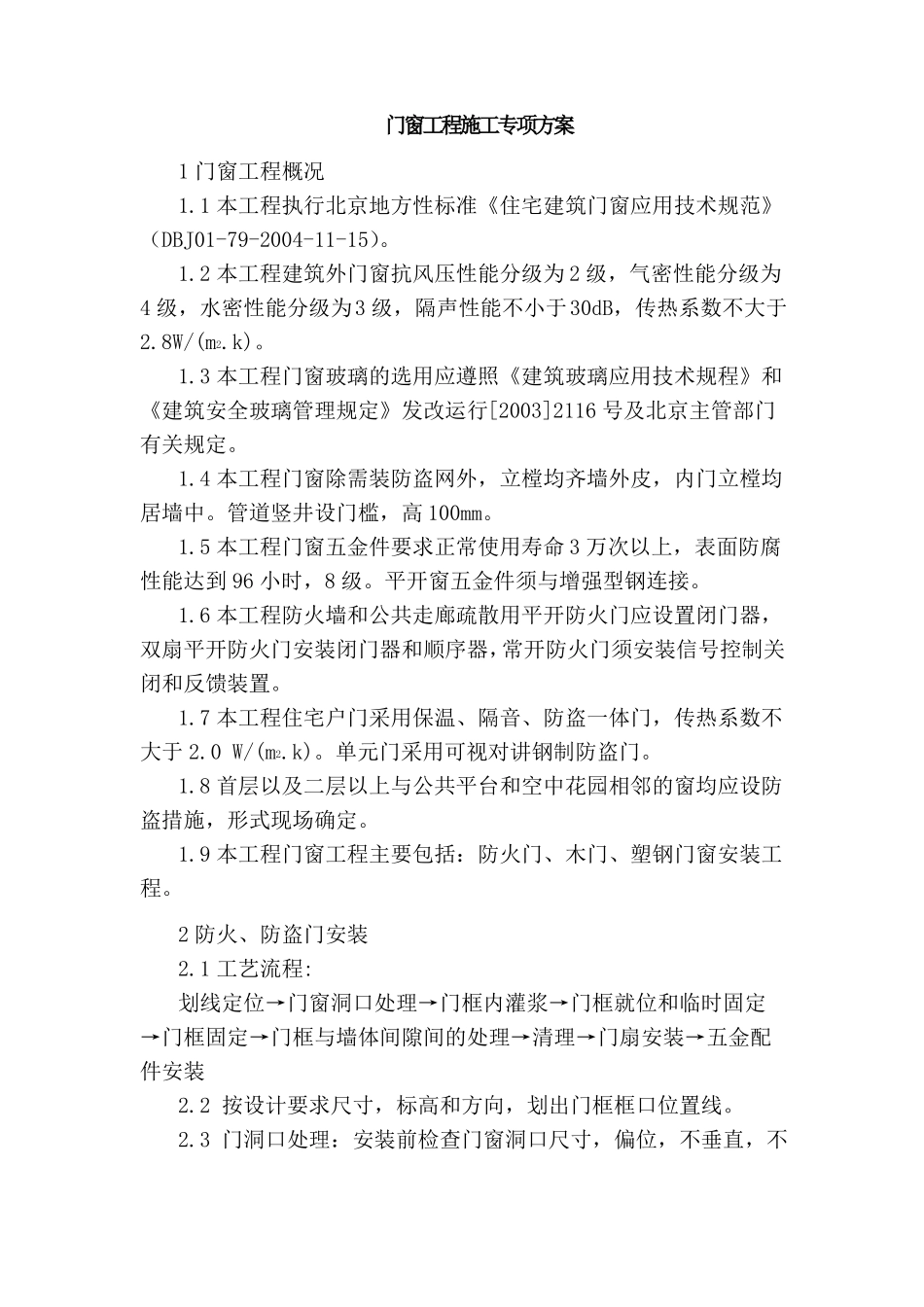

门窗工程施工专项方案1门窗工程概况1
1本工程执行北京地方性标准《住宅建筑门窗应用技术规范》(DBJ01-79-2004-11-15)
2本工程建筑外门窗抗风压性能分级为2级,气密性能分级为4级,水密性能分级为3级,隔声性能不小于30dB,传热系数不大于2
8W/(m2
3本工程门窗玻璃的选用应遵照《建筑玻璃应用技术规程》和《建筑安全玻璃管理规定》发改运行[2003]2116号及北京主管部门有关规定
4本工程门窗除需装防盗网外,立樘均齐墙外皮,内门立樘均居墙中
管道竖井设门槛,高100mm
5本工程门窗五金件要求正常使用寿命3万次以上,表面防腐性能达到96小时,8级
平开窗五金件须与增强型钢连接
6本工程防火墙和公共走廊疏散用平开防火门应设置闭门器,双扇平开防火门安装闭门器和顺序器,常开防火门须安装信号控制关闭和反馈装置
7本工程住宅户门采用保温、隔音、防盗一体门,传热系数不大于2
0W/(m2
单元门采用可视对讲钢制防盗门
8首层以及二层以上与公共平台和空中花园相邻的窗均应设防盗措施,形式现场确定
9本工程门窗工程主要包括:防火门、木门、塑钢门窗安装工程
2防火、防盗门安装2

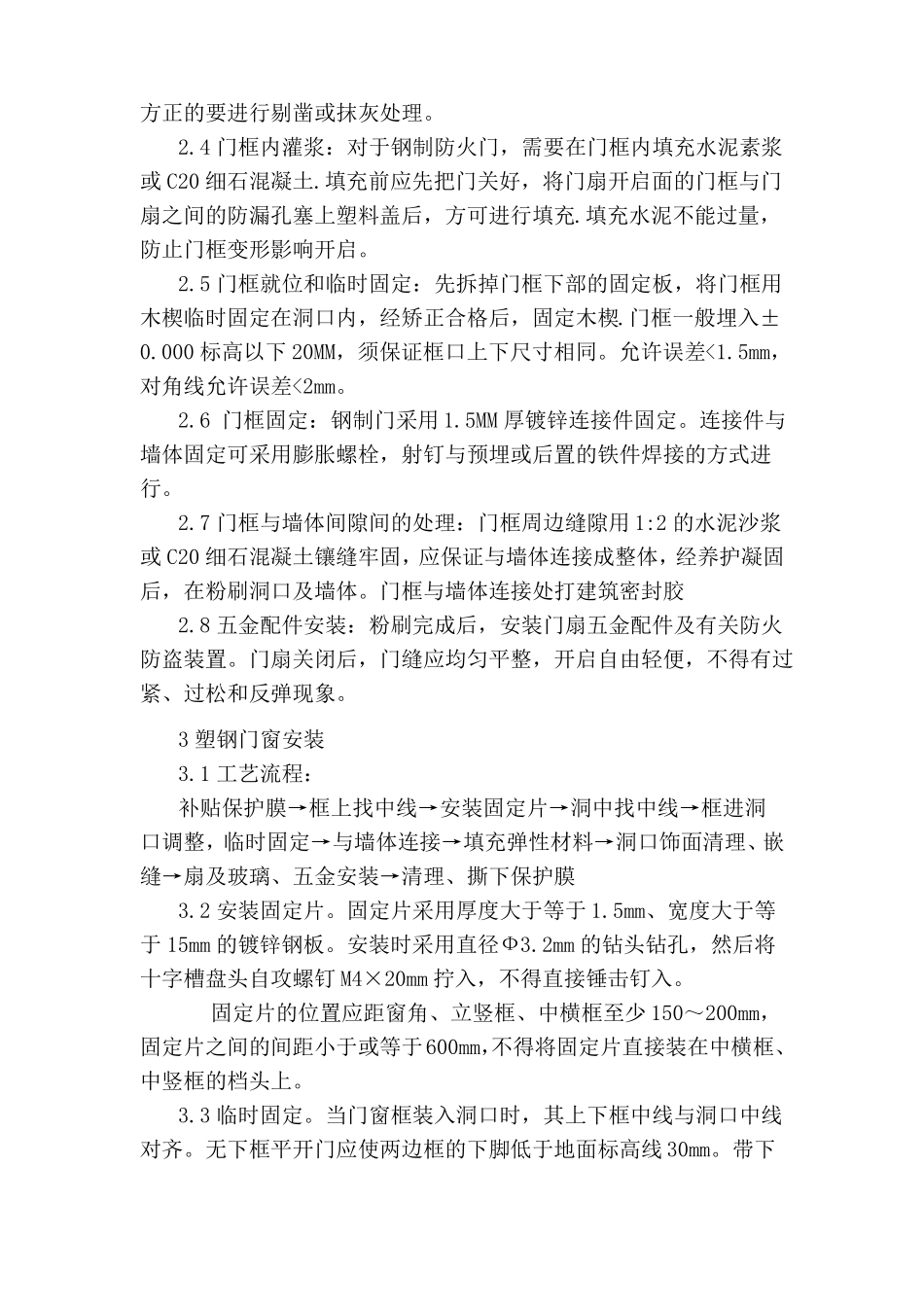

1工艺流程:划线定位→门窗洞口处理→门框内灌浆→门框就位和临时固定→门框固定→门框与墙体间隙间的处理→清理→门扇安装→五金配件安装2
2按设计要求尺寸,标高和方向,划出门框框口位置线
3门洞口处理:安装前检查门窗洞口尺寸,偏位,不垂直,不方正的要进行剔凿或抹灰处理
4门框内灌浆:对于钢制防火门,需要在门框内填充水泥素浆或C20细石混凝土
填充前应先把门关好,将门扇开启面的门框与门扇之间的防漏孔塞上塑料盖后,方可进行填充
填充水泥不能过量,防止门框变形影响开启
5门框就位和临时固定:先拆掉门框下部的固定板,将门框用木楔临时固定在洞口内,经矫正合格
