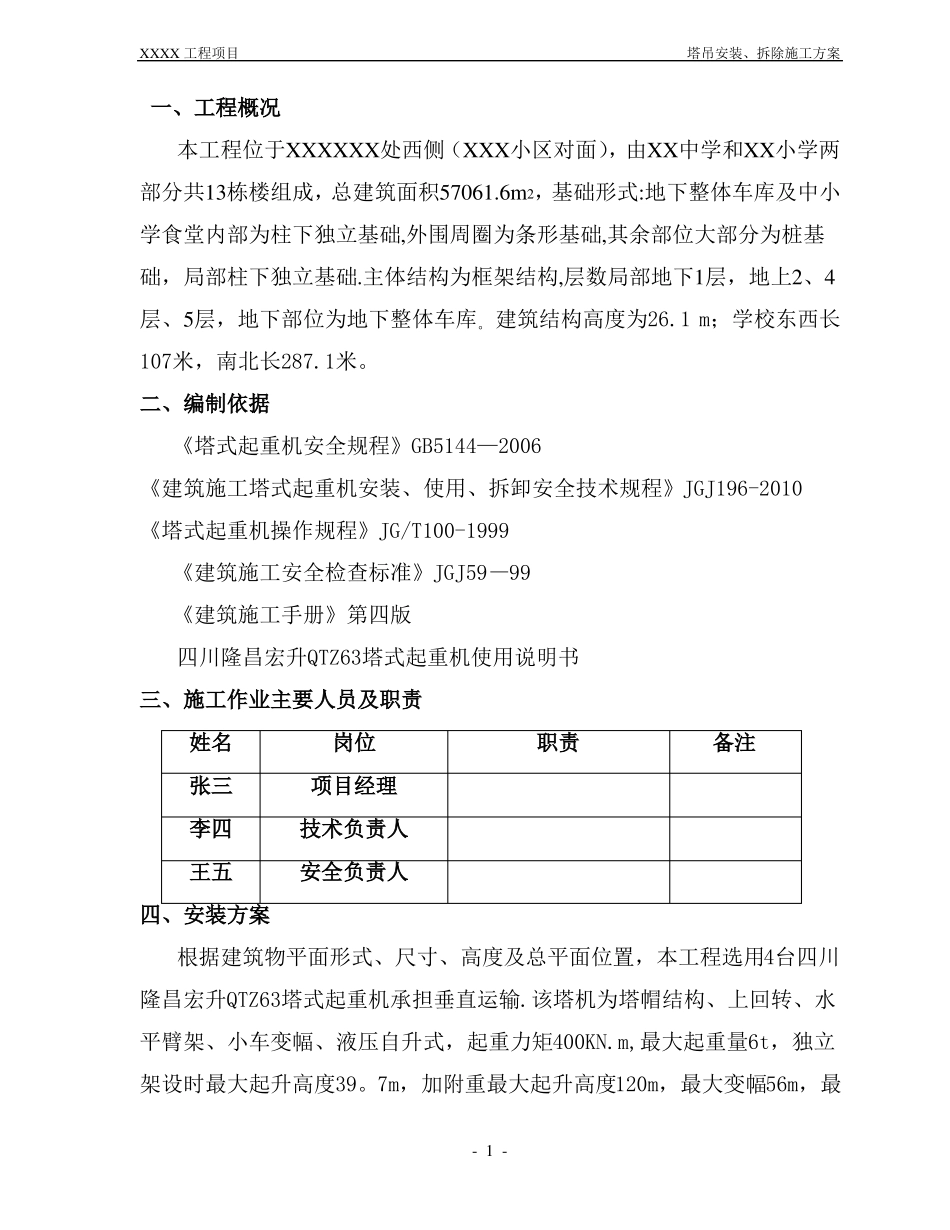

XXXX工程项目塔吊安装、拆除施工方案一、工程概况本工程位于XXXXXX处西侧(XXX小区对面),由XX中学和XX小学两部分共13栋楼组成,总建筑面积57061.6m2,基础形式:地下整体车库及中小学食堂内部为柱下独立基础,外围周圈为条形基础,其余部位大部分为桩基础,局部柱下独立基础.主体结构为框架结构,层数局部地下1层,地上2、4层、5层,地下部位为地下整体车库。建筑结构高度为26.1m;学校东西长107米,南北长287.1米。二、编制依据《塔式起重机安全规程》GB5144—2006《建筑施工塔式起重机安装、使用、拆卸安全技术规程》JGJ196-2010《塔式起重机操作规程》JG/T100-1999《建筑施工安全检查标准》JGJ59—99《建筑施工手册》第四版四川隆昌宏升QTZ63塔式起重机使用说明书三、施工作业主要人员及职责姓名张三李四王五四、安装方案根据建筑物平面形式、尺寸、高度及总平面位置,本工程选用4台四川隆昌宏升QTZ63塔式起重机承担垂直运输.该塔机为塔帽结构、上回转、水平臂架、小车变幅、液压自升式,起重力矩400KN.m,最大起重量6t,独立架设时最大起升高度39。7m,加附重最大起升高度120m,最大变幅56m,最-1-岗位项目经理技术负责人安全负责人职责备注XXXX工程项目塔吊安装、拆除施工方案大幅度处起重量为1。2t。为保证正常安装及拆除,最大限度覆盖建筑物,结合施工现场平面布置,施工场地内计划设置4座塔吊,塔机安装位置分别为:1号塔吊—-小学下沉广场台阶处,2号塔吊—小学地下室车库位置,3号塔吊-中学地下室车库位置,4号塔吊—中学下沉广场台阶处;安装高度32~38不等m,具体定位详见平面图。结合工程地勘报告,塔基位置均位于中学和小学食堂地下室及地下车库部位独立基础基底标高位置(该部位土层构造为泥质砂岩岩层,其地勘报告及相邻独立基础岩芯取样试压其其承载力特征值能达到2100Kpa,远远满足说明书塔机基础持力层承载力大于150Kpa的要求,因此塔机基础直接置于以上部位即可,无需做特殊处理,塔吊基础为5×5×1。3m砼基础,C35砼)。塔机额定电压380V,现场设专用回路采用三相五线制供电,供电方案详见《施工现场临时用电方案》。根据塔机各部件质量,本工程选用两辆大型平板汽车装运塔机构件,一台25t汽车吊配合安装塔机,塔机下独立安装总高度33~38m不等.五、塔机安装(由专业安装单位施工)1、安装前的准备工作(1)专业安装单位会同公司动力科和项目部共同查看现场,编制安装方案,落实安全保证措施.(2)按基础施工图纸进行塔机基础的施工,基础砼采用C35商品砼,正确预埋地脚螺栓,控制砼表面平整度,留置砼试块两组(立塔及28d各一组)。(3)专业安装单位组织安装小组全体作业人员进行安装方案、操作规程、使用说明书的学习、培训;进行特种作业安全技术交底,使之熟悉塔机安装方案,掌握安全技术操作规程。(4)根据各安装部件的重量,配齐并检查安装塔机所需的钢丝绳、吊具、-2-XXXX工程项目塔吊安装、拆除施工方案扣件、吊索工况,并做好记录。(5)做好场地平整工作,保证道路畅通,确保吊装、接臂足够的工作面。(6)根据安装时间,落实平板汽车、汽车吊,确定进场时间.(7)、清点所有的零部件、连接螺栓、销轴及开口销,并提前将连接件涂抹黄油。(8)安装小组负责人和项目技术负责人复核预埋地脚螺栓标高、平面误差并做好记录。2、塔机安装(1)安装底盘:安装小组和项目技术负责人共同检查安装准备工作是否完善,准备就绪后安装塔身基础节,其标高误差不得超过塔身边长的1/1000,否则在固定底座下面加垫片调平。(2)安装标准节、套架:在地面上将两节标准节、顶升套架总成等拼成整体,安装塔机时,将此部分整体吊到塔机底盘上,对准连接孔,然后用特制螺栓将底盘与塔身标准节连接好.(3)安装回转支承总成:下支座、回转支承、上支座出厂时已用特制螺栓连成整体,安装塔机时将此部位整体吊到顶升套架上面,对正下支座上四个主弦杆与标准节的上口,用特制销轴与套架连接起来,并用8个标准节高强螺栓将下支座与与标准节连接,然后安装上支座上的工作平台,再将回转电机接通电源,启动回转电机试运转.(4)安装过渡节:将过渡节吊装于上支座上,装上销轴、开口销。调整爬升导轮与塔...
