某小区塔吊穿地库顶板施工方案某工程塔吊穿地库顶板某集团有限公司施工方案编制:审核:批准:某集团有限公司某某工程项目部编制2018-7—25第1页共11页某小区塔吊穿地库顶板施工方案目录第一章工程概况3第二章编制说明及依据3一、编制说明3二、编制依据3三、设计数据4第三章荷载概况4第四章施工准备与资源配置计划5一、材料准备5二、人员准备5第五章支撑架设计计算6地下室临时支撑设计350mm板厚计算书6第六章塔吊穿底板、楼板处理9一、塔吊穿底板处理9二、塔吊穿楼板处理11三、塔吊拆除事宜12第七章支撑架搭设及拆除13一、搭设范围13二、工艺流程13三、构造要求13第八章支撑架的使用、保养与拆除14一、支撑架的使用14二、支撑架的保养14三、支撑架的拆除14第九章监督和检测要求10第十章安全保证措施16第一章工程概况某项目位于某市某小学对面
工程建设单位是某市某房地产开发公司,设计单位是某咨询有限公司,监理单位是某市某工程项目管理有限公司以及某市某工程项目管理有限公司(人防),施工由某集团有限公司承建
本工程结构设计使用年限为50年,建筑耐火等级为一级,地下室及屋面防水等级为I级,抗震设防烈度为8度
第二章编制说明及依据一、编制说明为了保证工程安全、文明施工、按规范化要求并达到国家规定的标准

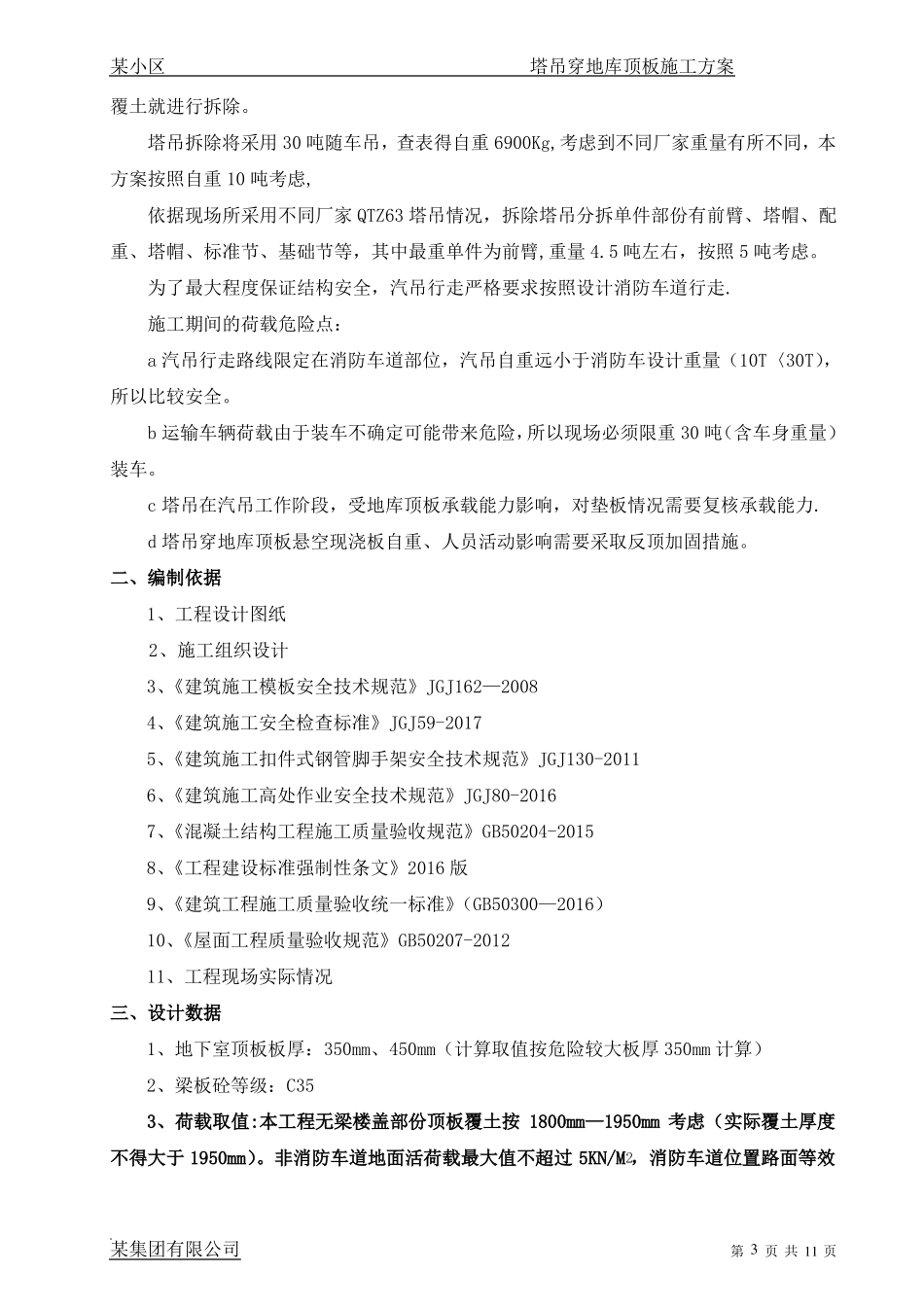

由于本工程地下室施工完成进入主体结构施工时就没有施工道路和施工场地,根据现场的实际情况和施工的需要,在主楼完成主体施工后就将进入塔吊拆除工作,预计部分塔吊将在顶板未完成某集团有限公司第2页共11页某小区塔吊穿地库顶板施工方案覆土就进行拆除
塔吊拆除将采用30吨随车吊,查表得自重6900Kg,考虑到不同厂家重量有所不同,本方案按照自重10吨考虑,依据现场所采用不同厂家QTZ63塔吊情况,拆除塔吊分拆单件部份有前臂、塔帽、配重、塔帽、标准节、基础节等,其中最重单件为前臂,重量4
5吨左右,按照5吨
