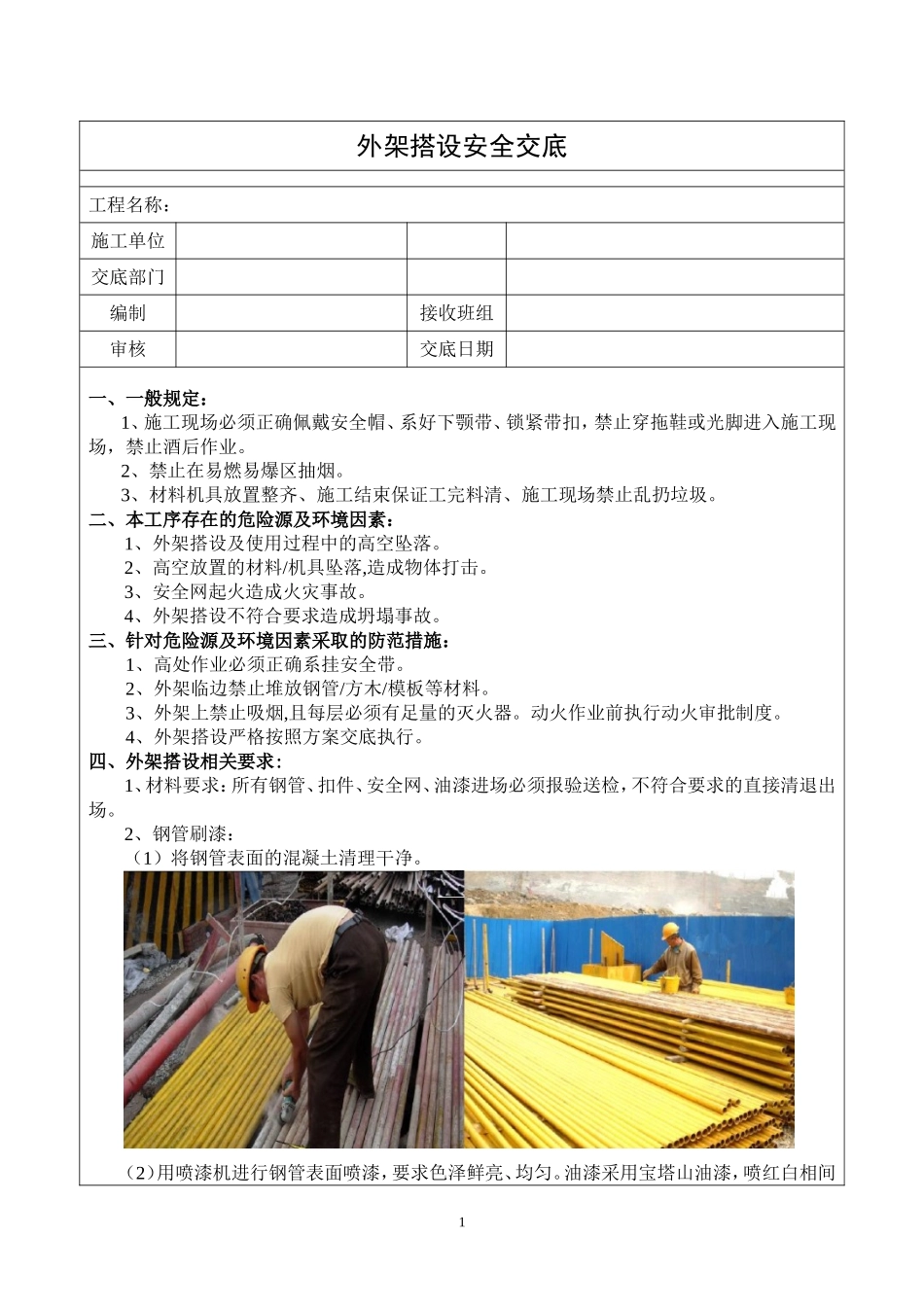

外架搭设安全交底工程名称:施工单位交底部门编制接收班组审核交底日期一、一般规定:1、施工现场必须正确佩戴安全帽、系好下颚带、锁紧带扣,禁止穿拖鞋或光脚进入施工现场,禁止酒后作业。2、禁止在易燃易爆区抽烟。3、材料机具放置整齐、施工结束保证工完料清、施工现场禁止乱扔垃圾。二、本工序存在的危险源及环境因素:1、外架搭设及使用过程中的高空坠落。2、高空放置的材料/机具坠落,造成物体打击。3、安全网起火造成火灾事故。4、外架搭设不符合要求造成坍塌事故。三、针对危险源及环境因素采取的防范措施:1、高处作业必须正确系挂安全带。2、外架临边禁止堆放钢管/方木/模板等材料。3、外架上禁止吸烟,且每层必须有足量的灭火器。动火作业前执行动火审批制度。4、外架搭设严格按照方案交底执行。四、外架搭设相关要求:1、材料要求:所有钢管、扣件、安全网、油漆进场必须报验送检,不符合要求的直接清退出场。2、钢管刷漆:(1)将钢管表面的混凝土清理干净。(2)用喷漆机进行钢管表面喷漆,要求色泽鲜亮、均匀。油漆采用宝塔山油漆,喷红白相间1油漆时,可以采用木板遮挡等方式,避免红白交接处参差不齐。3、立杆、横杆搭设:(1)立杆纵距1.5米,横距0.9米(2)立杆底部用5x10cm的方木作为垫板,长度不小于两跨,垫板统一纵向铺设,与上图一致,禁止出现横铺现象。2(3)扫地杆不高于地面20cm,大横杆步距1.8米,腰杆间距60cm。(4)每个主节点必须有小横杆,另外,在脚手板探头处必须有小横杆。小横杆长度1米,搭设小横杆时,保证外侧统一伸出10cm,避免出现外观参差不齐的问题。4、剪刀撑搭设:(1)剪刀撑钢管涂刷红白相间漆,间距30cm。(2)剪刀撑搭接部位不少于1m,并应采用不少于3个旋转扣件固定。相交于立杆上,至主节点距离不大于15cm。3(3)每道剪刀撑宽度不应小于4跨,斜杆与地面的倾角宜在45°~60°之间。5、脚手板铺设:(1)木脚手板厚度不应小于5cm。4(2)内外立杆间应满铺脚手板,无探头板。将脚手板两端与水平杆可靠固定,严防倾翻。(3)脚手板对接设置,对接处探头板伸出长度15cm。6、挡脚板、分隔带、安全网安装:(1)挡脚板材料采用≥9mm厚胶合板,高度18cm,每层必须设置;踢脚板设置在立杆及安全网之间。(2)阴阳角全部安装分隔带。(3)安全网要求绑扎牢固,绑扎间距40cm,表面平顺。57、连墙件安装:(1)连墙件按两步三跨安装。(2)梁板混凝土浇筑前,预埋钢管作为连墙件,预埋深度不小于20cm,连墙件必须与内外排立杆同时连接,禁止出现只连接到内排立杆的情况。8、水平安全网安装:每层都必须在结构与内排立杆间安装水平安全网。69、安全警示标志:(1)外架临边必须有明显的安全警示标志。(2)当有钢管会造成人员碰头时,应该贴反光警示条。7五、文明施工及环水保方面1、安全文明管理a搭设人员必须是经过按现行国家标准《特种作业人员安全技术考核管理规则》GB5036考核合格的专业架子工。上岗人员定期体检,合格者方可持证上岗;b搭设人员必须戴安全帽、系安全带、穿防滑鞋;c脚手架的构配件质量与搭设质量,应按安全技术规范规定进行检查验收,合格后方准许使用;d作业层上的施工荷载应符合设计要求,不得超载。不得将模板支架、揽风绳、泵送混凝土和砂浆的输送管等固定在脚手架上,严禁悬挂起重设备,严禁拆除或移动架体上安全防护措施;e当有六级以及六级以上大风和雾、雨、雪天气,应停止脚手架的搭设与拆除作业。雪后架上作业应有防滑措施,并扫除积雪;f夜间不宜进行脚手架搭设与拆除工作;g脚手架的安全检查与维护,应按相应安全技术规范进行;h脚手板应铺设牢靠、严实,并应用安全网双层兜底,施工层以下每隔10m应用安全网封闭;单、双排脚手架、悬挑式脚手架沿架体外围应用密目式安全网全封闭,密目式安全网宜设8置在脚手架外立杆的内侧,并应与架体绑扎牢固。i在脚手架使用期间,严禁拆除主节点处纵、横向水平杆、连墙件、交叉支撑、水平架、加固栏杆和栏杆;j当在脚手架使用过程中开挖脚手架基础下的设备基础或管沟时,必须对脚手架采取加固措施;k临街搭设脚手架时,外侧应有防止坠物伤人的防护措施;l在脚手架上进行...
