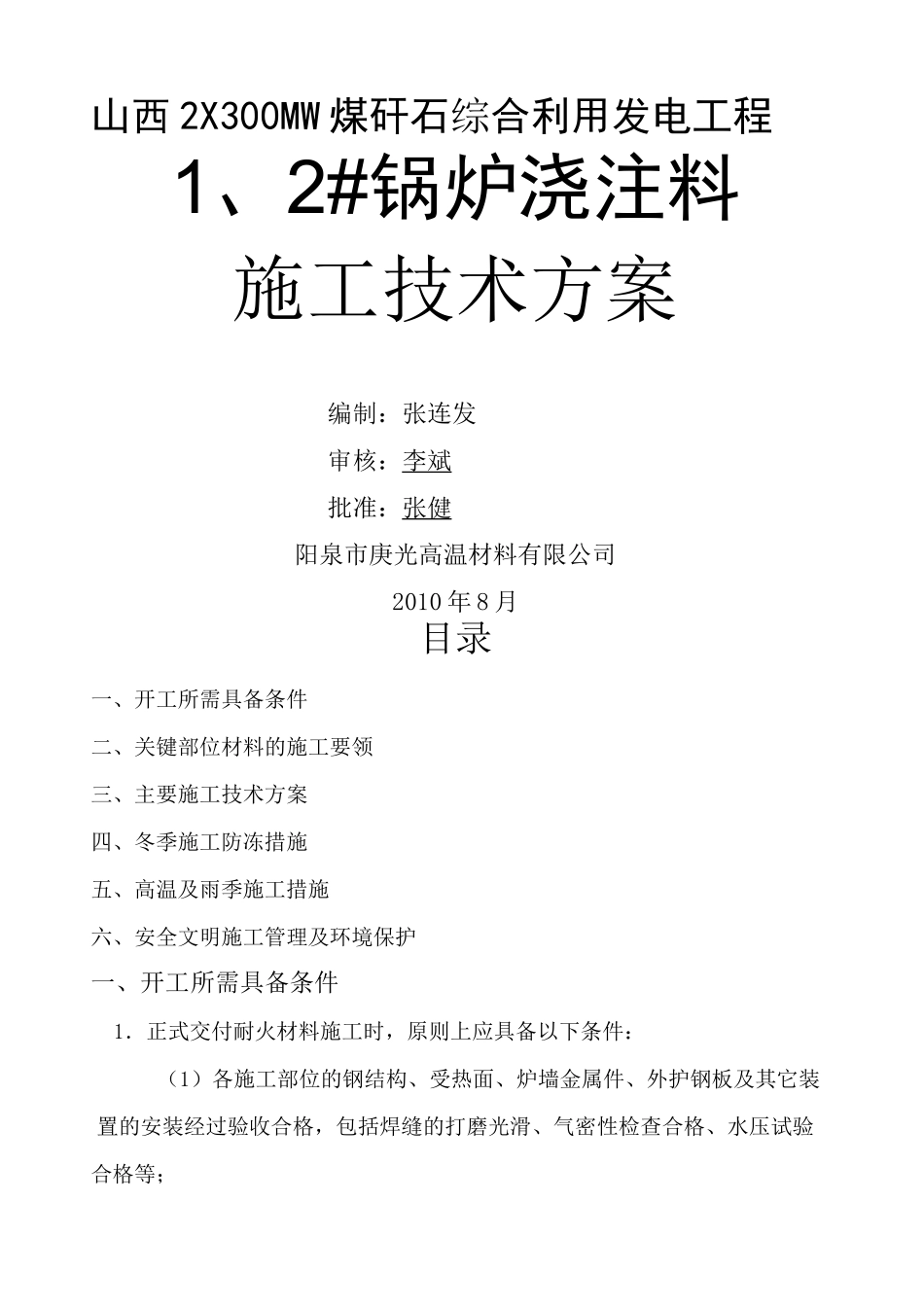

山西2X300MW煤矸石综合利用发电工程1、2#锅炉浇注料施工技术方案编制:张连发审核:李斌批准:张健阳泉市庚光高温材料有限公司2010年8月目录一、开工所需具备条件二、关键部位材料的施工要领三、主要施工技术方案四、冬季施工防冻措施五、高温及雨季施工措施六、安全文明施工管理及环境保护一、开工所需具备条件1.正式交付耐火材料施工时,原则上应具备以下条件:(1)各施工部位的钢结构、受热面、炉墙金属件、外护钢板及其它装置的安装经过验收合格,包括焊缝的打磨光滑、气密性检查合格、水压试验合格等;(2)所有钢架平台及扶梯已安装完毕,具备材料运输及安装条件;(3)钢结构体安装的所有临时构件及支撑件已全部拆除;(4)各施工部位的门孔、风孔、工艺仪器仪表、点火装置以及膨胀节均已安装就位;(5)各施工点均具备水电接入口;(6)施工现场具备防潮、防雨、防晒的耐火材料存放地;(7)特别要求耐火材料浇注施工用水必须满足PH值的基本要求,严禁使用海水、碱水及含有有机漂浮物的非饮用水

2.施工前应根据设计要求认真编制施工组织设计书,其主要内容包括:工程概况、组织机构、劳动力计划、机具配置、综合工程进度计划、工程质量及安全的保证/控制措施、文明施工管理等
施工前应组织有关人员认真、细致地阅读和熟悉图纸及相关技术资料,并深入现场对锅炉的相关拉固件/吊挂件/锚固件、托砖架、风孔、仪表孔、点火器及辅助燃烧装置、门孔、膨胀节等的标高及尺寸进行检查核对,积极采取相应措施;对设计及本体安装中会影响到衬里施工和今后设备运行的问题及时提出改进意见,会同相关单位及部门共同研究并妥善予以解决
根据施工组织设计和相关技术要求提前做好材料及施工的准备工作,视季节特性和环境温度采取防潮、防雨、防晒以及防寒保暖或降温解热等技术措施
保证“三通一平”,落实水源、电源、运输和材料堆放地
施工用水应洁净且必须满足规定要求
