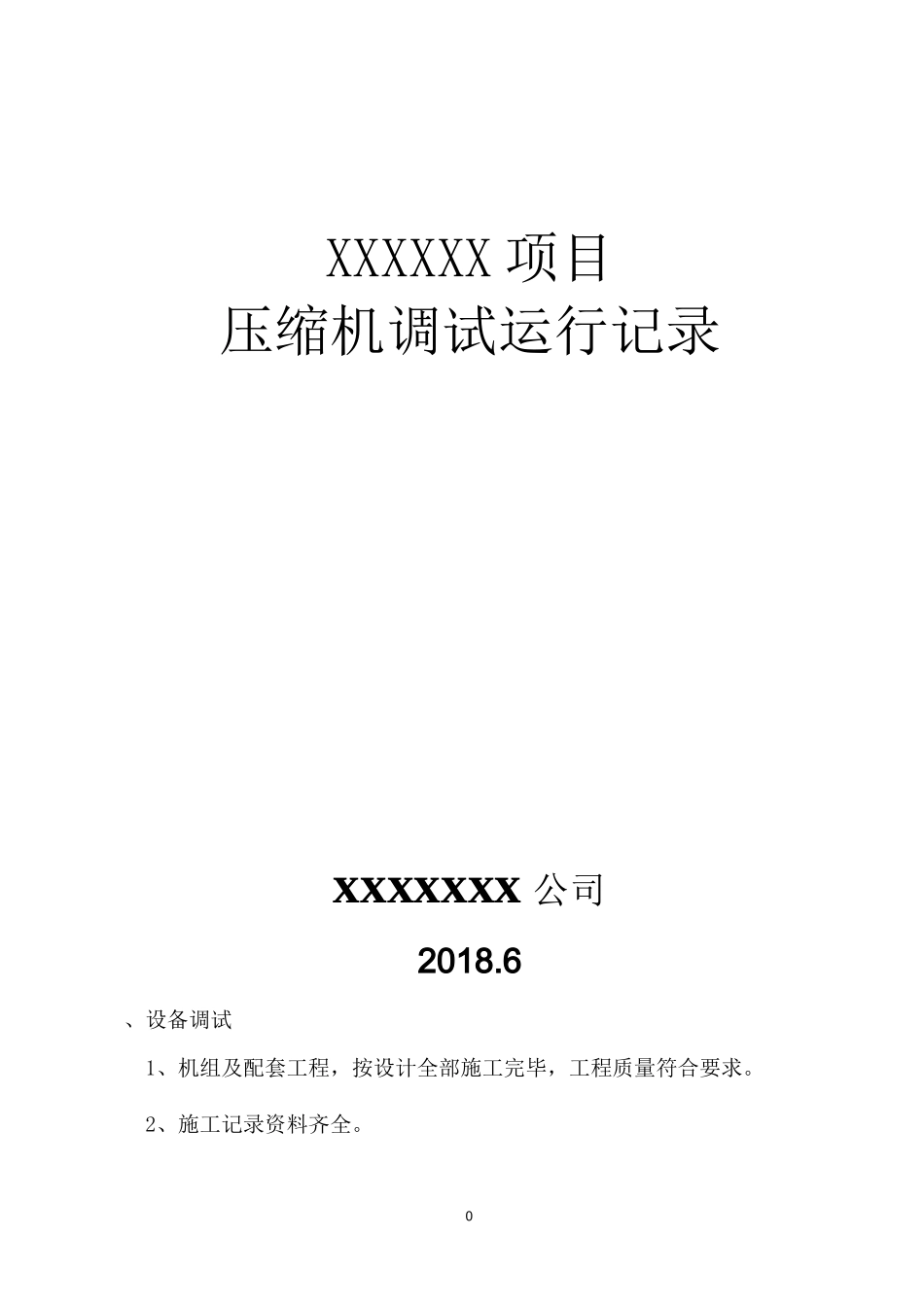

0XXXXXX项目压缩机调试运行记录xxxxxxx公司2018

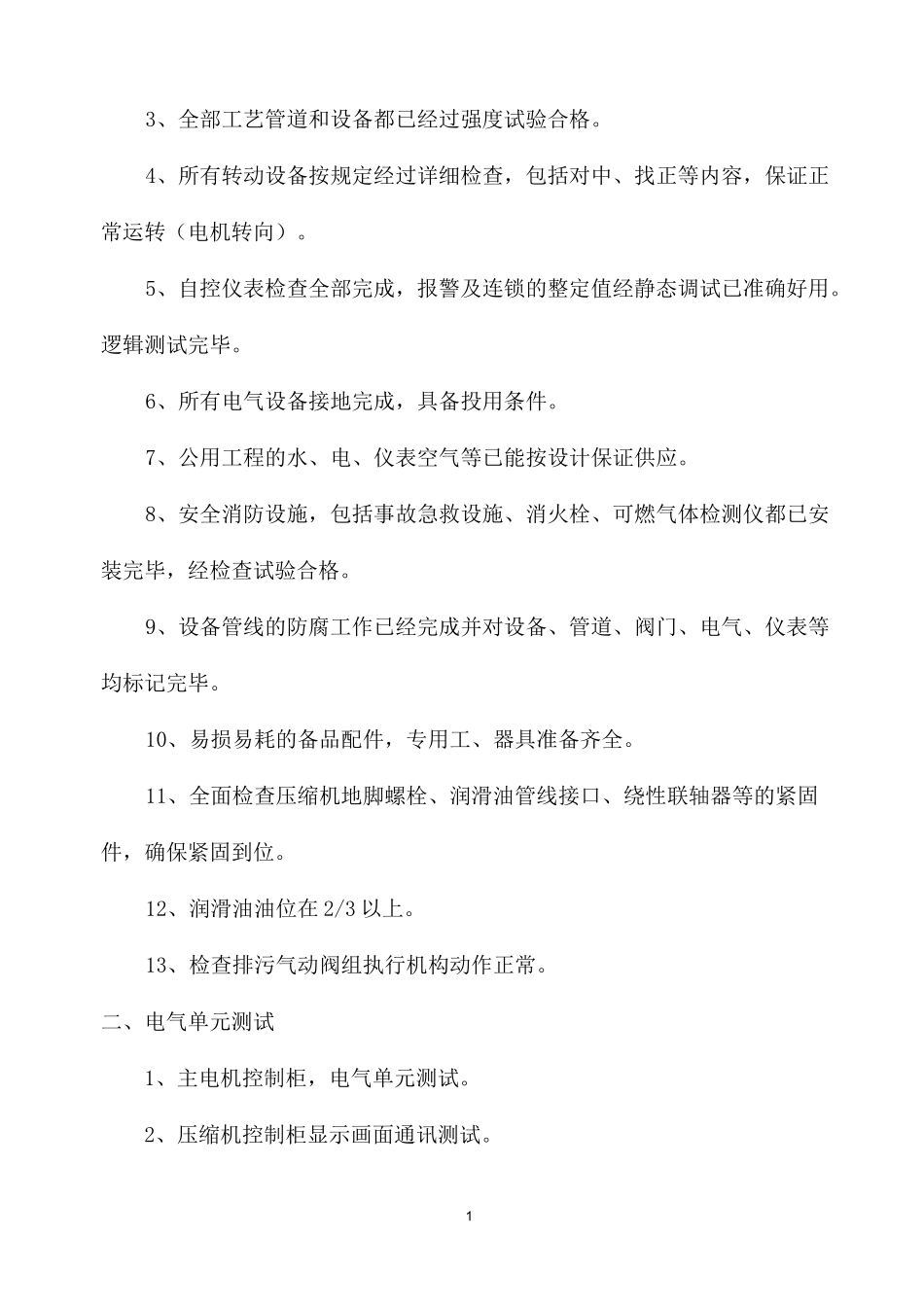

6、设备调试1、机组及配套工程,按设计全部施工完毕,工程质量符合要求
2、施工记录资料齐全
13、全部工艺管道和设备都已经过强度试验合格
4、所有转动设备按规定经过详细检查,包括对中、找正等内容,保证正常运转(电机转向)
5、自控仪表检查全部完成,报警及连锁的整定值经静态调试已准确好用
逻辑测试完毕
6、所有电气设备接地完成,具备投用条件
7、公用工程的水、电、仪表空气等已能按设计保证供应
8、安全消防设施,包括事故急救设施、消火栓、可燃气体检测仪都已安装完毕,经检查试验合格
9、设备管线的防腐工作已经完成并对设备、管道、阀门、电气、仪表等均标记完毕
10、易损易耗的备品配件,专用工、器具准备齐全
11、全面检查压缩机地脚螺栓、润滑油管线接口、绕性联轴器等的紧固件,确保紧固到位
12、润滑油油位在2/3以上
13、检查排污气动阀组执行机构动作正常
二、电气单元测试1、主电机控制柜,电气单元测试
2、压缩机控制柜显示画面通讯测试

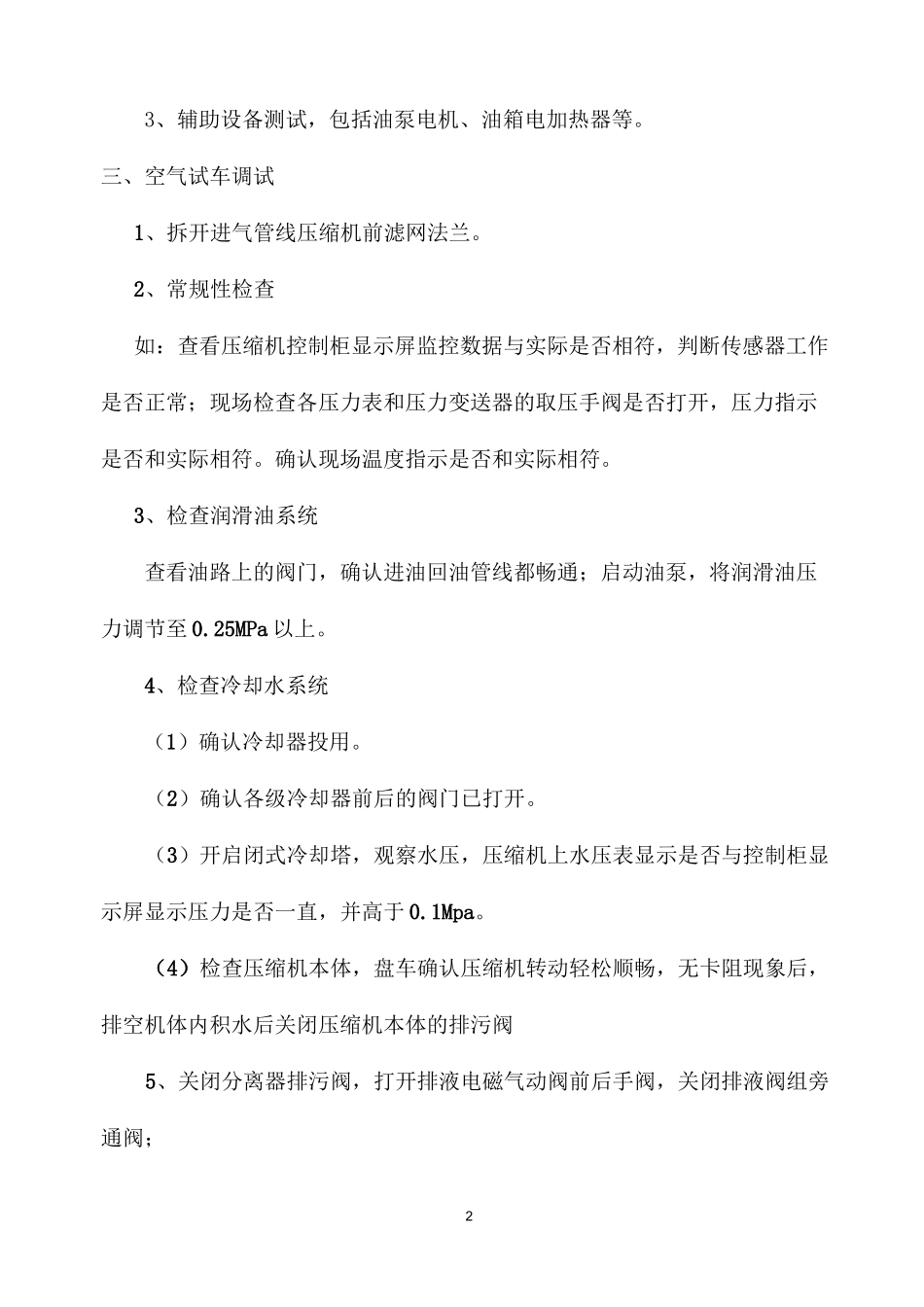

23、辅助设备测试,包括油泵电机、油箱电加热器等
三、空气试车调试1、拆开进气管线压缩机前滤网法兰
2、常规性检查如:查看压缩机控制柜显示屏监控数据与实际是否相符,判断传感器工作是否正常;现场检查各压力表和压力变送器的取压手阀是否打开,压力指示是否和实际相符
确认现场温度指示是否和实际相符
3、检查润滑油系统查看油路上的阀门,确认进油回油管线都畅通;启动油泵,将润滑油压力调节至0
25MPa以上
4、检查冷却水系统(1)确认冷却器投用
(2)确认各级冷却器前后的阀门已打开
(3)开启闭式冷却塔,观察水压,压缩机上水压表显示是否与控制柜显示屏显示压力是否一直,并高于0
(4)检查压缩机本体,盘车确认压缩机转动轻松顺畅,无卡阻现象后,排空机体内积水后关闭压缩机本体的排污阀5、关闭分
