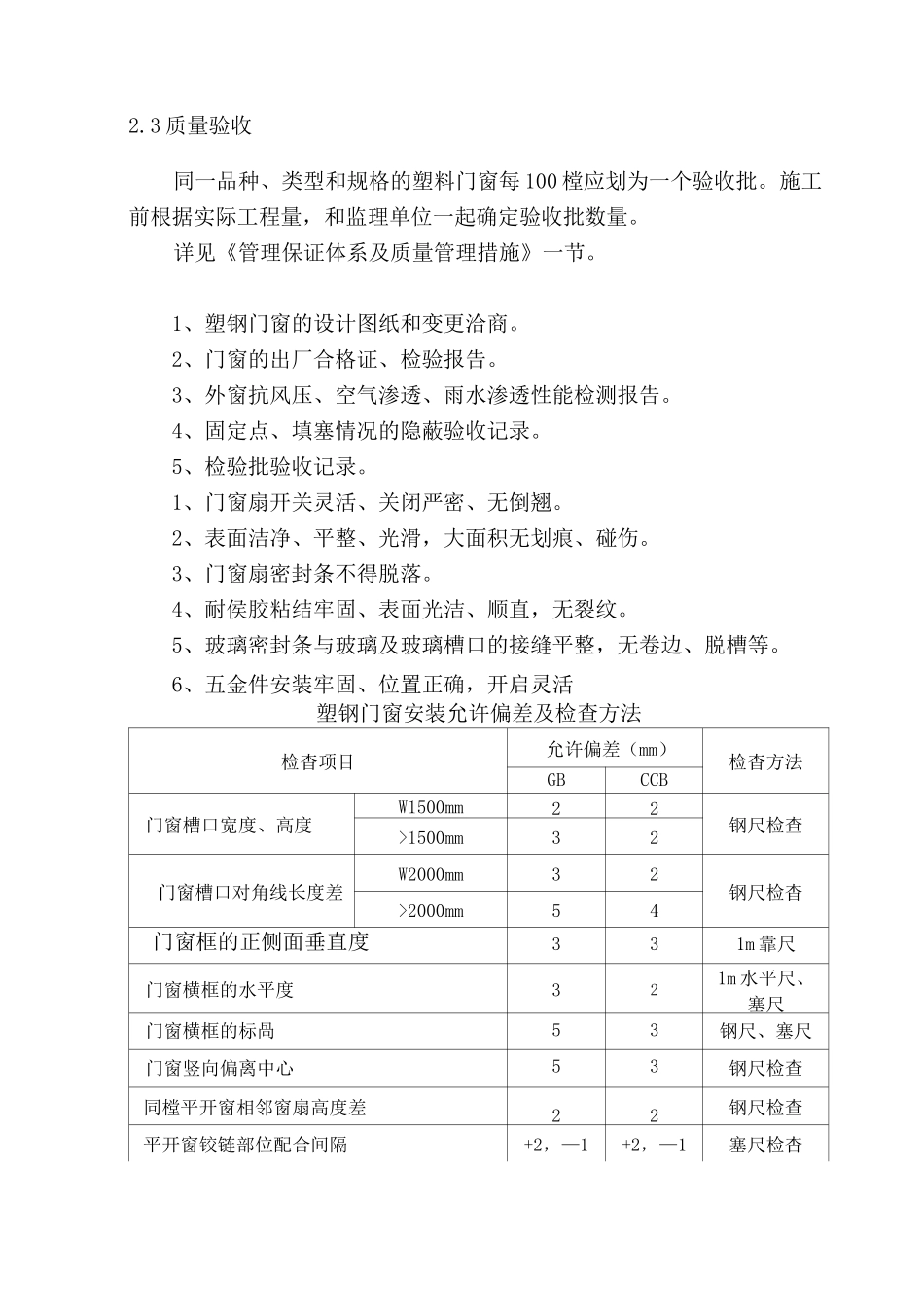

欢迎阅读门窗工程施工工艺及验收标准QB/CJJ-07-20031.编制依据1.1《建筑工程施工质量验收统一标准》(GB50300—2001)1.2《建筑装饰装修工程质量验收规范》(GB50210—2001)1.3《民用建筑工程室内环境污染控制规范》(GB50325—2001)1.4《塑料门窗安装及验收规程》(JGJ103-96)1.5《建筑玻璃应用技术规范》(JGJ113-97)1.6《建筑长城杯工程质量评审标准》(DBJ/T01—70—2003)2.塑钢门窗制作及安装塑钢门窗由具有相关资质的专业塑钢门窗生产厂家制作和安装。2.1塑钢门窗制作要求2.1.3对进场的成品,经监理和总包取样,在国家指定的检测单位,做抗风压性能、空气渗透性能、雨水渗透性能试验,检验合格后方可进场安装。2.2塑钢窗安装要点检查洞口尺寸、位置一门窗框安装一门窗框与洞口间填嵌一门窗洞口抹灰f门窗扇安装f外门窗外侧耐侯胶密圭寸f验收。1、检查洞口尺寸和位置:安装前根据图纸要求的安装位置,结合外墙抹灰,用经纬仪或吊钢丝,保证上、下窗在一条线上;同时根据室内的50线,保证每层窗在同一水平面上。2、安装门窗框:在外墙抹灰施工前,根据门窗的水平、垂直控制线,将门窗框安装就位;用塑钢门窗专用的膨胀螺栓,将门窗框安装在门口上;固定点距门窗角、中、竖框为150—200mm,间距不大于600mm,且每边不少于两个。3、门窗框与洞口间填嵌:门窗框安装固定后,用弹性材料或聚氨酯泡沫,把门窗框的后部填塞密实。完成后边连同固定点一起办理隐蔽验收记录。4、门窗口抹灰:详见内外墙抹灰。5、门窗扇安装:室内外抹灰全部完成后,方可安装门窗扇,以防污染和损坏。6、外门窗外侧耐侯胶密封:在外墙饰面完成后,将门窗外侧周边留置的5X5mm的缝,用耐侯胶密封。2.3质量验收同一品种、类型和规格的塑料门窗每100樘应划为一个验收批。施工前根据实际工程量,和监理单位一起确定验收批数量。详见《管理保证体系及质量管理措施》一节。1、塑钢门窗的设计图纸和变更洽商。2、门窗的出厂合格证、检验报告。3、外窗抗风压、空气渗透、雨水渗透性能检测报告。4、固定点、填塞情况的隐蔽验收记录。5、检验批验收记录。1、门窗扇开关灵活、关闭严密、无倒翘。2、表面洁净、平整、光滑,大面积无划痕、碰伤。3、门窗扇密封条不得脱落。4、耐侯胶粘结牢固、表面光洁、顺直,无裂纹。5、玻璃密封条与玻璃及玻璃槽口的接缝平整,无卷边、脱槽等。6、五金件安装牢固、位置正确,开启灵活塑钢门窗安装允许偏差及检查方法检杳项目允许偏差(mm)检杳方法GBCCB门窗槽口宽度、高度W1500mm22钢尺检查>1500mm32门窗槽口对角线长度差W2000mm32钢尺检杳>2000mm54门窗框的正侧面垂直度331m靠尺门窗横框的水平度321m水平尺、塞尺门窗横框的标咼53钢尺、塞尺门窗竖向偏离中心53钢尺检查同樘平开窗相邻窗扇高度差22钢尺检查平开窗铰链部位配合间隔+2,—1+2,—1塞尺检杳推拉门窗扇与框搭接量+1.5,—2.5+1.5,—2.5钢尺检查推拉门窗扇与竖框平行度221m水平尺、塞尺3.铝合金门窗制作及安装铝合金门窗由具有相应资质的专业铝合金门窗生产厂家制作和安装。3.1铝合金门窗制作要求3.2铝合金窗安装要点-门窗框安装一门窗框与洞口间填塞一门窗洞口抹灰一门窗扇安装一外门窗外侧耐侯胶密封一验收。1、检查洞口尺寸和位置:安装前根据设计要求的安装位置,结合外墙抹灰,用经纬仪或吊钢丝,保证上、下窗在一条线上;同时根据室内的50线,保证每层窗在同一水平面上。2、安装门窗框:在外墙抹灰施工前,根据门窗的水平、垂直控制线,将门窗框安装就位;安装时先将固定件与门窗框固定牢固,固定点距门窗角、中横、竖框为150-200mm,间距不大于600mm,且每边不少于两个;然后用木楔子等将门窗框固定在设计位置上,并调整准确,最后用膨胀螺栓或射钉枪将固定件固定在周围的墙体上。3、门窗框与洞口间填塞:门窗框安装固定后,用柔性材料岩棉或聚氨酯泡沫,把门窗框的后部填塞密实。完成后边连同固定点一起办理隐蔽验收记录。4、门窗口抹灰:详见内外墙抹灰。5、门窗扇安装:室内外抹灰全部完成后,方可安装门窗扇,以防污染和损坏。6、外门窗外侧耐侯胶密封:在外墙饰面完成后,将门窗外侧周边留置的5X5mm的缝,用耐侯胶密封...
