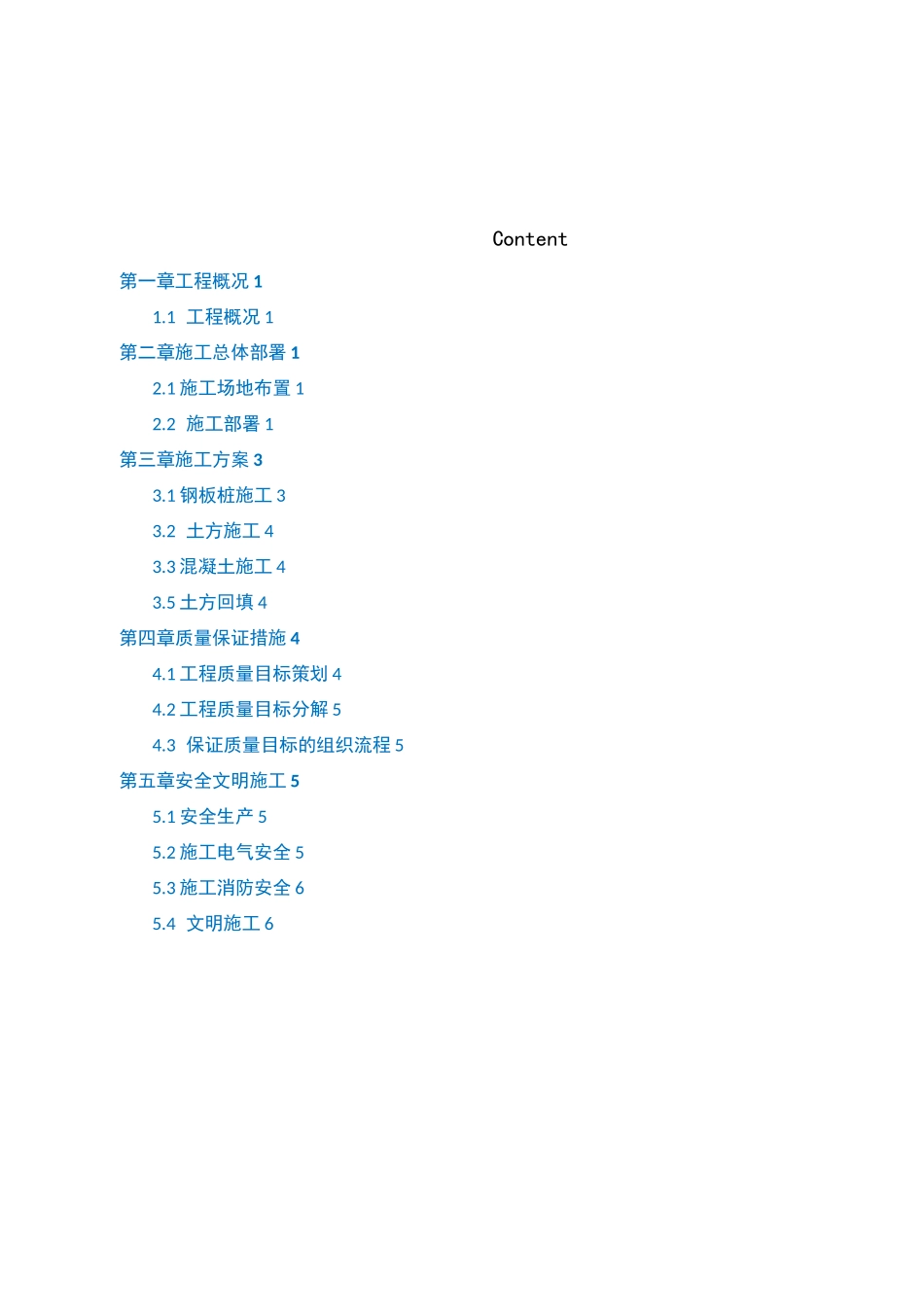

浦东医院新建科研教学大楼项目雨水回收系统基础专项施工方案工程名称:浦东医院新建科研教学大楼项目雨水回收系统施工单位:阳昕环保科技(上海)有限公司Content第一章工程概况11
1工程概况1第二章施工总体部署12
1施工场地布置12
2施工部署1第三章施工方案33
1钢板桩施工33
2土方施工43
3混凝土施工43
5土方回填4第四章质量保证措施44
1工程质量目标策划44
2工程质量目标分解54
3保证质量目标的组织流程5第五章安全文明施工55
1安全生产55
2施工电气安全55
3施工消防安全65

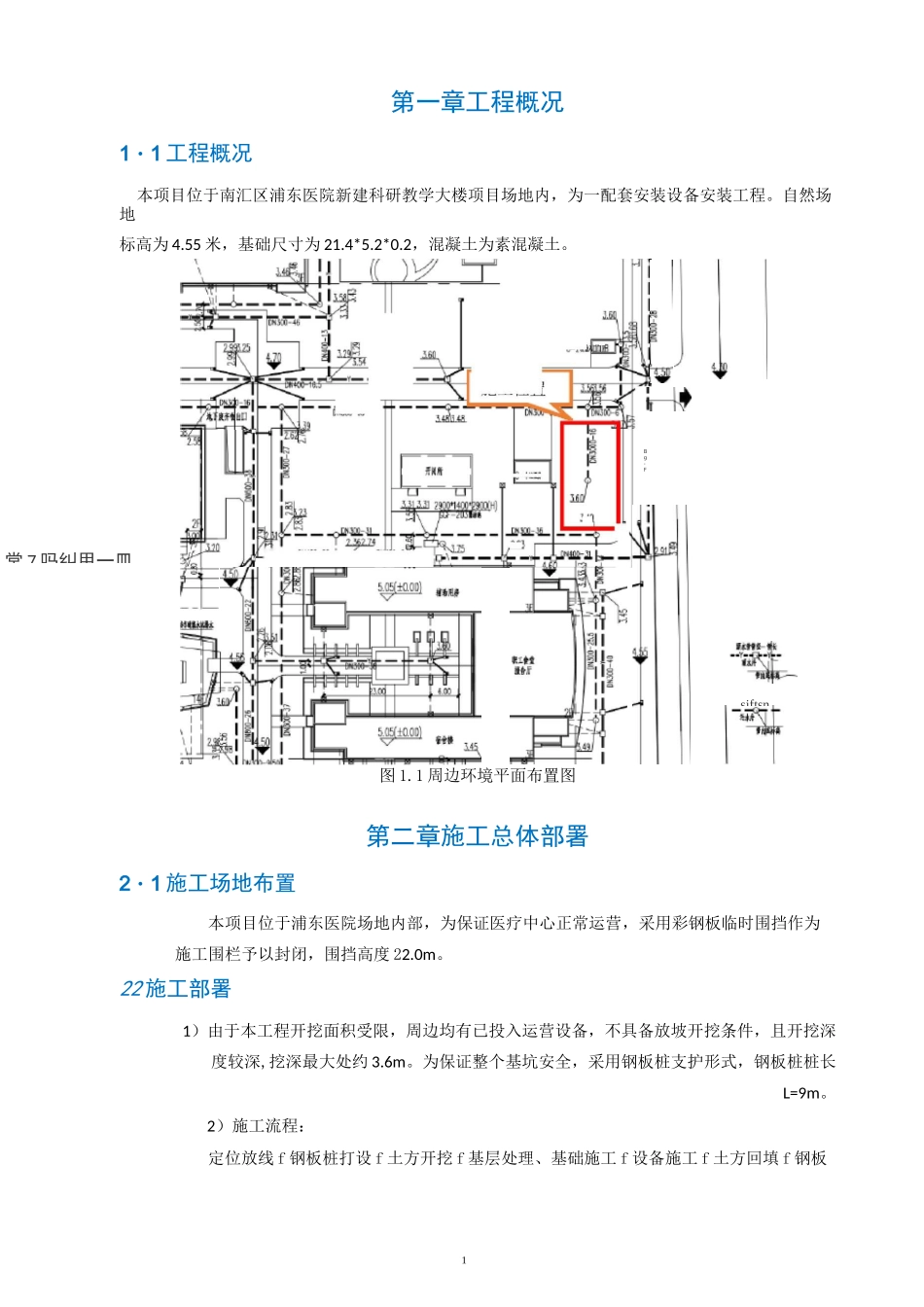

4文明施工61DHXC-施工位[1-1第一章工程概况1・1工程概况本项目位于南汇区浦东医院新建科研教学大楼项目场地内,为一配套安装设备安装工程
自然场地标高为4
55米,基础尺寸为21
2,混凝土为素混凝土
1周边环境平面布置图第二章施工总体部署2・1施工场地布置本项目位于浦东医院场地内部,为保证医疗中心正常运营,采用彩钢板临时围挡作为施工围栏予以封闭,围挡高度22
22施工部署1)由于本工程开挖面积受限,周边均有已投入运营设备,不具备放坡开挖条件,且开挖深度较深,挖深最大处约3
为保证整个基坑安全,采用钢板桩支护形式,钢板桩桩长L=9m
2)施工流程:定位放线f钢板桩打设f土方开挖f基层处理、基础施工f设备施工f土方回填f钢板常7吗纠用一皿Bg-Fsiftsn2桩拔除f路面恢复3丄況2酬;土方砒工况3»止槪或曄吐汇井嫌黯工砧翻:斓土融憲躺、弃牍睥硝施工井蛭站4第三章施工方案3
1钢板桩施工3
1定位放线放出结构准确的灰线,按图纸定好围护内边线,每隔10米钉一控制样桩,并拉线后作为打拉森桩的方向线
在方向线下撒石灰粉,确保桩打在一条直线上,方便后续施工
2钢板桩打设进桩时把桩卸到打拔机附近(6米范围之内),打拔机把桩夹起后吊到打桩
