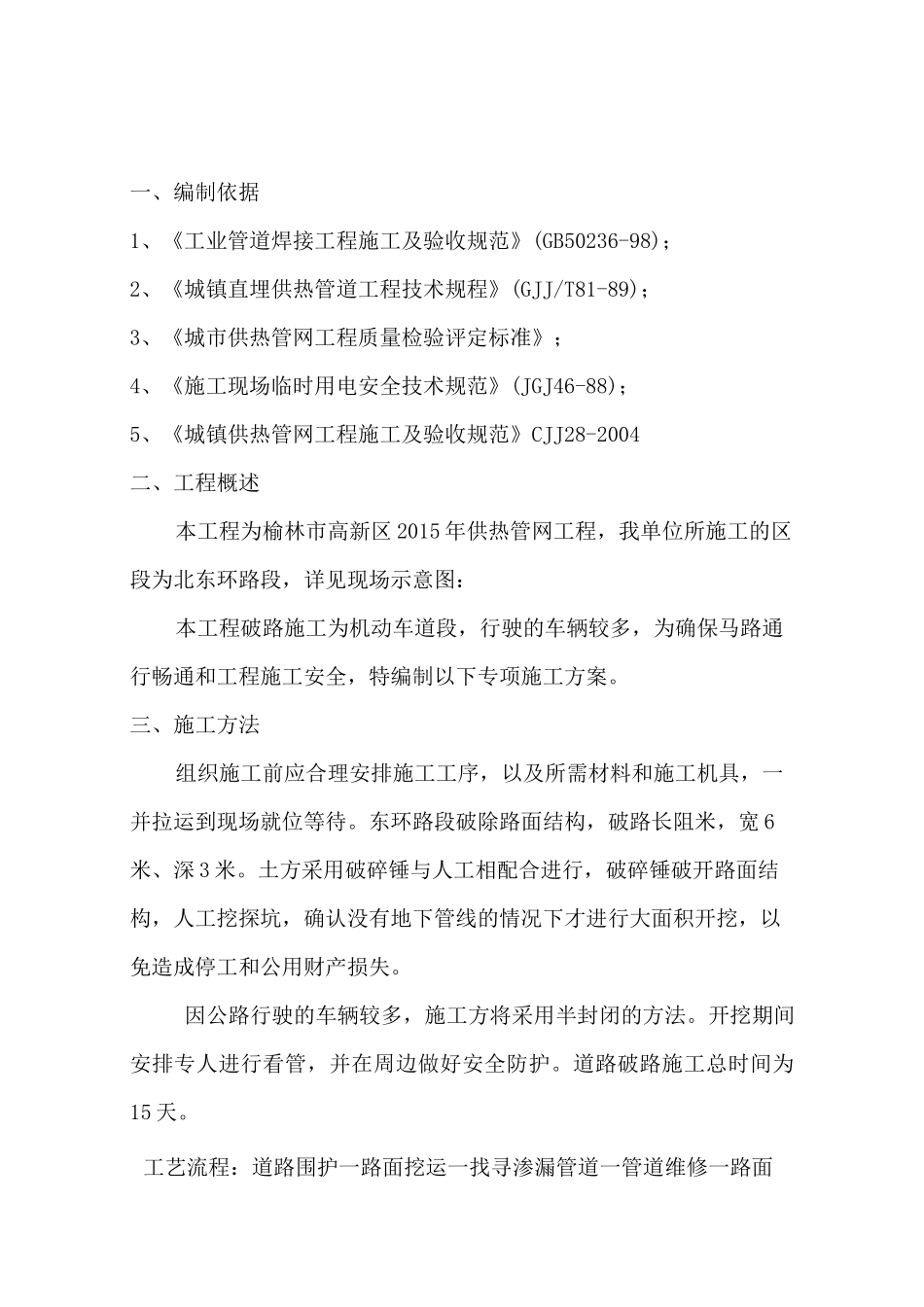

榆林市高新区2015年供热管网工程破路铺管施工方案榆林万德路桥有限公司目录一、编制依据二、工程概述三、施工方法四、人力组织及施工机具安排五、安全文明措施六、应急预案一、编制依据1、《工业管道焊接工程施工及验收规范》(GB50236-98);2、《城镇直埋供热管道工程技术规程》(GJJ/T81-89);3、《城市供热管网工程质量检验评定标准》;4、《施工现场临时用电安全技术规范》(JGJ46-88);5、《城镇供热管网工程施工及验收规范》CJJ28-2004二、工程概述本工程为榆林市高新区2015年供热管网工程,我单位所施工的区段为北东环路段,详见现场示意图:本工程破路施工为机动车道段,行驶的车辆较多,为确保马路通行畅通和工程施工安全,特编制以下专项施工方案
三、施工方法组织施工前应合理安排施工工序,以及所需材料和施工机具,一并拉运到现场就位等待
东环路段破除路面结构,破路长阻米,宽6米、深3米
土方采用破碎锤与人工相配合进行,破碎锤破开路面结构,人工挖探坑,确认没有地下管线的情况下才进行大面积开挖,以免造成停工和公用财产损失
因公路行驶的车辆较多,施工方将采用半封闭的方法
开挖期间安排专人进行看管,并在周边做好安全防护
道路破路施工总时间为15天
工艺流程:道路围护一路面挖运一找寻渗漏管道一管道维修一路面修复1、道路围护:开挖时沟槽四周采用彩钢板围护,离开挖地点200米处设置警示牌
夜间施工时,警示牌、指示牌全部采用标准的反光警示标牌
2、路面挖运:路面挖运采用机械配合人工开挖,自卸汽车外运
3、找寻渗漏管道:在穿越道路施工时先将管位中心线位置测量好,根据位置确定道路开挖面(开挖面为4米再根据施工实际情况进行调整),并涂好白线
5、路面修复:用混凝土浇至原路面标高-10cm
用立砖铺设路面待路面养护完成后再拿掉围护,路面沉降稳定后恢复路面铺油等工序
四、人力组织及施工机具安
