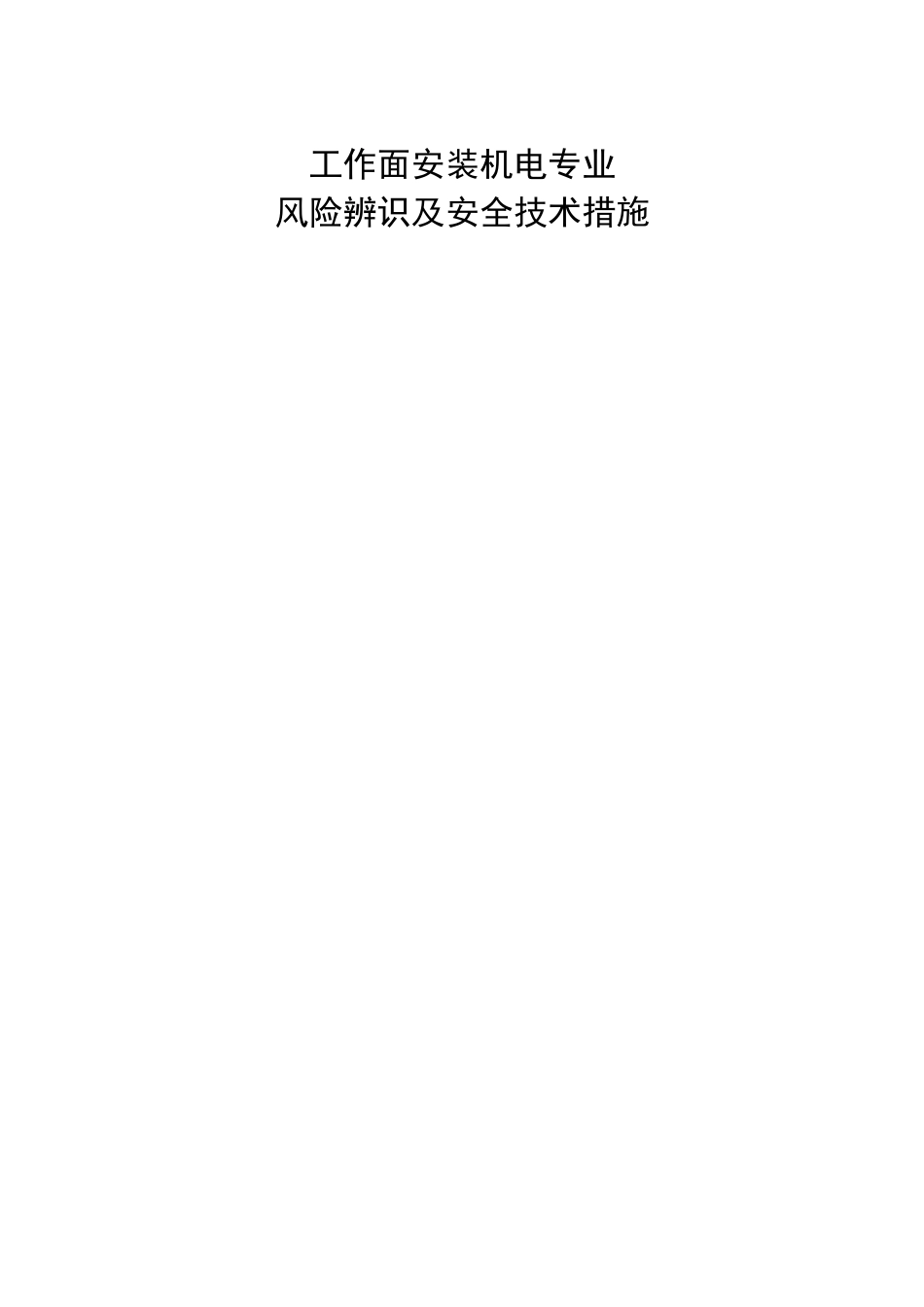

工作面安装机电专业风险辨识及安全技术措施综采工作面简介XXX综采工作面安装:XXXX工作面回采XXX米,回采煤量XXX万吨
工作面坡度最大为19°,平均13°
该工作面设计安装支架160架、MG450/1020-QWD型采煤机1台、SGZ830/630型刮板运输机1台、SZZ960/400型转载机1台及PLM2200型轮式破碎机1台;工作面安装运输线路:XXX—XXX—XX—XX—XX—XX—XX—XX工作面工作面设备列车设置在XXXX硐室内:KBSGZY-1600/10/3
3型移动变电站2台、QJZ1-2400/3300-9型组合开关2台、BRW400/31
5型乳化液泵站2台、RPW315/16型喷雾泵2台
为缩短供电距离,将1台组合开关放置在距工作面400米处
本次综采工作面安装设备较多,运输距离远,为保证本次工作面安装的顺利完成,特组织对安装存在的风险进行风险辨识,并针对性的做出预防措施,具体安全风险及预控措施如下
XXXX工作面安装安全风险辨识及预控措施序号危险源/危险因素控制措施危险等级1工器具不完好1•设备安装前,安装人员必须对工器具的完好情况进行检查
机电管理人员发现作业人员使用不合格的工器具对责任单位进行处罚
四级2未检查作业地点支护情况1、必须由跟班队长及班组长对作业场所支护情况进行全面检查,确保支护齐全可靠
2、支架安装到位后及时给予初撑力,起到支护作用
三级3液压胶管磨损严重所有临时供液管路必须完好,支架安装期间做好防护工作,以防支架管路破碎在供液时发生伤人事故
三级4瓦斯浓度超限1•瓦检员定时检查瓦斯浓度,班组长随身便携式瓦斯传感器
三级5未按要求进行交接班1•仪器仪表发放工每天按时交接班,严格履行交接班手续
2•科队管理人员、班组长及时监督检查交接班情况,对不按时交接班和不履行交接班手续的对其进行相应的处罚
四级6材料准备不齐全1•根据现场
