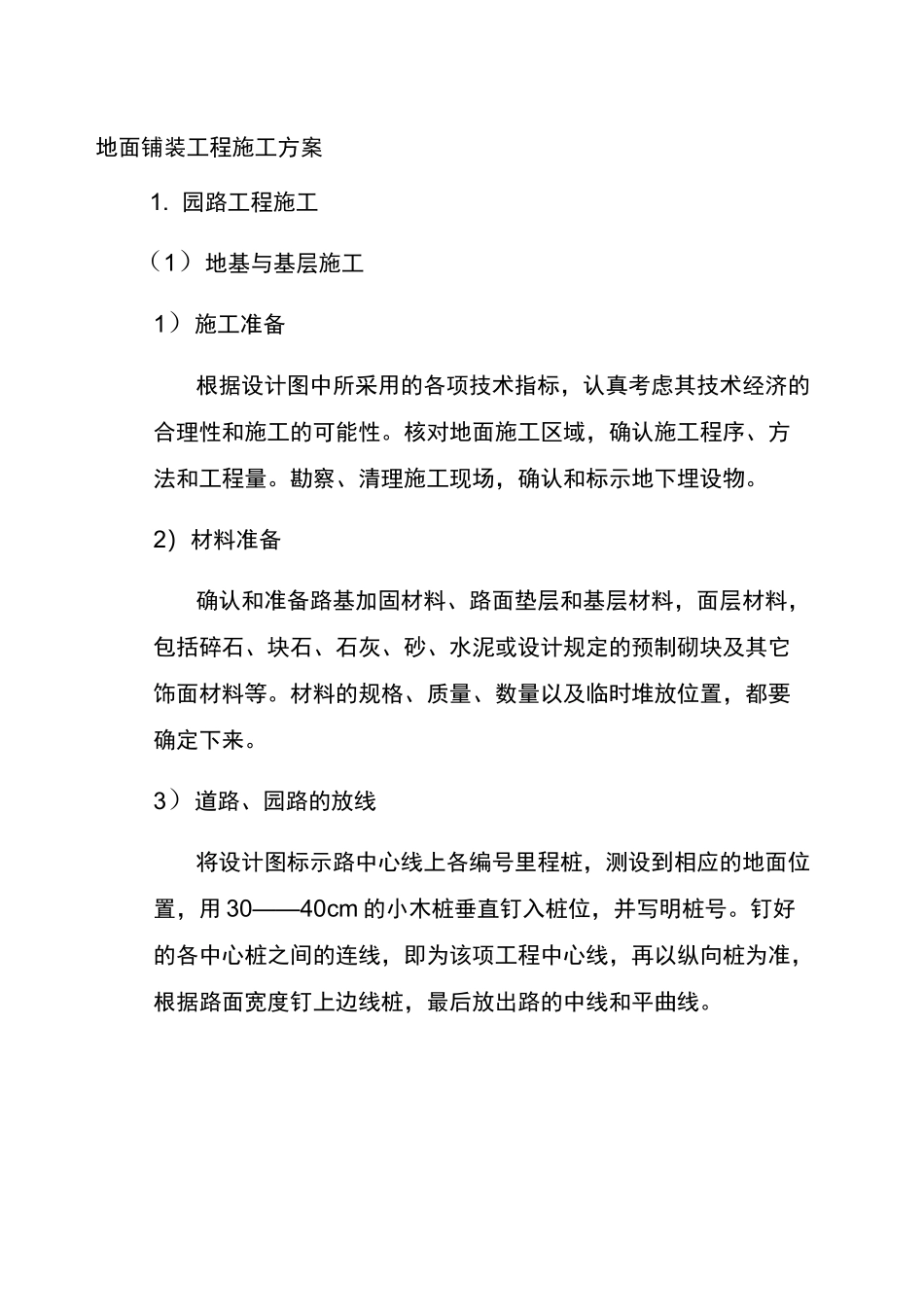

地面铺装工程施工方案1
园路工程施工(1)地基与基层施工1)施工准备根据设计图中所采用的各项技术指标,认真考虑其技术经济的合理性和施工的可能性
核对地面施工区域,确认施工程序、方法和工程量
勘察、清理施工现场,确认和标示地下埋设物
2)材料准备确认和准备路基加固材料、路面垫层和基层材料,面层材料,包括碎石、块石、石灰、砂、水泥或设计规定的预制砌块及其它饰面材料等
材料的规格、质量、数量以及临时堆放位置,都要确定下来
3)道路、园路的放线将设计图标示路中心线上各编号里程桩,测设到相应的地面位置,用30——40cm的小木桩垂直钉入桩位,并写明桩号
钉好的各中心桩之间的连线,即为该项工程中心线,再以纵向桩为准,根据路面宽度钉上边线桩,最后放出路的中线和平曲线

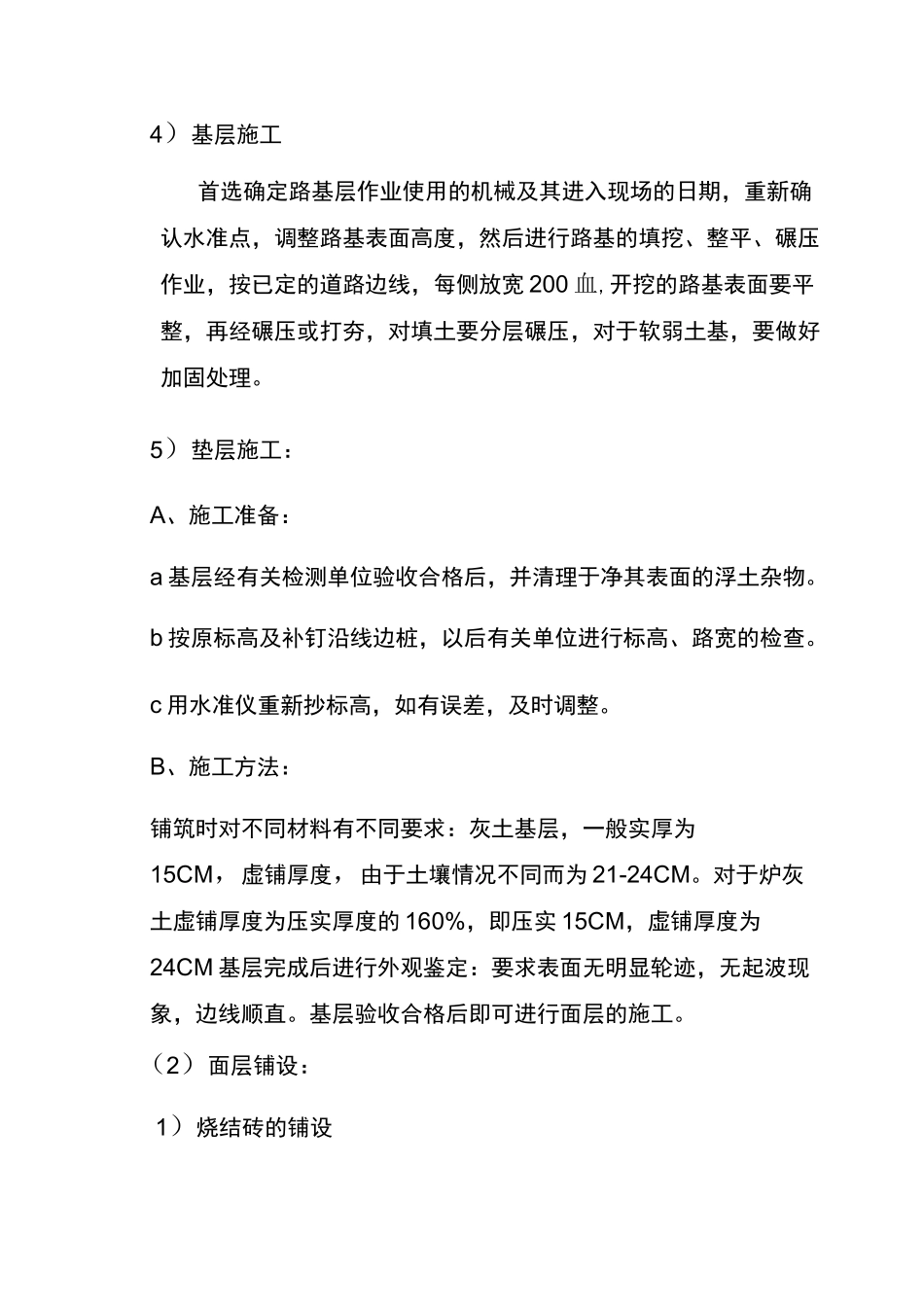

4)基层施工首选确定路基层作业使用的机械及其进入现场的日期,重新确认水准点,调整路基表面高度,然后进行路基的填挖、整平、碾压作业,按已定的道路边线,每侧放宽200血,开挖的路基表面要平整,再经碾压或打夯,对填土要分层碾压,对于软弱土基,要做好加固处理
5)垫层施工:A、施工准备:a基层经有关检测单位验收合格后,并清理于净其表面的浮土杂物
b按原标高及补钉沿线边桩,以后有关单位进行标高、路宽的检查
c用水准仪重新抄标高,如有误差,及时调整
B、施工方法:铺筑时对不同材料有不同要求:灰土基层,一般实厚为15CM,虚铺厚度,由于土壤情况不同而为21-24CM
对于炉灰土虚铺厚度为压实厚度的160%,即压实15CM,虚铺厚度为24CM基层完成后进行外观鉴定:要求表面无明显轮迹,无起波现象,边线顺直
基层验收合格后即可进行面层的施工

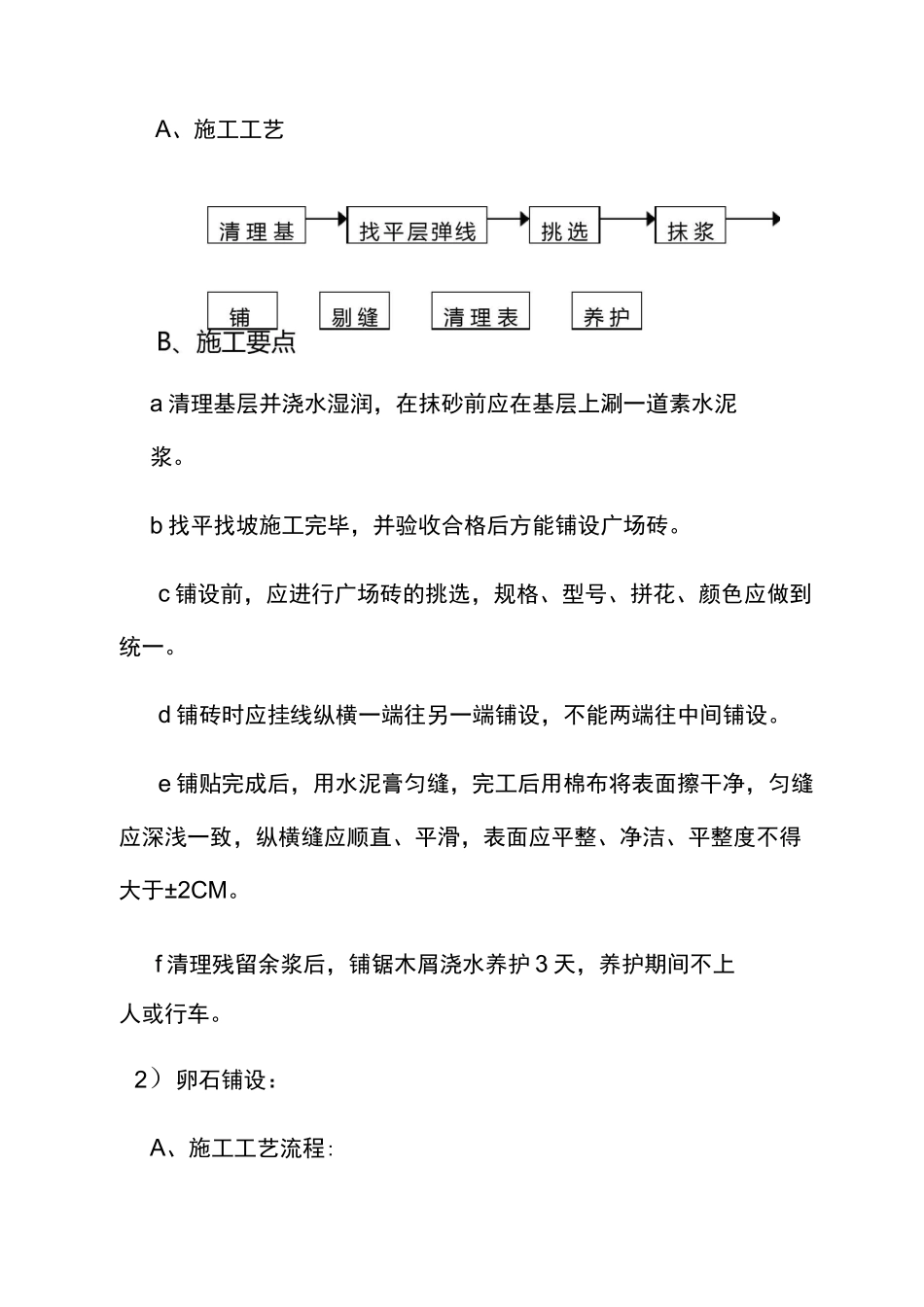

(2)面层铺设:1)烧结砖的铺设A、施工工艺a清理基层并浇水湿润,在抹砂前应在基层上涮一道素水泥浆
b找平找坡施工完毕,并验收合格后方能铺设广场砖
c铺设前,应进行广场砖的挑选,规格、型号、拼花、颜色应做
