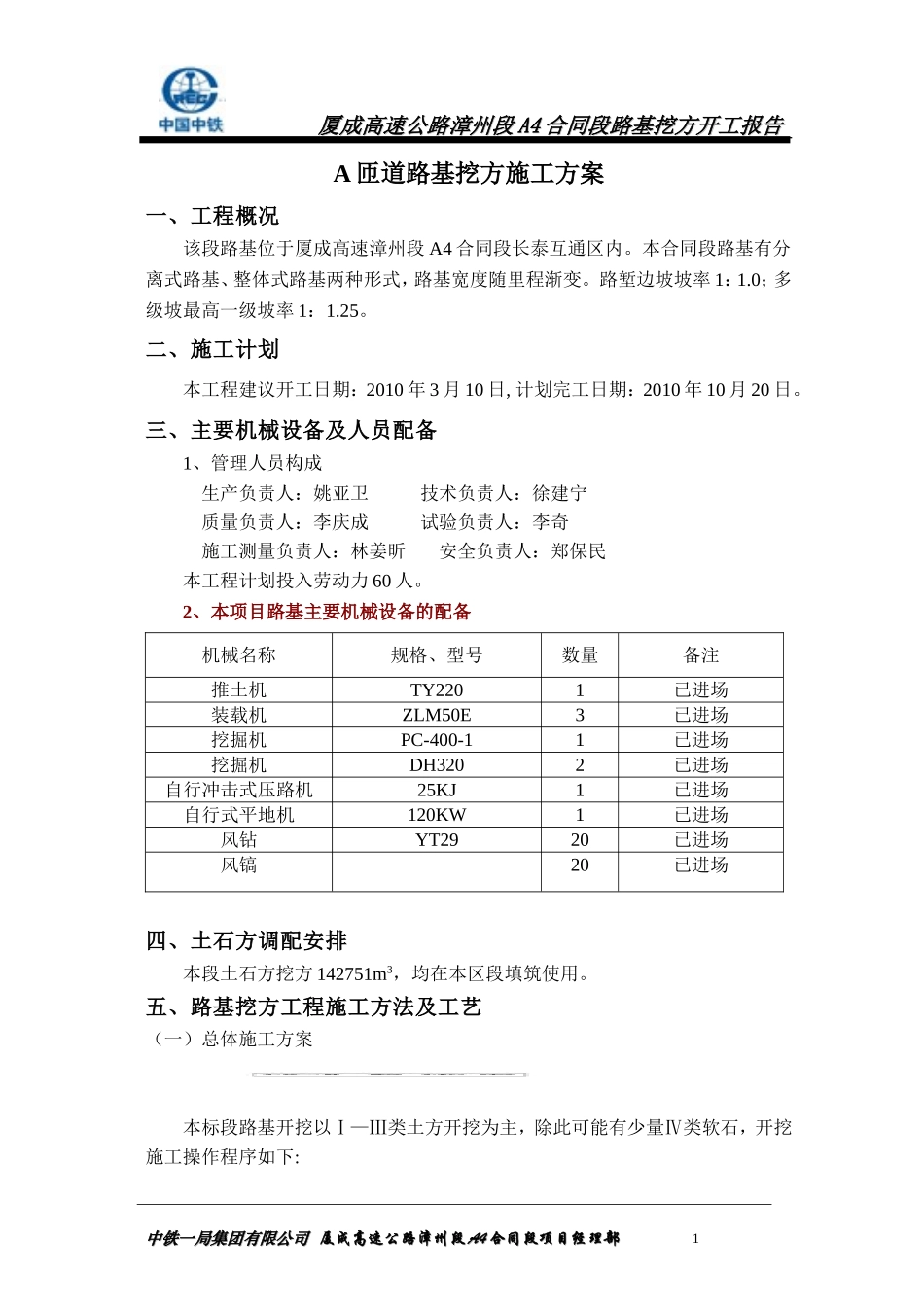

厦成高速公路漳州段厦成高速公路漳州段A4A4合同段路基挖方开工报告合同段路基挖方开工报告A匝道路基挖方施工方案一、工程概况该段路基位于厦成高速漳州段A4合同段长泰互通区内
本合同段路基有分离式路基、整体式路基两种形式,路基宽度随里程渐变
路堑边坡坡率1:1
0;多级坡最高一级坡率1:1
二、施工计划本工程建议开工日期:2010年3月10日,计划完工日期:2010年10月20日
三、主要机械设备及人员配备1、管理人员构成生产负责人:姚亚卫技术负责人:徐建宁质量负责人:李庆成试验负责人:李奇施工测量负责人:林姜昕安全负责人:郑保民本工程计划投入劳动力60人
2、本项目路基主要机械设备的配备机械名称规格、型号数量备注推土机TY2201已进场装载机ZLM50E3已进场挖掘机PC-400-11已进场挖掘机DH3202已进场自行冲击式压路机25KJ1已进场自行式平地机120KW1已进场风钻YT2920已进场风镐20已进场四、土石方调配安排本段土石方挖方142751m3,均在本区段填筑使用
五、路基挖方工程施工方法及工艺(一)总体施工方案本标段路基开挖以Ⅰ—Ⅲ类土方开挖为主,除此可能有少量Ⅳ类软石,开挖施工操作程序如下:中铁一局集团有限公司中铁一局集团有限公司厦成高速公路漳州段厦成高速公路漳州段A4A4合同段项目经理部合同段项目经理部1厦成高速公路漳州段厦成高速公路漳州段A4A4合同段路基挖方开工报告合同段路基挖方开工报告土方开挖采用机械开挖,人工配合修整边坡
石方采用松动爆破开挖,边坡部位采用预裂或光面爆破
大量石方采用潜孔钻机钻孔,深孔梯段式爆破;少量石方利用手风钻钻孔,浅孔梯段式爆破

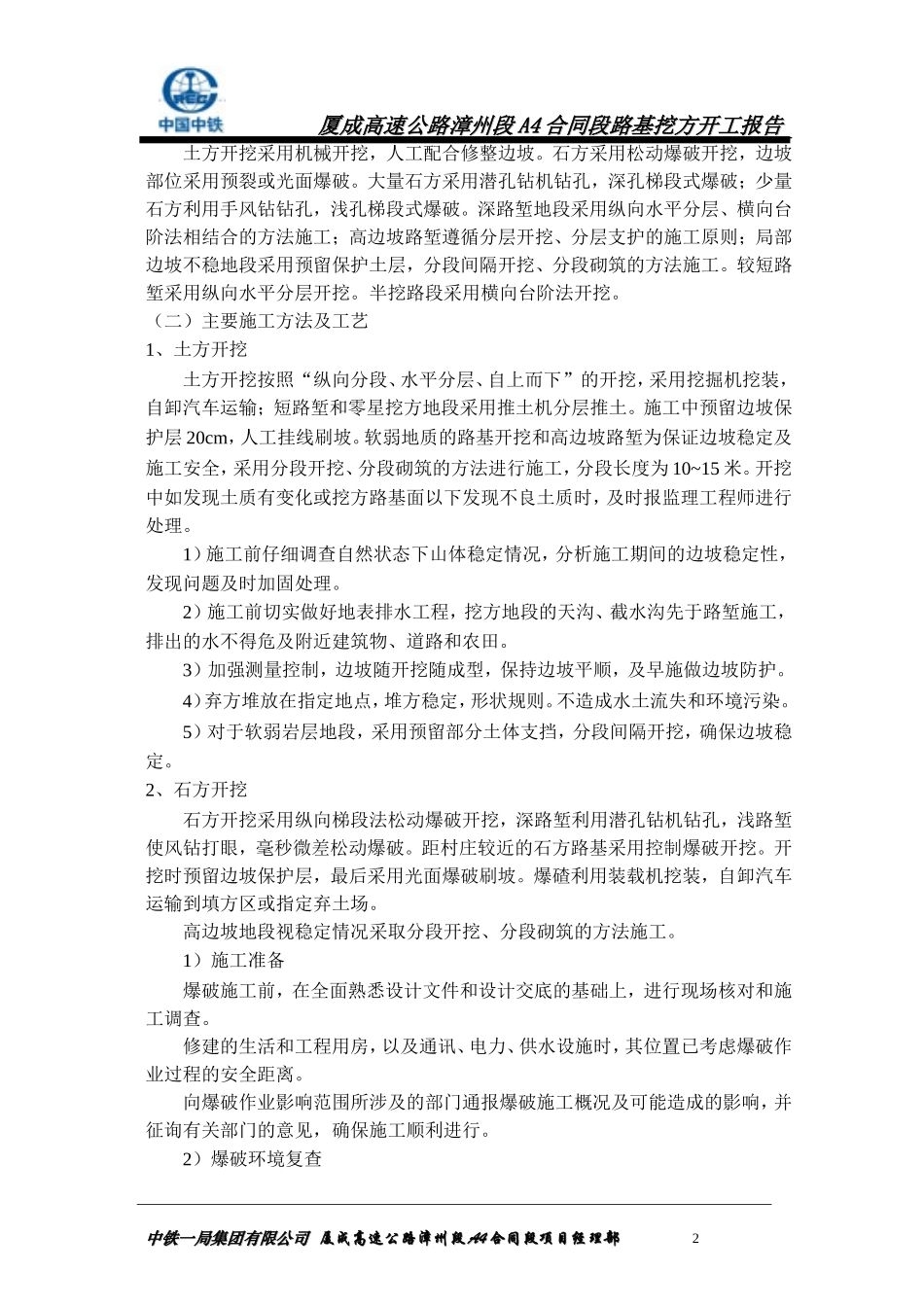

深路堑地段采用纵向水平分层、横向台阶法相结合的方法施工;高边坡路堑遵循分层开挖、分层支护的施工原则;局部边坡不稳地段采用预留保护土层,分段间隔开挖、分段砌筑的方法施工
较短路堑采用纵向水平分层开
