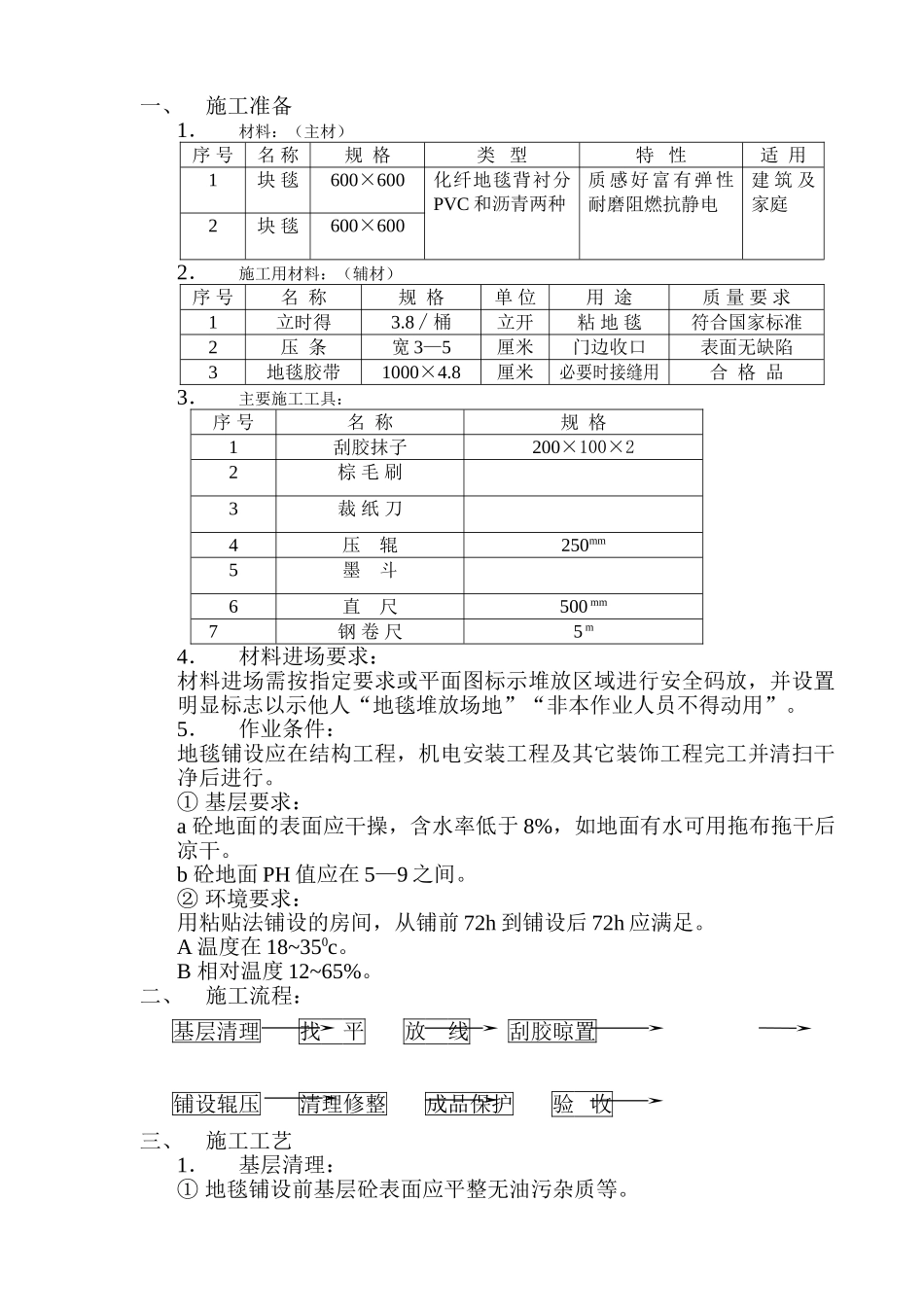

一、施工准备1.材料:(主材)序号名称规格类型特性适用1块毯600×600化纤地毯背衬分PVC和沥青两种质感好富有弹性耐磨阻燃抗静电建筑及家庭2块毯600×6002.施工用材料:(辅材)序号名称规格单位用途质量要求1立时得3
8∕桶立开粘地毯符合国家标准2压条宽3—5厘米门边收口表面无缺陷3地毯胶带1000×4
8厘米必要时接缝用合格品3.主要施工工具:序号名称规格1刮胶抹子200×100×22棕毛刷3裁纸刀4压辊250mm5墨斗6直尺500mm7钢卷尺5m4.材料进场要求:材料进场需按指定要求或平面图标示堆放区域进行安全码放,并设置明显标志以示他人“地毯堆放场地”“非本作业人员不得动用”
5.作业条件:地毯铺设应在结构工程,机电安装工程及其它装饰工程完工并清扫干净后进行
①基层要求:a砼地面的表面应干操,含水率低于8%,如地面有水可用拖布拖干后凉干
b砼地面PH值应在5—9之间
②环境要求:用粘贴法铺设的房间,从铺前72h到铺设后72h应满足
A温度在18~350c
B相对温度12~65%
二、施工流程:基层清理找平放线刮胶晾置铺设辊压清理修整成品保护验收三、施工工艺1.基层清理:①地毯铺设前基层砼表面应平整无油污杂质等
②清理所用工具材料

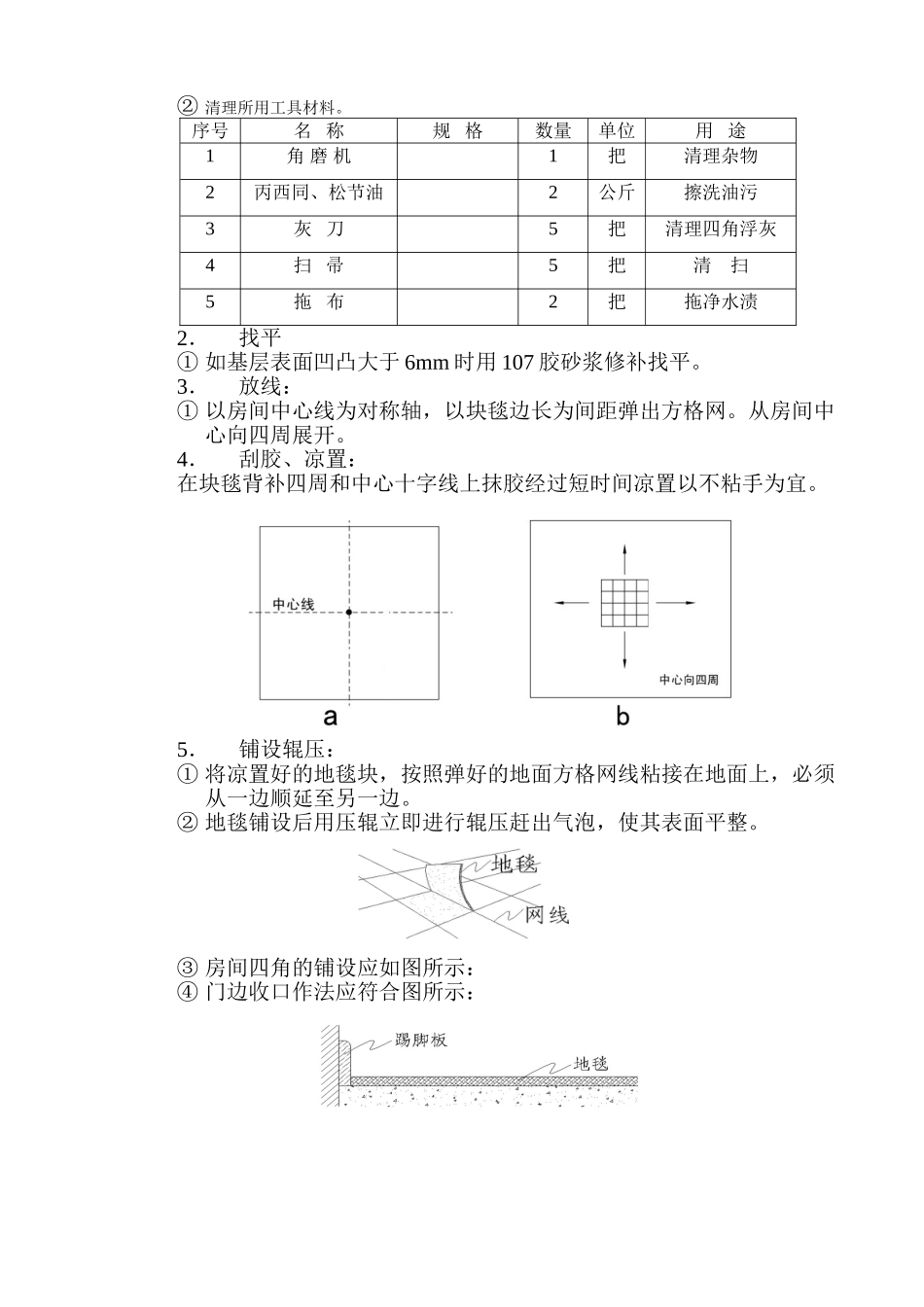

序号名称规格数量单位用途1角磨机1把清理杂物2丙西同、松节油2公斤擦洗油污3灰刀5把清理四角浮灰4扫帚5把清扫5拖布2把拖净水渍2.找平①如基层表面凹凸大于6mm时用107胶砂浆修补找平
3.放线:①以房间中心线为对称轴,以块毯边长为间距弹出方格网
从房间中心向四周展开
4.刮胶、凉置:在块毯背补四周和中心十字线上抹胶经过短时间凉置以不粘手为宜
5.铺设辊压:①将凉置好的地毯块,按照弹好的地面方格网线粘接在地面上,必须从一边顺延至另一边
②地毯铺设后用压辊立即进行辊压赶出气泡,使其表面平整

③房间四角的铺设应如图所示:④门边收口作法应
