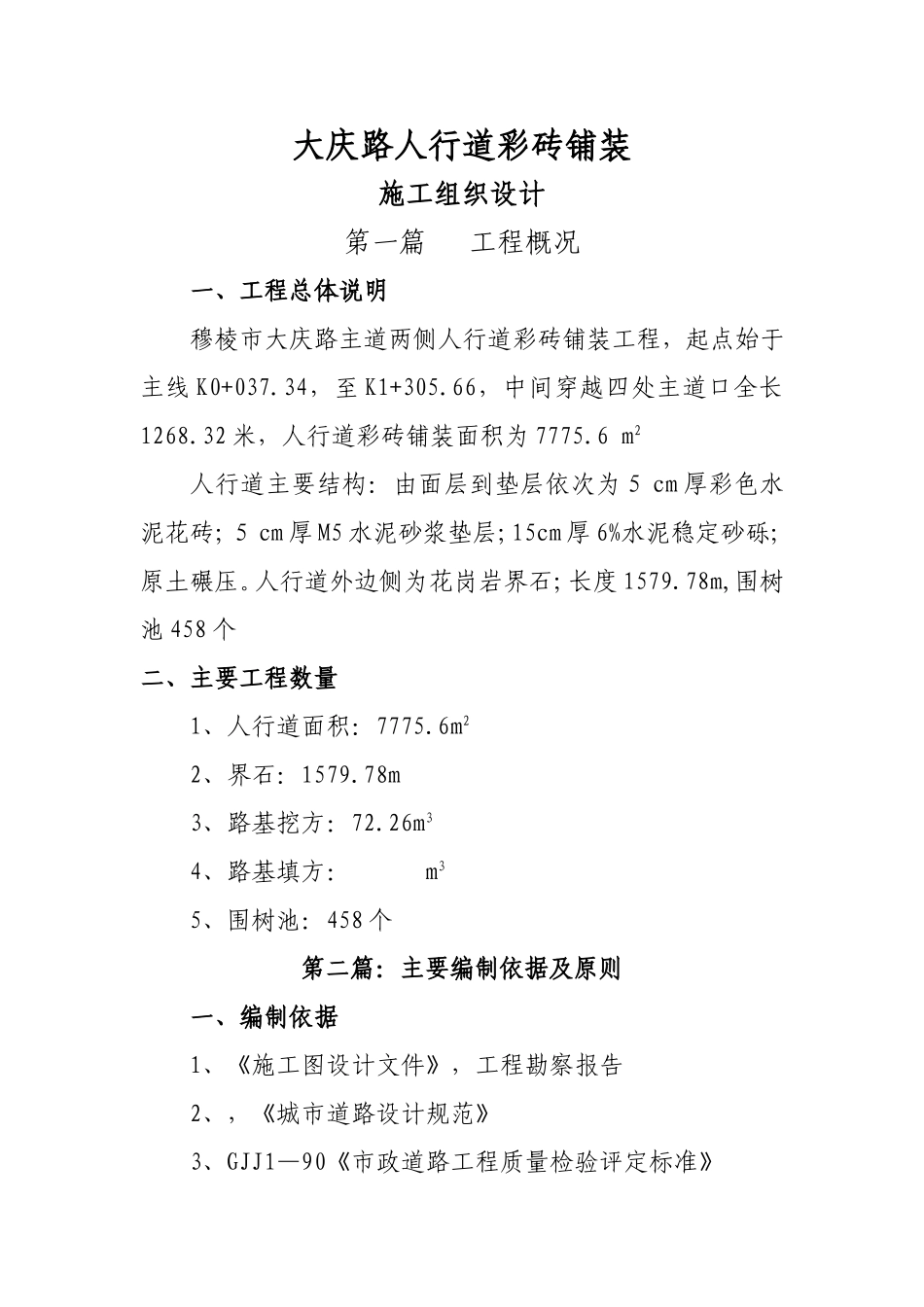

大庆路人行道彩砖铺装施工组织设计第一篇工程概况一、工程总体说明穆棱市大庆路主道两侧人行道彩砖铺装工程,起点始于主线K0+037
34,至K1+305
66,中间穿越四处主道口全长1268
32米,人行道彩砖铺装面积为7775
6m2人行道主要结构:由面层到垫层依次为5cm厚彩色水泥花砖;5cm厚M5水泥砂浆垫层;15cm厚6%水泥稳定砂砾;原土碾压
人行道外边侧为花岗岩界石;长度1579
78m,围树池458个二、主要工程数量1、人行道面积:7775
6m22、界石:1579
78m3、路基挖方:72

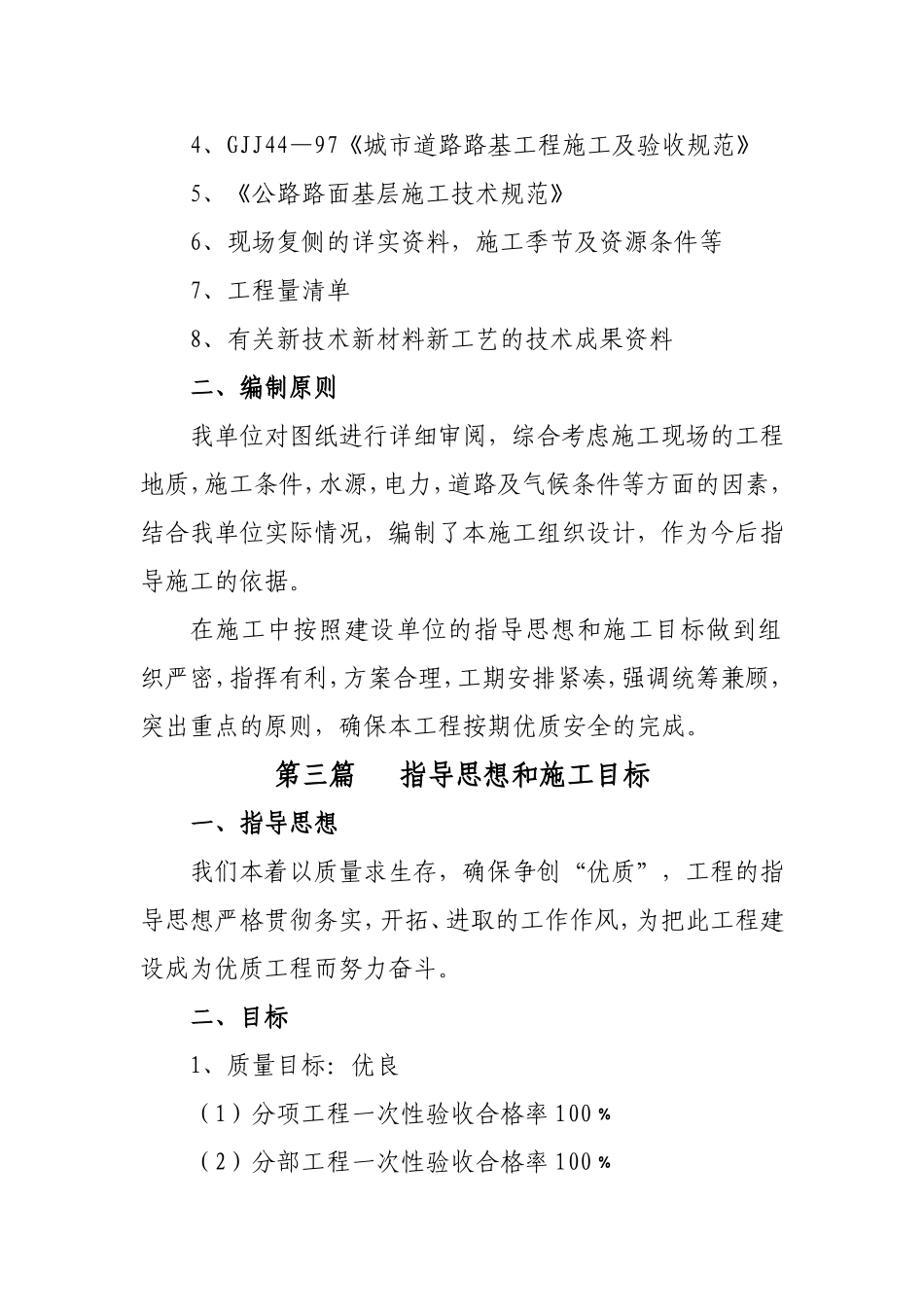

26m34、路基填方:m35、围树池:458个第二篇:主要编制依据及原则一、编制依据1、《施工图设计文件》,工程勘察报告2、,《城市道路设计规范》3、GJJ1—90《市政道路工程质量检验评定标准》4、GJJ44—97《城市道路路基工程施工及验收规范》5、《公路路面基层施工技术规范》6、现场复侧的详实资料,施工季节及资源条件等7、工程量清单8、有关新技术新材料新工艺的技术成果资料二、编制原则我单位对图纸进行详细审阅,综合考虑施工现场的工程地质,施工条件,水源,电力,道路及气候条件等方面的因素,结合我单位实际情况,编制了本施工组织设计,作为今后指导施工的依据
在施工中按照建设单位的指导思想和施工目标做到组织严密,指挥有利,方案合理,工期安排紧凑,强调统筹兼顾,突出重点的原则,确保本工程按期优质安全的完成
第三篇指导思想和施工目标一、指导思想我们本着以质量求生存,确保争创“优质”,工程的指导思想严格贯彻务实,开拓、进取的工作作风,为把此工程建设成为优质工程而努力奋斗
二、目标1、质量目标:优良(1)分项工程一次性验收合格率100﹪(2)分部工程一次性验收合格率100﹪(3)杜绝施工质量事故2、工程进度目标:2008

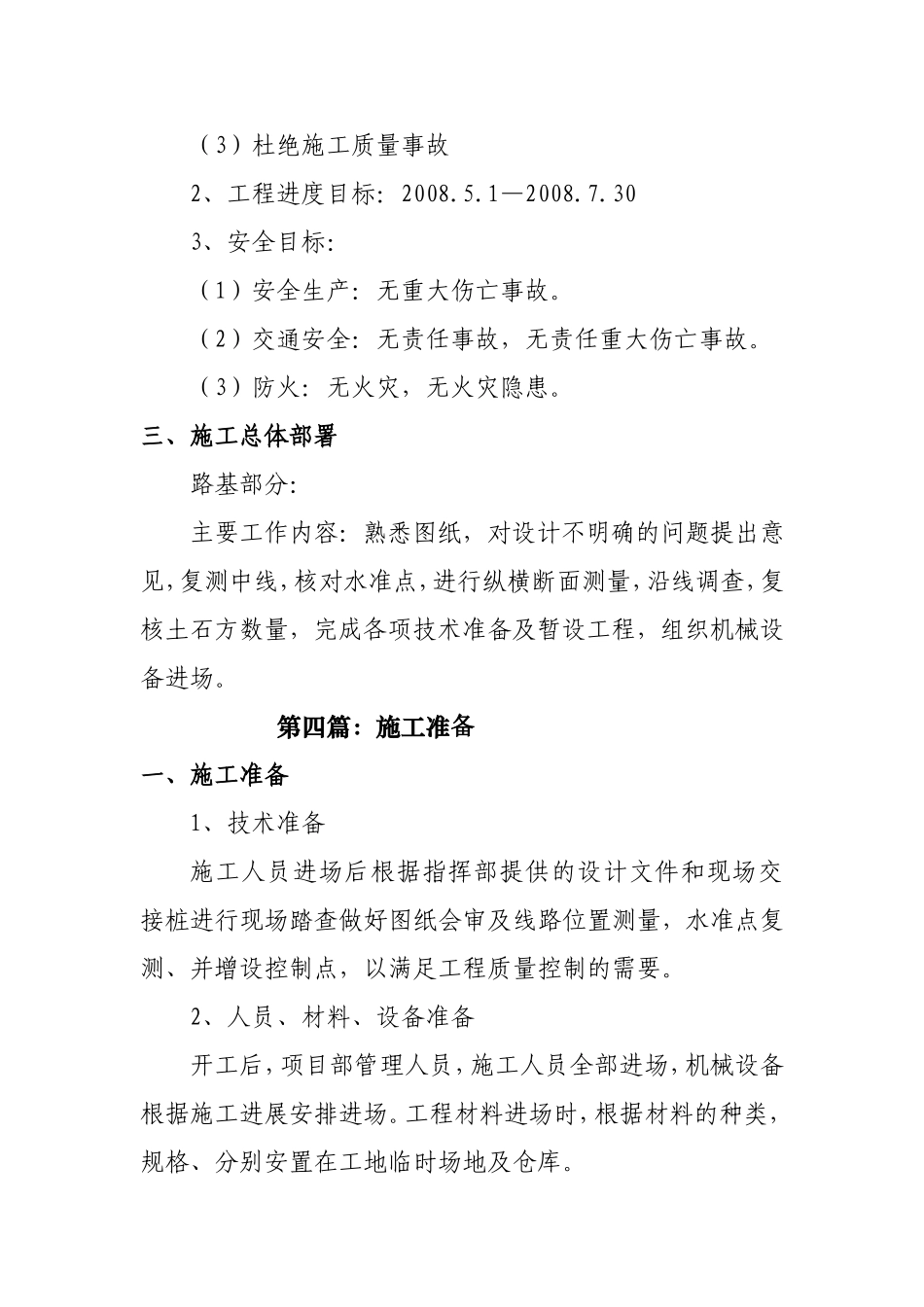

1—2008
303、安全目标:(1)安全生产:无重大伤亡
