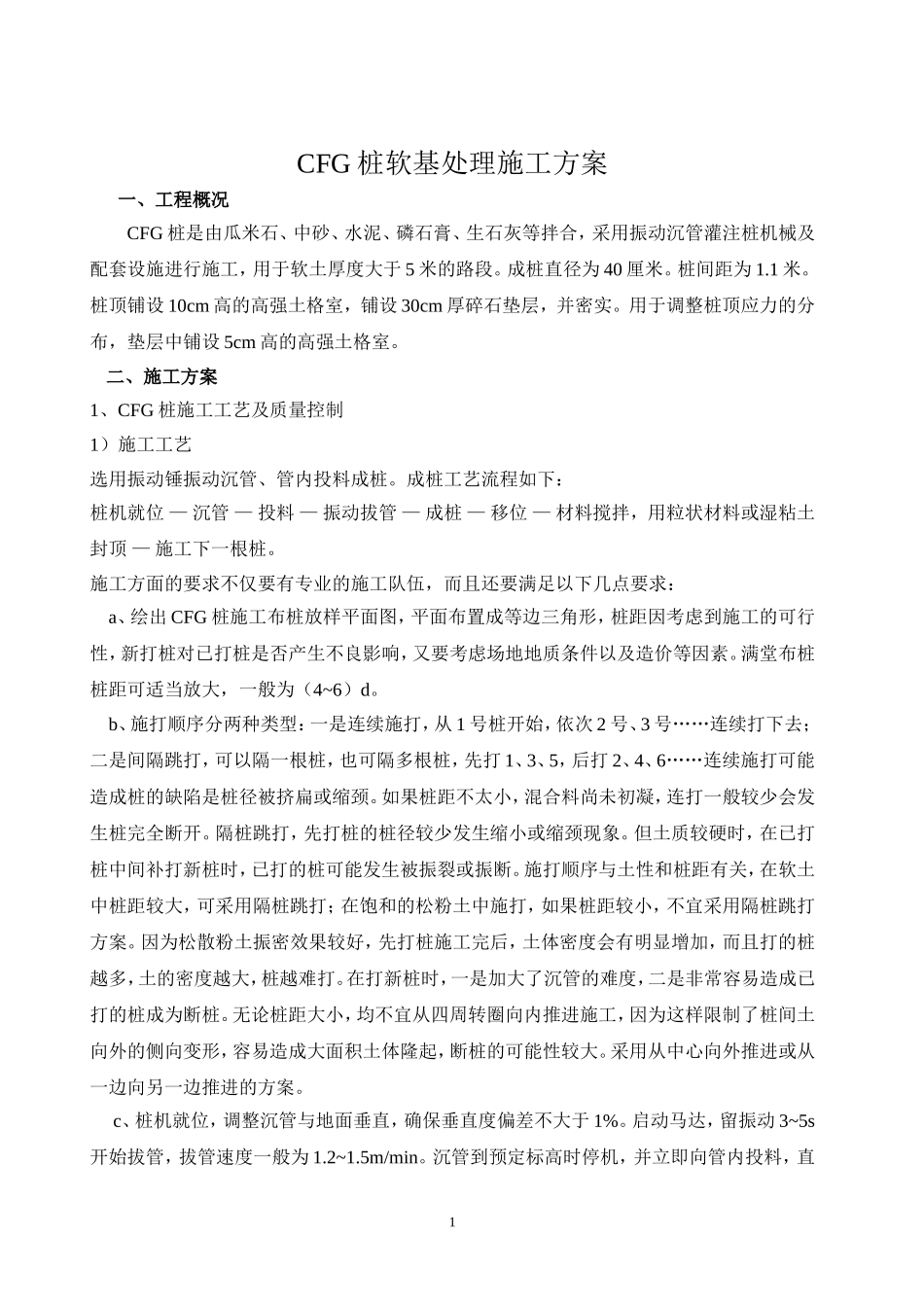

CFG桩软基处理施工方案一、工程概况CFG桩是由瓜米石、中砂、水泥、磷石膏、生石灰等拌合,采用振动沉管灌注桩机械及配套设施进行施工,用于软土厚度大于5米的路段
成桩直径为40厘米
桩顶铺设10cm高的高强土格室,铺设30cm厚碎石垫层,并密实
用于调整桩顶应力的分布,垫层中铺设5cm高的高强土格室
二、施工方案1、CFG桩施工工艺及质量控制1)施工工艺选用振动锤振动沉管、管内投料成桩
成桩工艺流程如下:桩机就位—沉管—投料—振动拔管—成桩—移位—材料搅拌,用粒状材料或湿粘土封顶—施工下一根桩
施工方面的要求不仅要有专业的施工队伍,而且还要满足以下几点要求:a、绘出CFG桩施工布桩放样平面图,平面布置成等边三角形,桩距因考虑到施工的可行性,新打桩对已打桩是否产生不良影响,又要考虑场地地质条件以及造价等因素
满堂布桩桩距可适当放大,一般为(4~6)d
b、施打顺序分两种类型:一是连续施打,从1号桩开始,依次2号、3号……连续打下去;二是间隔跳打,可以隔一根桩,也可隔多根桩,先打1、3、5,后打2、4、6……连续施打可能造成桩的缺陷是桩径被挤扁或缩颈
如果桩距不太小,混合料尚未初凝,连打一般较少会发生桩完全断开
隔桩跳打,先打桩的桩径较少发生缩小或缩颈现象
但土质较硬时,在已打桩中间补打新桩时,已打的桩可能发生被振裂或振断
施打顺序与土性和桩距有关,在软土中桩距较大,可采用隔桩跳打;在饱和的松粉土中施打,如果桩距较小,不宜采用隔桩跳打方案
因为松散粉土振密效果较好,先打桩施工完后,土体密度会有明显增加,而且打的桩越多,土的密度越大,桩越难打
在打新桩时,一是加大了沉管的难度,二是非常容易造成已打的桩成为断桩
无论桩距大小,均不宜从四周转圈向内推进施工,因为这样限制了桩间土向外的侧向变形,容易造成大面积土体隆起,断桩的可能性较大
采用从中心向外推进或从一边向另一边
