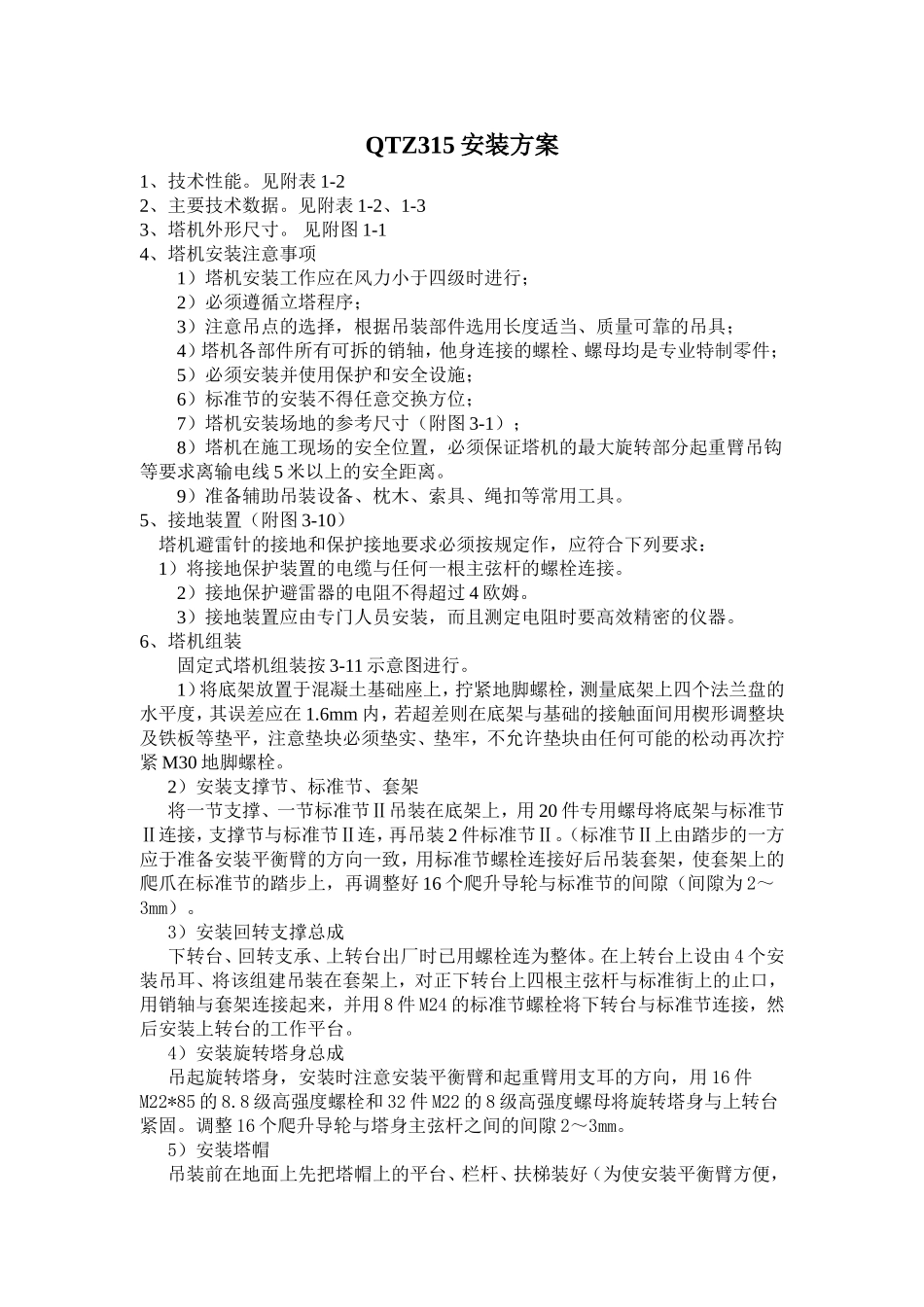

QTZ315安装方案1、技术性能
见附表1-22、主要技术数据
见附表1-2、1-33、塔机外形尺寸
见附图1-14、塔机安装注意事项1)塔机安装工作应在风力小于四级时进行;2)必须遵循立塔程序;3)注意吊点的选择,根据吊装部件选用长度适当、质量可靠的吊具;4)塔机各部件所有可拆的销轴,他身连接的螺栓、螺母均是专业特制零件;5)必须安装并使用保护和安全设施;6)标准节的安装不得任意交换方位;7)塔机安装场地的参考尺寸(附图3-1);8)塔机在施工现场的安全位置,必须保证塔机的最大旋转部分起重臂吊钩等要求离输电线5米以上的安全距离
9)准备辅助吊装设备、枕木、索具、绳扣等常用工具
5、接地装置(附图3-10)塔机避雷针的接地和保护接地要求必须按规定作,应符合下列要求:1)将接地保护装置的电缆与任何一根主弦杆的螺栓连接
2)接地保护避雷器的电阻不得超过4欧姆
3)接地装置应由专门人员安装,而且测定电阻时要高效精密的仪器
6、塔机组装固定式塔机组装按3-11示意图进行
1)将底架放置于混凝土基础座上,拧紧地脚螺栓,测量底架上四个法兰盘的水平度,其误差应在1
6mm内,若超差则在底架与基础的接触面间用楔形调整块及铁板等垫平,注意垫块必须垫实、垫牢,不允许垫块由任何可能的松动再次拧紧M30地脚螺栓
2)安装支撑节、标准节、套架将一节支撑、一节标准节Ⅱ吊装在底架上,用20件专用螺母将底架与标准节Ⅱ连接,支撑节与标准节Ⅱ连,再吊装2件标准节Ⅱ
(标准节Ⅱ上由踏步的一方应于准备安装平衡臂的方向一致,用标准节螺栓连接好后吊装套架,使套架上的爬爪在标准节的踏步上,再调整好16个爬升导轮与标准节的间隙(间隙为2~3mm)
3)安装回转支撑总成下转台、回转支承、上转台出厂时已用螺栓连为整体
在上转台上设由4个安装吊耳、将该组建吊装在套架上,对正下转台上四根主弦杆与标准街上的止口,用销轴与套架连接起
