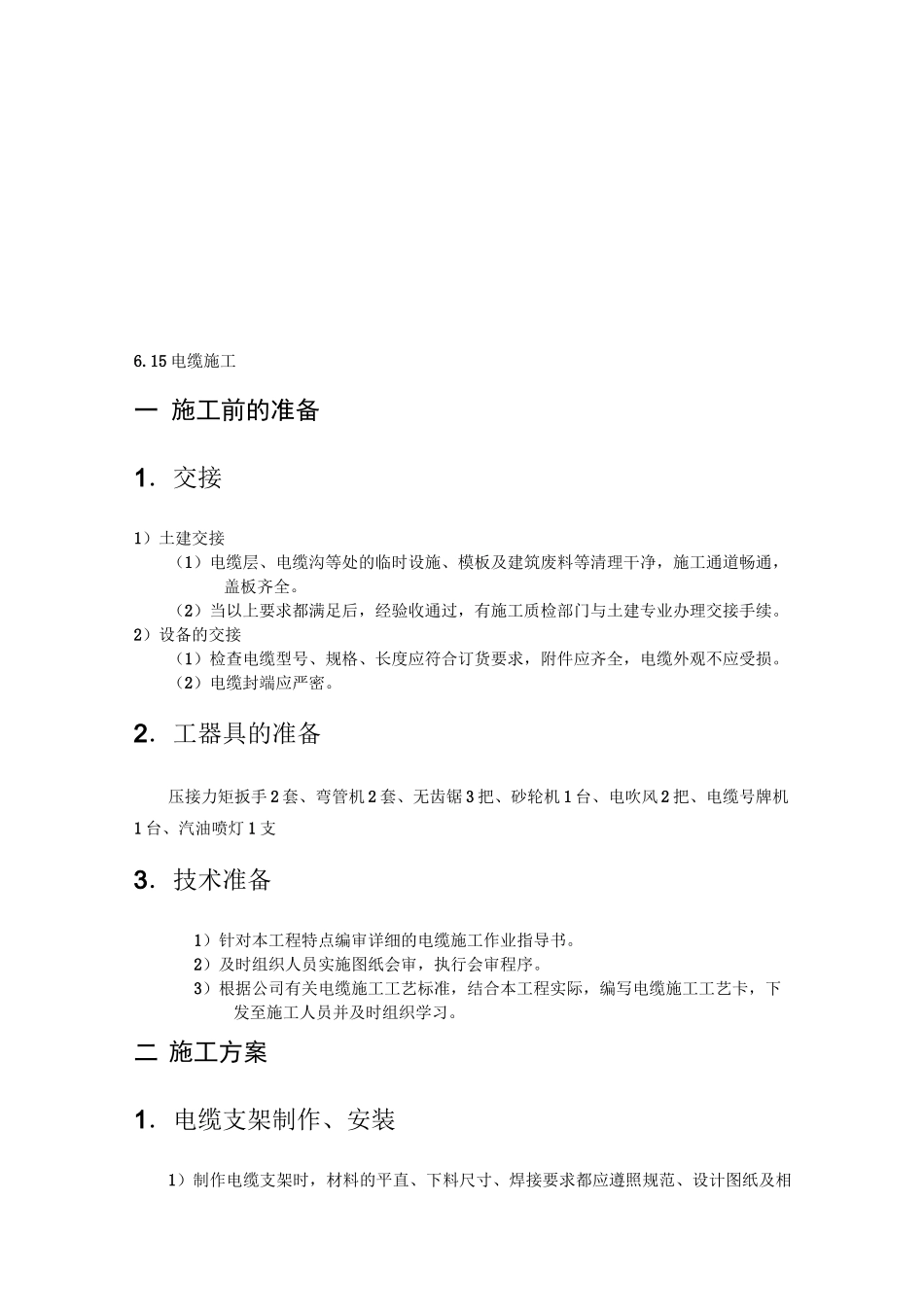

15电缆施工一施工前的准备1.交接1)土建交接(1)电缆层、电缆沟等处的临时设施、模板及建筑废料等清理干净,施工通道畅通,盖板齐全
(2)当以上要求都满足后,经验收通过,有施工质检部门与土建专业办理交接手续
2)设备的交接(1)检查电缆型号、规格、长度应符合订货要求,附件应齐全,电缆外观不应受损
(2)电缆封端应严密
2.工器具的准备压接力矩扳手2套、弯管机2套、无齿锯3把、砂轮机1台、电吹风2把、电缆号牌机1台、汽油喷灯1支3.技术准备1)针对本工程特点编审详细的电缆施工作业指导书
2)及时组织人员实施图纸会审,执行会审程序
3)根据公司有关电缆施工工艺标准,结合本工程实际,编写电缆施工工艺卡,下发至施工人员并及时组织学习

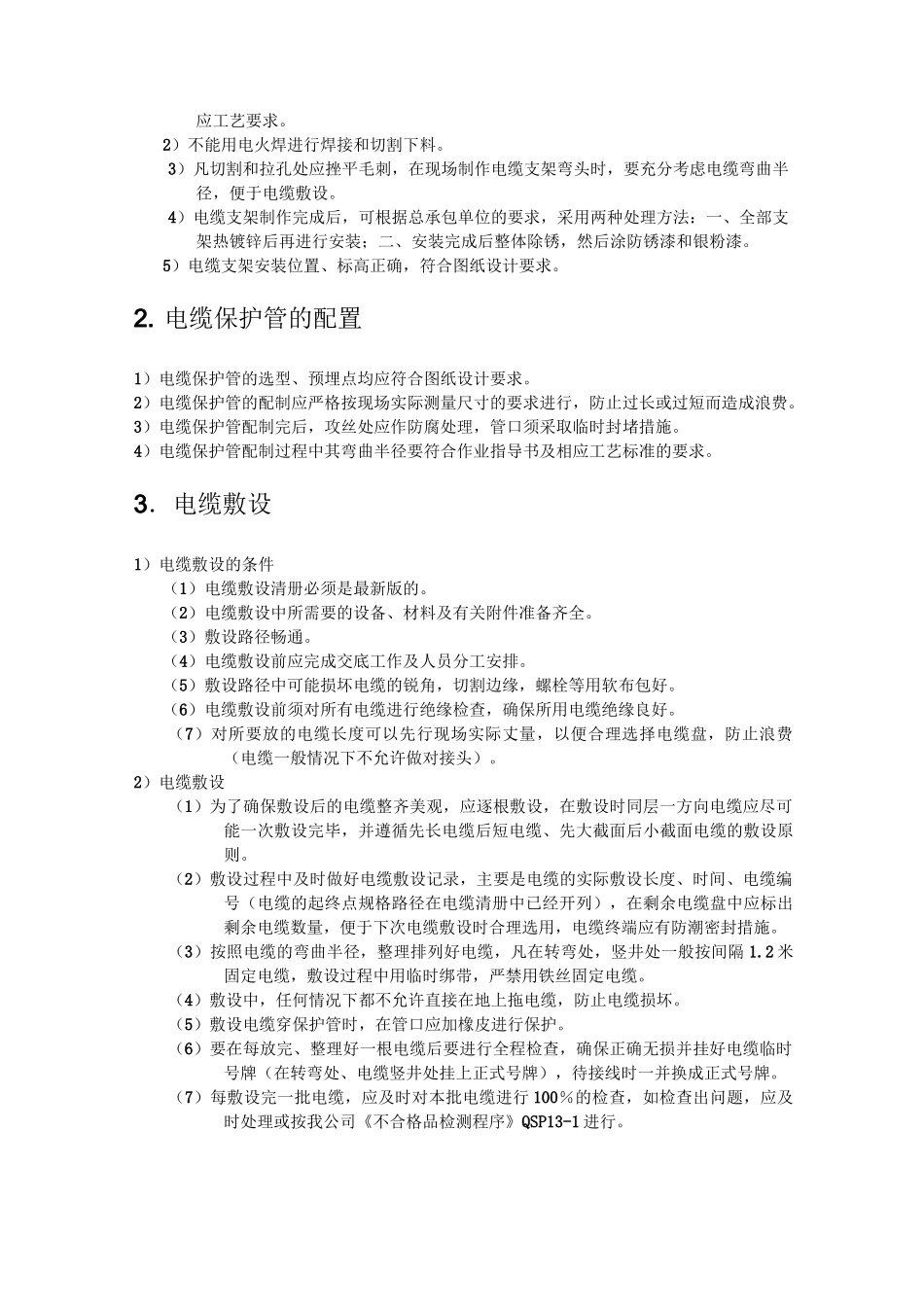

二施工方案1.电缆支架制作、安装1)制作电缆支架时,材料的平直、下料尺寸、焊接要求都应遵照规范、设计图纸及相应工艺要求
2)不能用电火焊进行焊接和切割下料
3)凡切割和拉孔处应挫平毛刺,在现场制作电缆支架弯头时,要充分考虑电缆弯曲半径,便于电缆敷设
4)电缆支架制作完成后,可根据总承包单位的要求,采用两种处理方法:一、全部支架热镀锌后再进行安装;二、安装完成后整体除锈,然后涂防锈漆和银粉漆
5)电缆支架安装位置、标高正确,符合图纸设计要求
电缆保护管的配置1)电缆保护管的选型、预埋点均应符合图纸设计要求
2)电缆保护管的配制应严格按现场实际测量尺寸的要求进行,防止过长或过短而造成浪费
3)电缆保护管配制完后,攻丝处应作防腐处理,管口须采取临时封堵措施
4)电缆保护管配制过程中其弯曲半径要符合作业指导书及相应工艺标准的要求
3.电缆敷设1)电缆敷设的条件(1)电缆敷设清册必须是最新版的
(2)电缆敷设中所需要的设备、材料及有关附件准备齐全
(3)敷设路径畅通
(4)电缆敷设前应完成交底工作及人员分工安排

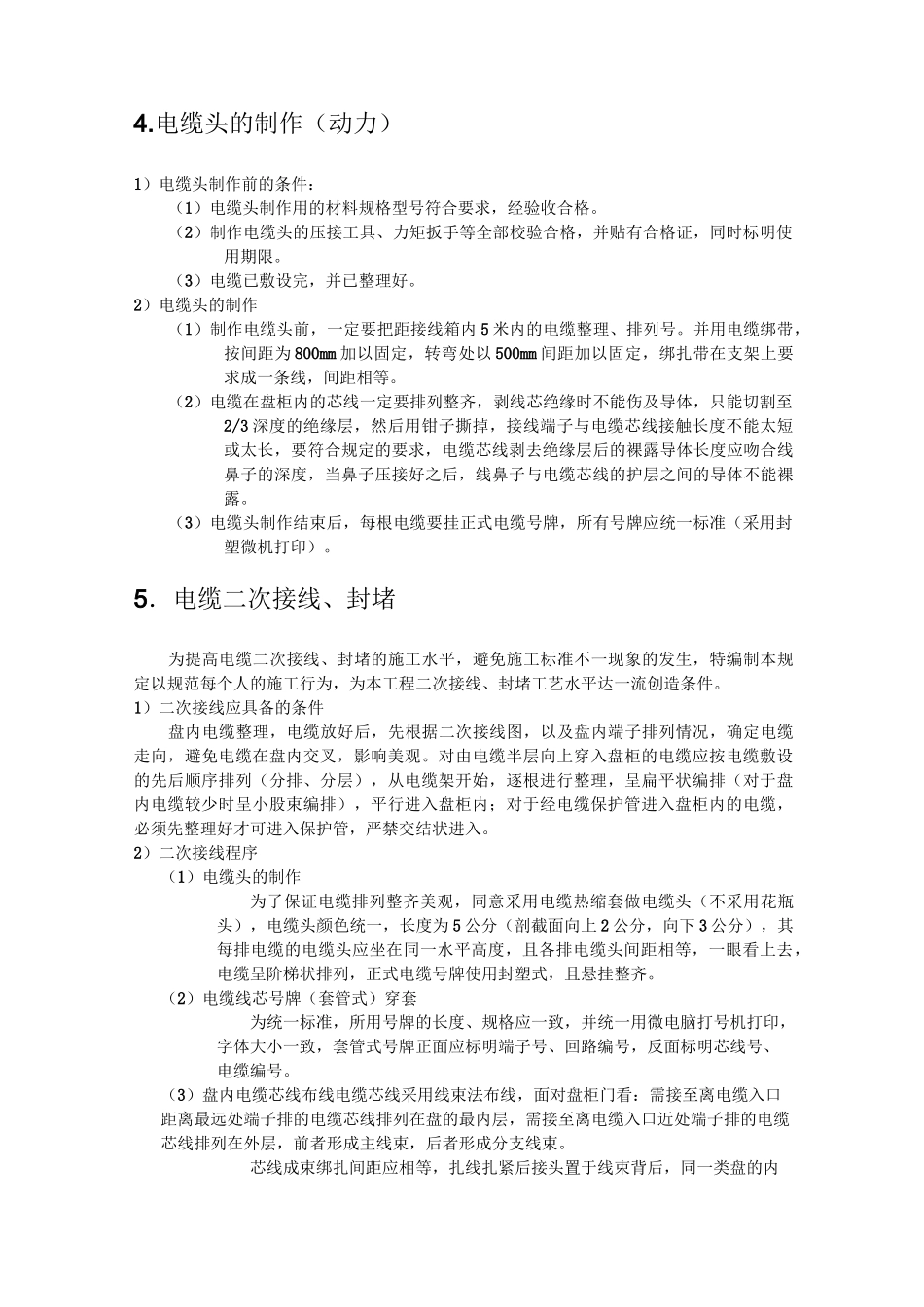

(5)敷设路径中可能损坏电缆的锐角,切割边
