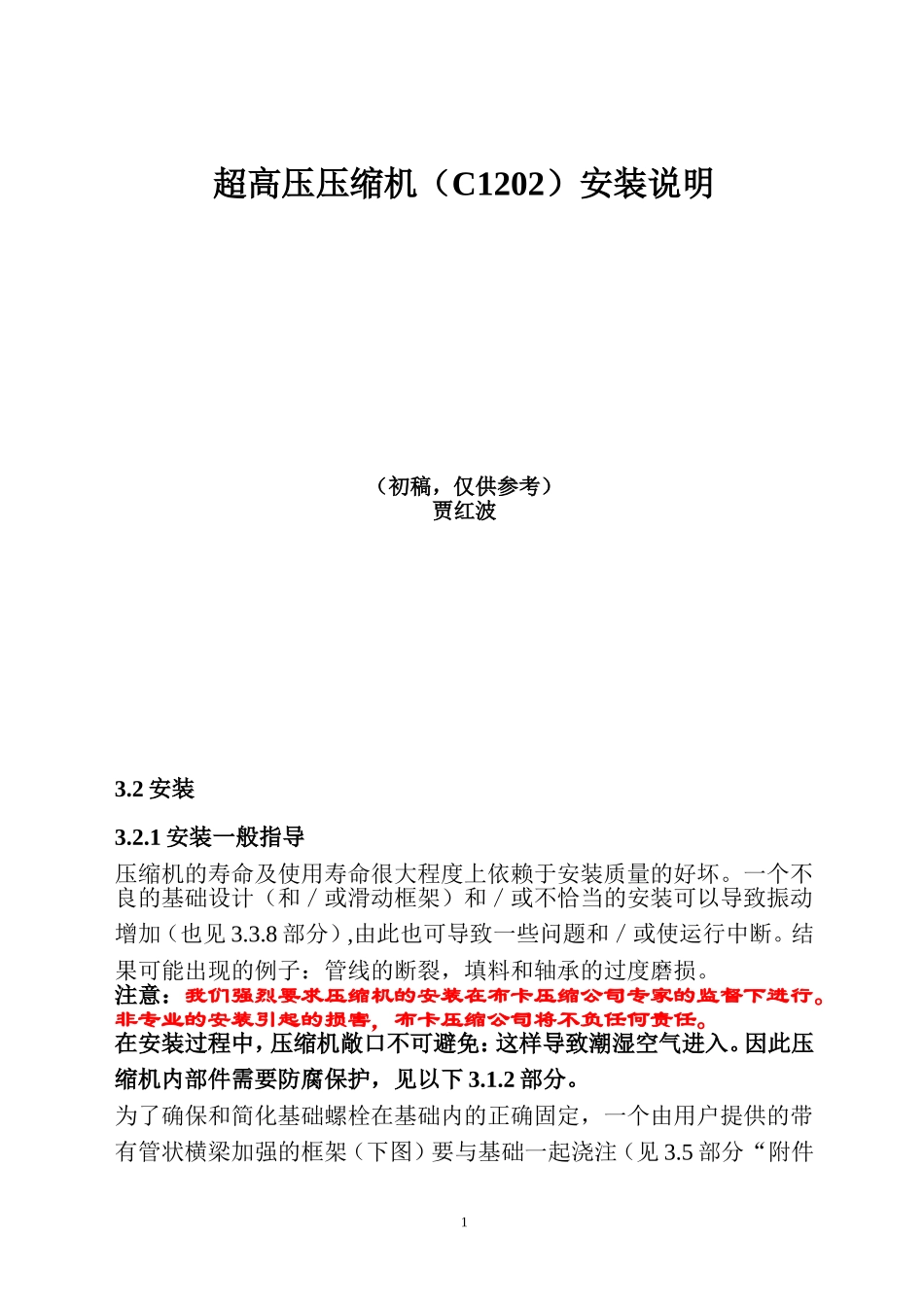

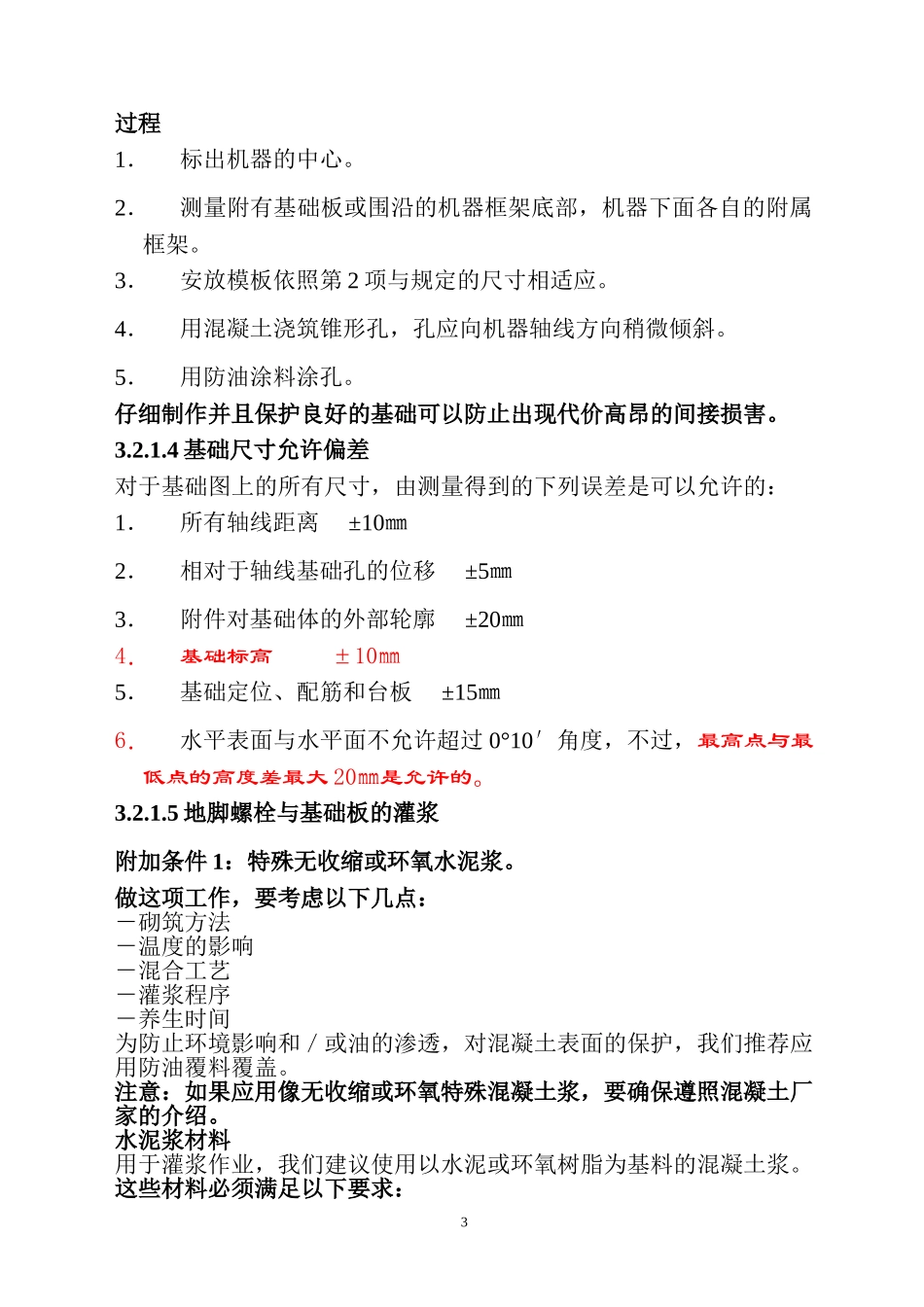

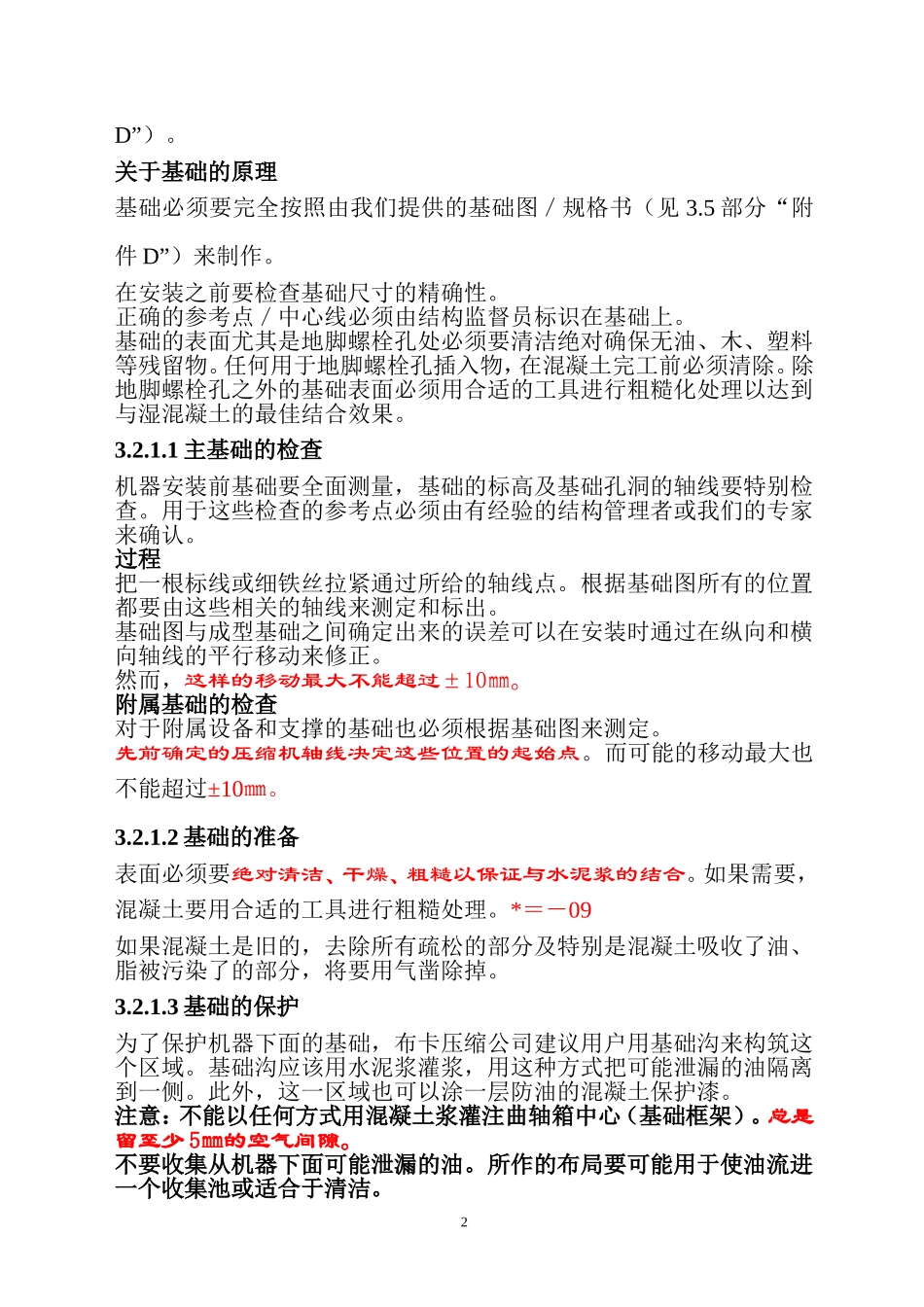

超高压压缩机(C1202)安装说明(初稿,仅供参考)贾红波3.2安装3.2.1安装一般指导压缩机的寿命及使用寿命很大程度上依赖于安装质量的好坏。一个不良的基础设计(和/或滑动框架)和/或不恰当的安装可以导致振动增加(也见3.3.8部分),由此也可导致一些问题和/或使运行中断。结果可能出现的例子:管线的断裂,填料和轴承的过度磨损。注意:我们强烈要求压缩机的安装在布卡压缩公司专家的监督下进行。非专业的安装引起的损害,布卡压缩公司将不负任何责任。在安装过程中,压缩机敞口不可避免:这样导致潮湿空气进入。因此压缩机内部件需要防腐保护,见以下3.1.2部分。为了确保和简化基础螺栓在基础内的正确固定,一个由用户提供的带有管状横梁加强的框架(下图)要与基础一起浇注(见3.5部分“附件1D”)。关于基础的原理基础必须要完全按照由我们提供的基础图/规格书(见3.5部分“附件D”)来制作。在安装之前要检查基础尺寸的精确性。正确的参考点/中心线必须由结构监督员标识在基础上。基础的表面尤其是地脚螺栓孔处必须要清洁绝对确保无油、木、塑料等残留物。任何用于地脚螺栓孔插入物,在混凝土完工前必须清除。除地脚螺栓孔之外的基础表面必须用合适的工具进行粗糙化处理以达到与湿混凝土的最佳结合效果。3.2.1.1主基础的检查机器安装前基础要全面测量,基础的标高及基础孔洞的轴线要特别检查。用于这些检查的参考点必须由有经验的结构管理者或我们的专家来确认。过程把一根标线或细铁丝拉紧通过所给的轴线点。根据基础图所有的位置都要由这些相关的轴线来测定和标出。基础图与成型基础之间确定出来的误差可以在安装时通过在纵向和横向轴线的平行移动来修正。然而,这样的移动最大不能超过±10㎜。附属基础的检查对于附属设备和支撑的基础也必须根据基础图来测定。先前确定的压缩机轴线决定这些位置的起始点。而可能的移动最大也不能超过±10㎜。3.2.1.2基础的准备表面必须要绝对清洁、干燥、粗糙以保证与水泥浆的结合。如果需要,混凝土要用合适的工具进行粗糙处理。*=-09如果混凝土是旧的,去除所有疏松的部分及特别是混凝土吸收了油、脂被污染了的部分,将要用气凿除掉。3.2.1.3基础的保护为了保护机器下面的基础,布卡压缩公司建议用户用基础沟来构筑这个区域。基础沟应该用水泥浆灌浆,用这种方式把可能泄漏的油隔离到一侧。此外,这一区域也可以涂一层防油的混凝土保护漆。注意:不能以任何方式用混凝土浆灌注曲轴箱中心(基础框架)。总是留至少5㎜的空气间隙。不要收集从机器下面可能泄漏的油。所作的布局要可能用于使油流进一个收集池或适合于清洁。2过程1.标出机器的中心。2.测量附有基础板或围沿的机器框架底部,机器下面各自的附属框架。3.安放模板依照第2项与规定的尺寸相适应。4.用混凝土浇筑锥形孔,孔应向机器轴线方向稍微倾斜。5.用防油涂料涂孔。仔细制作并且保护良好的基础可以防止出现代价高昂的间接损害。3.2.1.4基础尺寸允许偏差对于基础图上的所有尺寸,由测量得到的下列误差是可以允许的:1.所有轴线距离±10㎜2.相对于轴线基础孔的位移±5㎜3.附件对基础体的外部轮廓±20㎜4.基础标高±10㎜5.基础定位、配筋和台板±15㎜6.水平表面与水平面不允许超过0°10′角度,不过,最高点与最低点的高度差最大20㎜是允许的。3.2.1.5地脚螺栓与基础板的灌浆附加条件1:特殊无收缩或环氧水泥浆。做这项工作,要考虑以下几点:-砌筑方法-温度的影响-混合工艺-灌浆程序-养生时间为防止环境影响和/或油的渗透,对混凝土表面的保护,我们推荐应用防油覆料覆盖。注意:如果应用像无收缩或环氧特殊混凝土浆,要确保遵照混凝土厂家的介绍。水泥浆材料用于灌浆作业,我们建议使用以水泥或环氧树脂为基料的混凝土浆。这些材料必须满足以下要求:3-最小耐压=45N/㎜2。-流动性:液体或可流动。-自由收缩和膨胀。-无铁盐成份添加剂。-膨胀系数必须至少与混凝土一种成分相当。下表(3.2.2-100)不同产品没有描述任何参数。这只是伍德压缩公司使用的产品列表。厂商产品水泥基环氧基EssoESCOWELT7505·ITWPhiladelphiaResinsCHOCKFAST·ITWResinT...
